Kiểm tra gạch trước khi xây: 12 điểm chặn trước khi lớp trát phủ kín tường
Kiểm tra gạch trước khi xây và 12 điểm chặn trước khi lớp trát phủ kín tường: mạch vữa, hàng giằng, râu thép neo, tuyến ống âm tường và bộ ảnh cần chụp.
Phần thô thì ai cũng canh. Ép cọc có người đứng đếm nhịp búa, buộc thép có người soi từng mối, đổ bê tông thì cả nhà kéo ra công trường. Đến tuần xây tường, chủ nhà thường thở phào: phần khó qua rồi, giờ chỉ còn xây với trát.
Đó là lúc nguy hiểm nhất.
Kiểm tra gạch trước khi xây — và cả chuỗi việc đi sau nó — là công đoạn duy nhất trong căn nhà mà anh chị chỉ có một lần để nhìn. Bê tông sai còn có kết quả nén mẫu chỉ mặt ra sau 28 ngày. Thép sai còn có ảnh chụp lúc nghiệm thu. Khối xây thì không có gì cả. Nó chỉ có mắt người nhìn, và cái cửa sổ để nhìn ấy đóng sập lại vào đúng ngày người thợ trát kéo lớp vữa đầu tiên lên tường.
Sau lớp trát, mạch vữa đầy hay rỗng — không biết. Có hàng gạch giằng ngang hay không — không biết. Có râu thép neo vào cột hay không — không biết. Ống điện đi thẳng hay đi chéo — không biết, cho tới ngày anh chị khoan tường treo cái tivi.
Bài này liệt kê 12 điểm chặn theo đúng trình tự công trường: cái nào còn kiểm lại được, cái nào chỉ kiểm được một lần duy nhất, và bộ ảnh phải chụp trước khi mọi thứ biến mất dưới lớp vữa.
Mục lục
- Vì sao tường là chỗ giấu lỗi giỏi nhất trong nhà
- Nhà dân có phải nghiệm thu công tác xây không? Ba tầng căn cứ
- Kiểm tra gạch trước khi xây: bốn thứ nhìn được bằng mắt
- Vữa xây — chỗ dễ ăn bớt nhất mà không ai nhìn ra
- Trước khi đặt viên gạch đầu tiên
- Trong khi xây: dây, dọi, mạch vữa, hàng giằng, mỏ giật
- Liên kết tường với cột và dầm — gốc của vết nứt dọc mép cột
- Những gì chui vào lòng tường

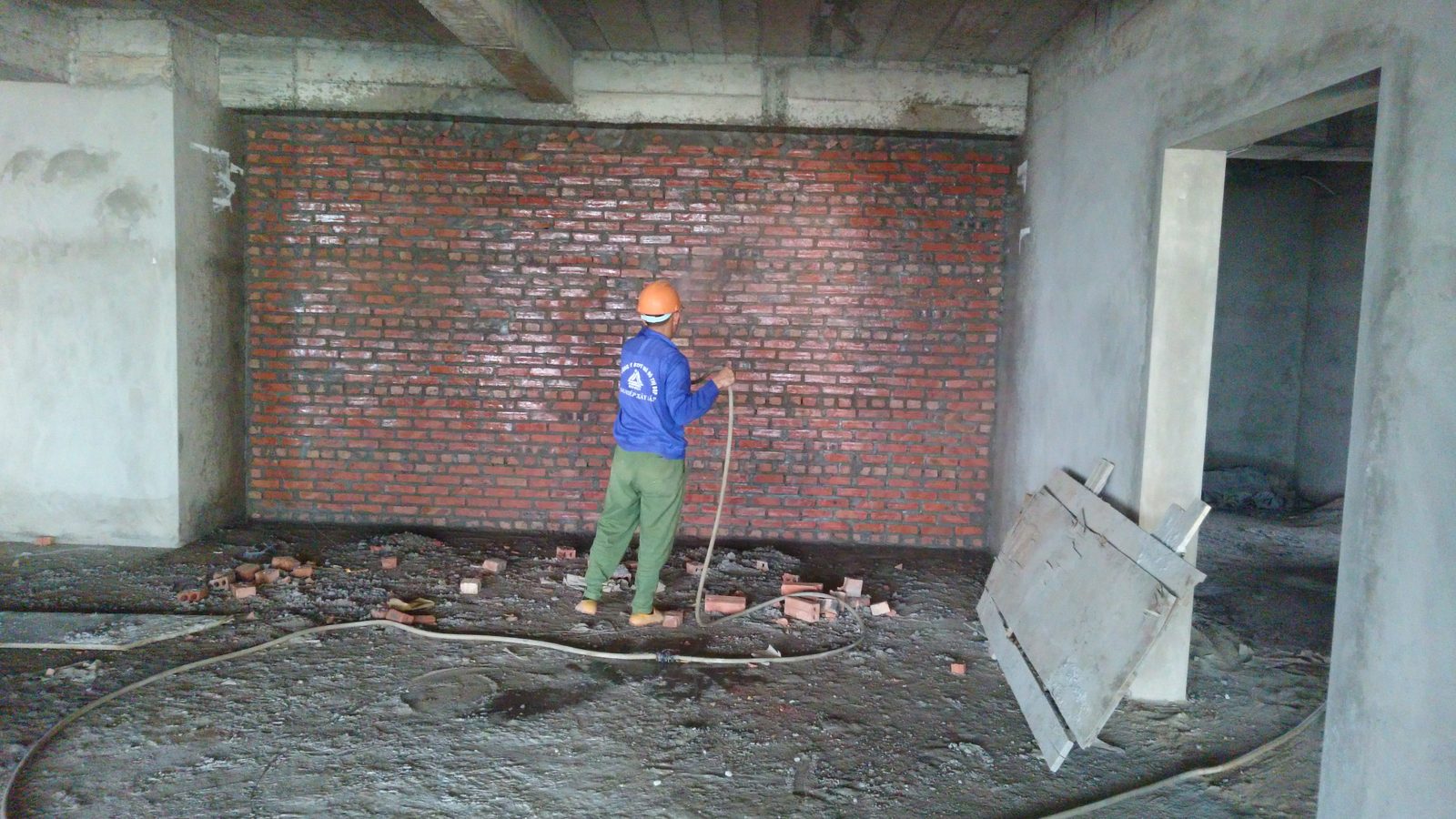

- Xây tường bao lâu thì tưới nước
- Tường xây bao nhiêu ngày thì trát

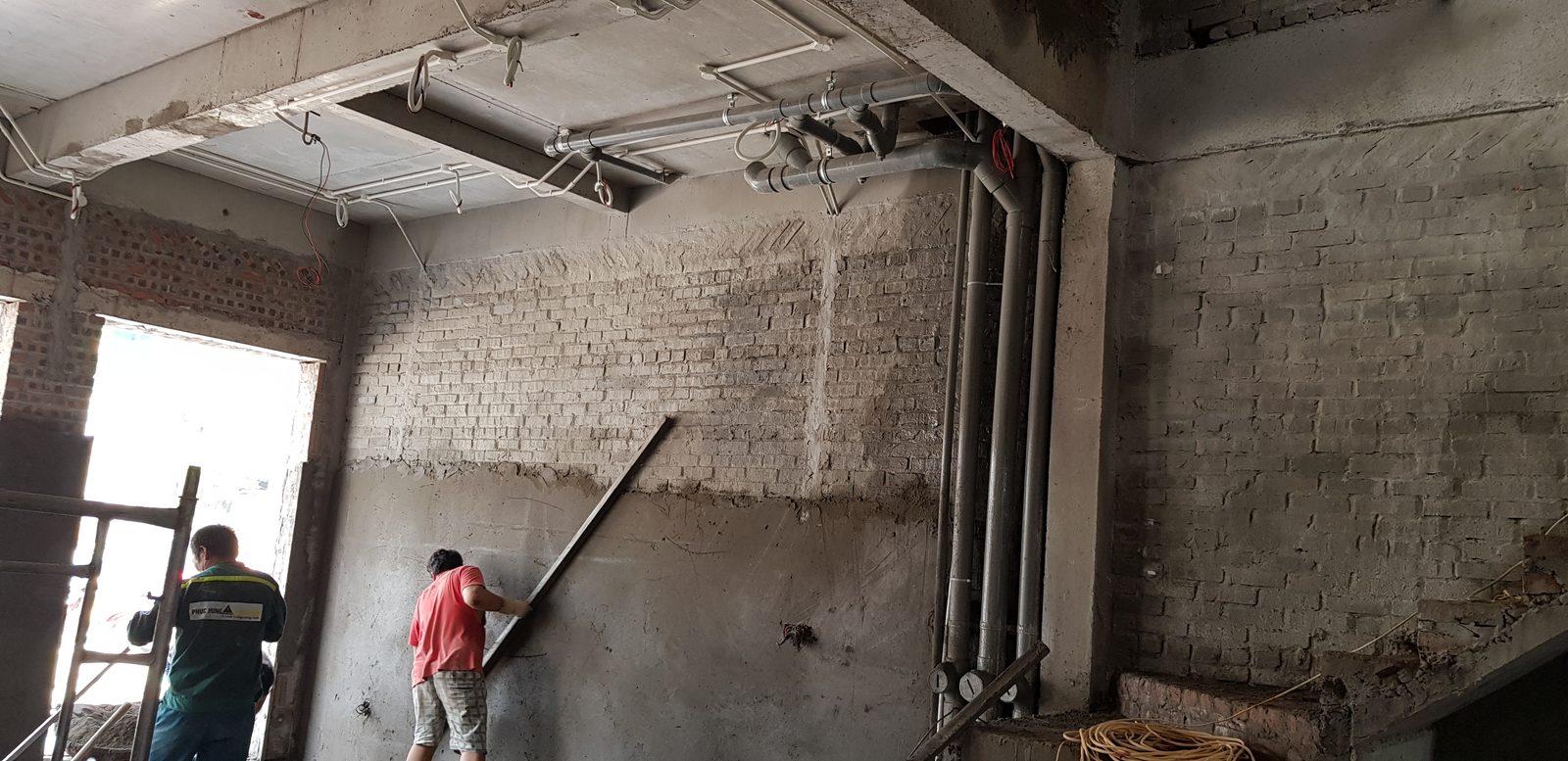

- Trát tường: nền, lưới, chiều dày, dung sai
- Cổng chặn cuối cùng: nghiệm thu khối xây trước khi trát
- Chín sai lầm thường gặp ở giai đoạn xây – trát
- Một kịch bản quen thuộc ở công trường nhà dân
- Câu hỏi thường gặp
- Kết luận
1. Vì sao tường là chỗ giấu lỗi giỏi nhất trong nhà
Có ba đặc điểm khiến khối xây khác hẳn mọi cấu kiện khác trong nhà.
Thứ nhất, nó không có hồ sơ bảo lãnh. Bê tông có mẫu nén. Thép có CO-CQ và kết quả thí nghiệm kéo. Khối xây thì chất lượng nằm gần như trọn vẹn ở tay nghề và sự tử tế của người thợ tại thời điểm đó — không có tờ giấy nào chạy theo sau để đối chất.
Thứ hai, thứ che nó chỉ dày vài milimet nhưng không nhìn xuyên được. Lớp trát tường thông thường dày không quá 12 mm — mỏng như một đốt ngón tay. Nhưng 12 mm ấy đủ để giấu mọi thứ, vĩnh viễn.
Thứ ba, lỗi khối xây hiếm khi sập ngay. Nó chờ. Chờ hết mùa khô, chờ căn nhà co ngót xong, chờ gia đình dọn vào ở. Rồi một sáng sau mùa mưa đầu tiên, vệt ẩm hiện lên chân tường, hoặc một đường nứt mảnh chạy dọc đúng mép cột.
Vậy sau lớp trát thì cụ thể những gì bị che? Đây là danh mục:
- mạch vữa — dày mỏng thế nào, có đầy vữa không;
- độ đặc chắc của mạch;
- hàng gạch giằng ngang — có đủ không, đặt đúng chỗ không;
- râu thép neo tường vào cột, vào dầm;
- khe lún, khe co giãn;

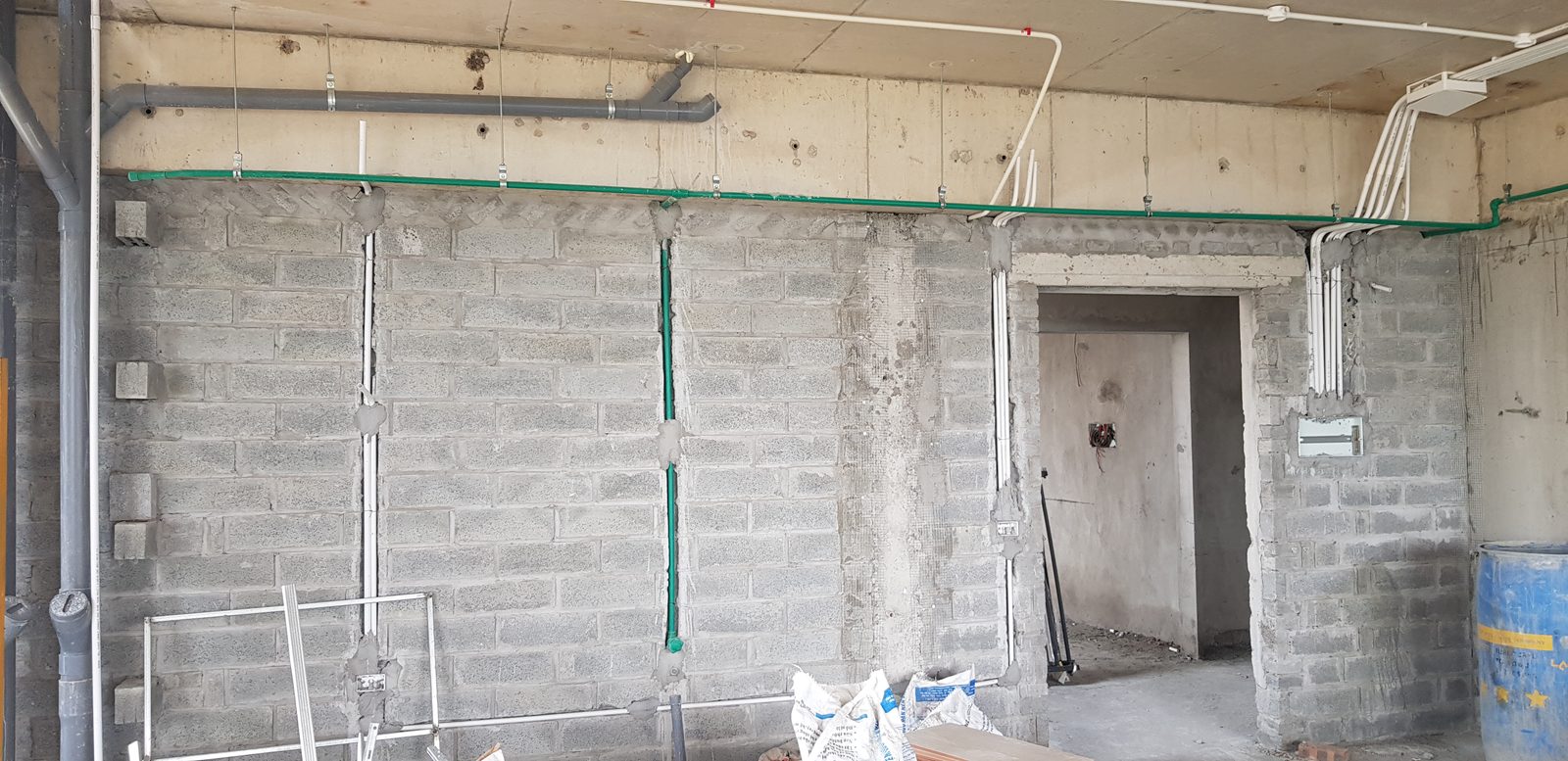

- lỗ chừa và đường ống đặt sẵn trong lòng tường.
Danh mục này không phải do tôi nghĩ ra. Đó đúng là danh mục nghiệm thu khối xây trước khi trát ghi trong Checklist bản Toàn diện, trang 41. Nghĩa là chính tài liệu kỹ thuật cũng coi lớp trát là một ranh giới: những gì cần kiểm thì phải kiểm xong trước cái ranh giới đó.
Cả bài này, nói cho gọn, là 12 việc phải làm trước khi đi qua ranh giới ấy.
2. Nhà dân có phải nghiệm thu công tác xây không? Ba tầng căn cứ
Câu hỏi này hay bị trả lời sai theo hai hướng ngược nhau. Có người bảo "luật bắt buộc nhà dân phải thuê giám sát". Có người bảo "luật chỉ khuyến khích thôi, không làm cũng chẳng sao". Cả hai đều đọc thiếu.
Căn cứ hiện hành là Nghị định 207/2026/NĐ-CP về quản lý chất lượng, thi công xây dựng và bảo trì công trình xây dựng, hiệu lực từ ngày 01/7/2026. Phải đọc đủ ba tầng.
2.1. Tầng 1 — Nguyên tắc: thi công nhà ở riêng lẻ phải tuân thủ tiêu chuẩn, quy chuẩn
Điều 10 khoản 1 của Nghị định nêu rõ: "Việc thiết kế xây dựng, thi công xây dựng công trình nhà ở riêng lẻ phải tuân thủ quy định của tiêu chuẩn, quy chuẩn kỹ thuật và quy định khác có liên quan được ban hành bởi cơ quan nhà nước có thẩm quyền."
Không có ngoại lệ cho nhà nhỏ ở đây. Nhà cấp 4 cũng nằm trong câu này.
2.2. Tầng 2 — Trách nhiệm: thuộc về chủ nhà
Đây là chỗ hay đọc lướt. Điều 10 khoản 3 điểm b viết như sau:
"Chủ sở hữu nhà ở tổ chức thi công xây dựng, giám sát thi công xây dựng và chịu trách nhiệm về an toàn trong thi công xây dựng công trình, công trình lân cận và môi trường trong quá trình thi công xây dựng. Khuyến khích chủ sở hữu nhà ở tổ chức giám sát thi công xây dựng, lập và lưu trữ hồ sơ công trình nhà ở riêng lẻ theo quy định của Nghị định này, trừ trường hợp quy định tại điểm c khoản này."
Câu này có hai vế, và người ta hay chỉ đọc vế sau.
Vế đầu là giao trách nhiệm, không phải khuyến khích. Chủ nhà tổ chức thi công, giám sát thi công và chịu trách nhiệm về an toàn — cho chính công trình của mình, cho công trình lân cận, và cho môi trường xung quanh.
Vế sau mới là khuyến khích — khuyến khích tổ chức giám sát theo quy định của Nghị định này và lập, lưu trữ hồ sơ. Nghĩa là: việc phải làm thì đã giao ở vế đầu; cái được khuyến khích là làm theo đúng bài bản của Nghị định và lưu lại giấy tờ.
Nói cách khác: nhà nước không bắt anh chị phải ký hợp đồng với một đơn vị giám sát. Nhưng nhà nước cũng không nói "khỏi cần ai giám sát". Nhà nước nói: việc đó là của anh chị, và nếu có chuyện thì anh chị chịu.
2.3. Tầng 3 — Nhà lớn thì bắt buộc
Điều 10 khoản 3 điểm c dẫn ngược về khoản 2 điểm c: với nhà ở riêng lẻ từ 7 tầng trở lên hoặc có từ 02 tầng hầm trở lên, chủ sở hữu phải tổ chức thi công, giám sát thi công xây dựng công trình theo quy định của Nghị định. Không còn là khuyến khích nữa.
2.4. Và đây là chỗ chốt lại cho riêng công tác xây
Điều 10 khoản 4 liệt kê bốn nội dung giám sát thi công xây dựng công trình nhà ở riêng lẻ. Xin chú ý hai điểm:
- Điểm b: "Chất lượng vật liệu, cấu kiện xây dựng, thiết bị trước khi đưa vào thi công xây dựng."
- Điểm c: "Hệ thống giàn giáo, kết cấu chống đỡ tạm và các máy móc, thiết bị phục vụ thi công."
Đọc kỹ điểm b. Việc kiểm tra gạch trước khi xây không phải là sự cẩn thận thừa của một ông chủ nhà khó tính. Nó nằm đúng trong bốn nội dung giám sát mà Nghị định liệt kê cho nhà ở riêng lẻ. Và cái giàn giáo mà thợ đang đứng lên để xây cũng vậy — điểm c.
2.5. Còn tiêu chuẩn kỹ thuật thì sao?
Các chỉ tiêu kỹ thuật trong bài này — dung sai gạch, chiều dày mạch vữa, chiều dày lớp trát, dung sai mặt trát — đều trích từ Checklist Giám Sát Thi Công Nhà Dân Từ A-Z bản Toàn diện, có ghi số trang tại từng chỗ. Checklist dẫn năm tiêu chuẩn làm nền cho Giai đoạn 08:
| Tiêu chuẩn | Phạm vi | Trạng thái |
|---|---|---|
| TCVN 4085:2025 — Thi công kết cấu khối xây | Khối xây: mạch vữa, hàng giằng, dung sai, nghiệm thu | ✅ Còn hiệu lực (thay thế TCVN 4085:2011) |
| TCVN 4314:2022 — Vữa xây dựng | Mác vữa, độ lưu động, cấp phối | ✅ Còn hiệu lực |
| TCVN 9377-2:2012 — Công tác trát trong xây dựng | Chiều dày lớp trát, dung sai mặt trát | ✅ Còn hiệu lực |
| TCVN 6477:2016 — Gạch bê tông | Phân loại, dung sai, độ hút nước gạch bê tông | ✅ Còn hiệu lực |
| TCVN 1450:2009 — Gạch rỗng đất sét nung | Dung sai, độ hút nước, mác gạch rỗng | ✅ Còn hiệu lực |
Trạng thái hiệu lực của cả năm tiêu chuẩn đã được tra trên cơ sở dữ liệu của Viện Tiêu chuẩn Chất lượng Việt Nam (VSQI) ngày 05/9/2026 — cả năm đều ở trạng thái A – Còn hiệu lực.
Tôi nêu danh sách này để anh chị biết các con số trong bài dựa trên nền nào, và để tự tra cứu được nếu muốn. Bài không trích thêm điều khoản nào ngoài những nội dung Checklist đã chép ra — mọi trị số trong bài đều dẫn về đúng trang của Checklist.
Ngày kiểm tra tình trạng hiệu lực của toàn bộ căn cứ pháp lý và tiêu chuẩn nêu trong bài: 05/9/2026. Nghị định 207/2026/NĐ-CP đang có hiệu lực tại thời điểm này; năm tiêu chuẩn trên đều ở trạng thái còn hiệu lực theo cơ sở dữ liệu VSQI.

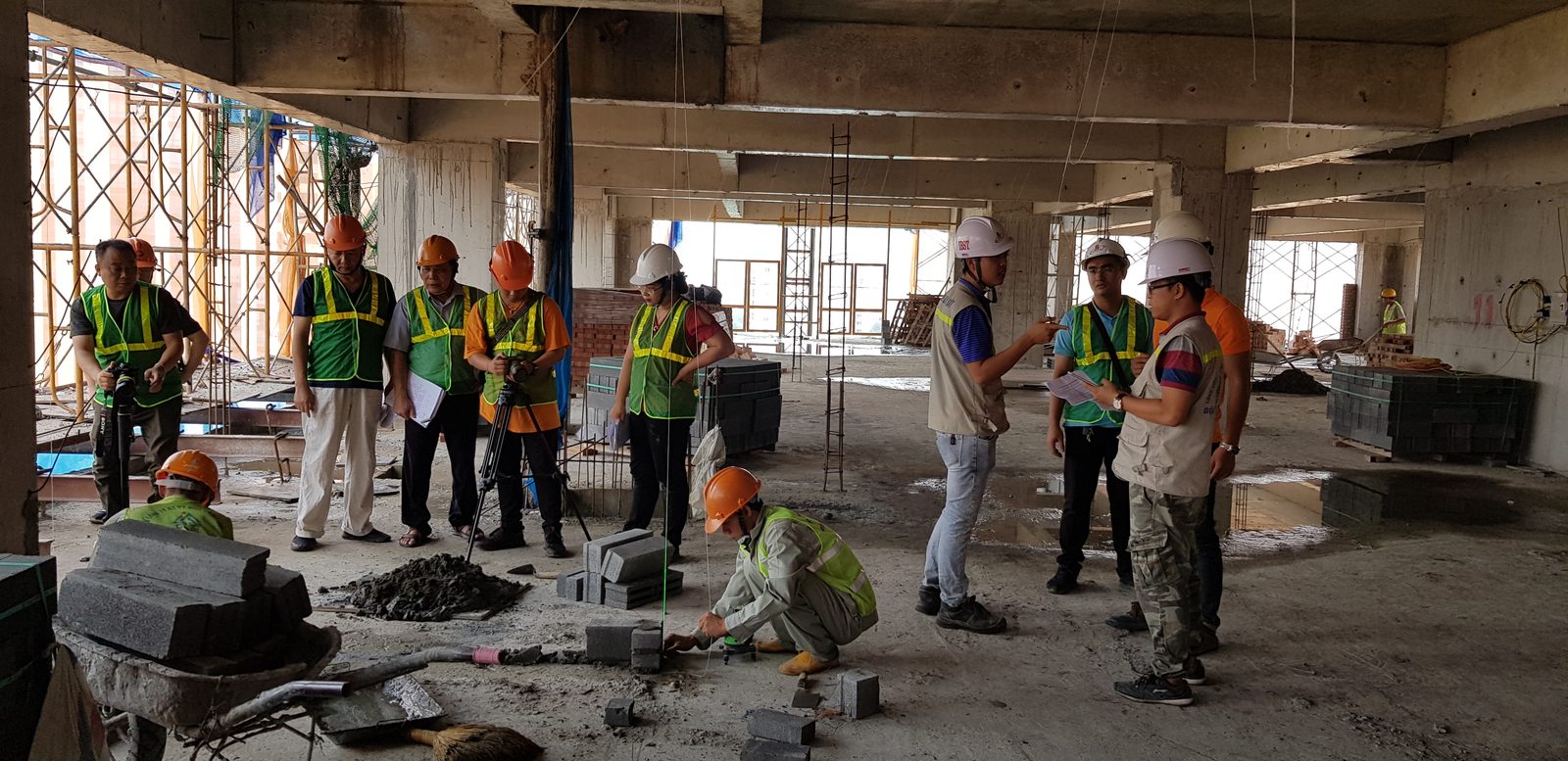

3. Kiểm tra gạch trước khi xây: bốn thứ nhìn được bằng mắt
Trước hết phải phân biệt hai thời điểm, vì nhiều người gộp làm một.
Ở cổng công trường, khi xe gạch vừa về, câu hỏi là: nhận hay trả cả chuyến này? Đó là nghiệm thu vật tư đầu vào — đối chiếu phiếu giao, soát chứng từ, quyết định nhận hay không. Tôi đã viết riêng về quy trình đó trong bài quy trình nghiệm thu vật tư đầu vào.
Ở chân tường, khi thợ với tay lấy viên gạch, câu hỏi khác hẳn: viên này có được lên tường không, và lên chỗ nào? Đó là việc của bài này.
Hai câu hỏi khác nhau, hai thời điểm khác nhau, và một lô gạch đã qua được cổng vẫn có thể hỏng việc ở chân tường.
3.1. Bốn thao tác tay không cần dụng cụ
Checklist bản Cơ bản, trang 49, mô tả gọn cho chủ nhà: "Gạch đều màu, gõ kêu chắc (không non lửa), không nứt/cong vênh; cùng một loại; có phiếu chất lượng."
Bốn thao tác, làm được ngay tại đống gạch:
① Nhìn màu. Rút ngẫu nhiên vài viên ở các vị trí khác nhau của đống. Đều màu là dấu hiệu nung đều. Có viên nhạt hẳn, xỉn hẳn so với phần còn lại thì tách riêng ra xem tiếp.
② Gõ nghe tiếng. Cầm hai viên gõ vào nhau. Tiếng thanh, chắc là được. Tiếng đục là dấu hiệu gạch non lửa — Checklist bản Toàn diện, trang 36, ghi "gạch non lửa" là một trong bốn lỗi thường gặp của hạng mục này.
③ Soi nứt và cong vênh. Đặt viên gạch lên mặt phẳng, nhìn ngang xem có vênh không. Xem mặt cắt có vết nứt chạy qua không.
④ Đếm loại. Đây là thao tác ít ai làm nhất, và cũng là lỗi Checklist bản Toàn diện gọi tên rõ ràng ở trang 36: "lẫn nhiều mác". Một đống gạch nhìn xa thì đồng nhất, đến lúc thợ xây mới lộ ra có hai ba loại lẫn nhau — khác kích thước vài milimet, khác độ hút nước, khác cường độ. Tường xây bằng gạch lẫn mác thì mạch vữa không thể đều, và các viên hút nước vữa không giống nhau.
Câu hỏi để hỏi thầu, lấy nguyên từ Checklist bản Cơ bản trang 49:
"Gạch có đúng loại và mác thiết kế, có chứng nhận chất lượng không?"
Mức rủi ro hạng mục này, theo Checklist: Trung bình. Hành động khi phát hiện sai: ghi nhận, loại gạch không đạt.
3.2. Gạch nào cho tường 10, gạch nào cho tường 20
Chuyện xây tường 10 hay xây tường 20 không chỉ là chuyện dày mỏng. Nó còn là chuyện chọn đúng họ gạch, vì mỗi họ có bộ dung sai riêng.
Checklist bản Toàn diện, trang 36, chép ra hai bộ chỉ tiêu:
| Gạch rỗng đất sét nung | Gạch bê tông xi măng cốt liệu | |
|---|---|---|
| Sai lệch kích thước | dài 6 mm · rộng 4 mm · dày 3 mm | dài ±2 mm · rộng ±2 mm · cao ±3 mm |
| Độ cong vênh | ≤ 5 mm | ≤ 3 mm (gạch thường) · ≤ 1 mm (trang trí) |
| Độ hút nước | ≤ 16 % | ≤ 14 % (mác M3,5–M5,0) · ≤ 12 % (mác M7,5–M20,0) |
| Thành, vách | thành ngoài lỗ rỗng ≥ 10 mm · vách ngăn ≥ 8 mm | chiều dày thành nhỏ nhất ≥ 20 mm (gạch block) · ≥ 10 mm (gạch ống) |
| Độ rỗng | — | ≤ 65 % |
| Mác | M35–M125 | M3,5 · M5,0 · M7,5 · M10,0 · M12,5 · M15,0 · M20,0 |
Nguồn: Checklist bản Toàn diện, trang 36, mã XAYTO-01.1.
Nhìn bảng này thấy ngay một điều: gạch bê tông có dung sai kích thước chặt hơn hẳn — ±2 mm so với 6 mm của gạch đất sét nung. Nghĩa là tường xây gạch bê tông, nếu vẫn thấy mạch vữa lồi lõm không đều, thì lỗi gần như chắc chắn nằm ở tay thợ chứ không phải ở viên gạch.
Còn một chi tiết ít người biết, cũng ở bản Toàn diện trang 36. Gạch bê tông xi măng cốt liệu được phân thành hai nhóm theo mục đích:
- GĐt, GRt — gạch đặc và gạch rỗng loại xây CÓ trát;
- GĐtt, GRtt — gạch đặc và gạch rỗng loại trang trí, xây KHÔNG trát.
Nếu thiết kế của anh chị có mảng tường gạch trần để mộc, mà nhà thầu mua nhầm nhóm xây có trát, thì mảng tường ấy sẽ không bao giờ đẹp như hình mẫu. Ngược lại, mua gạch trang trí về xây tường trong nhà rồi trát đè lên thì tốn tiền vô ích.
3.3. Chỗ duy nhất không được cãi: chân tường
Nếu cả bài này anh chị chỉ nhớ được một câu, xin nhớ câu này.
Checklist bản Toàn diện, trang 37, mã XAYTO-02.3:
Chân tường và chân cột chỉ dùng gạch đất sét nung dạng ĐẶC. KHÔNG dùng gạch silicát.
Kèm theo: tường và cột cần được chống ẩm từ móng, lớp cách nước đặt cao hơn mặt đánh dốc hoặc vỉa hè tiếp giáp. Bậc móng gạch nhô ra được bảo vệ tránh mưa bằng vữa xi măng cát ≥ M10 nếu thiết kế không chỉ định khác.
Bản Cơ bản trang 50 xếp hạng mục này mức rủi ro Cao, hành động Tạm dừng, và giải thích hậu quả bằng đúng bốn chữ chủ nhà cần nghe: "tránh ẩm mủn chân tường sau này".
Vì sao đây là chỗ không được cãi? Vì chân tường là nơi nước mao dẫn đi lên. Gạch rỗng và gạch silicát hút ẩm mạnh hơn, và một khi chân tường đã mủn thì cách xử lý duy nhất là đục ra làm lại — sau khi nhà đã hoàn thiện, đã lát nền, đã sơn.
3.4. Bãi tập kết — nơi gạch tốt biến thành gạch xấu
Một chi tiết dễ bỏ qua. Checklist bản Toàn diện trang 36, mã XAYTO-01.3:
- bãi chứa có rãnh thoát nước, dọn sạch rác;
- quanh đống cát có thành chắn cao ≥ 0,3 m chống trôi khi mưa;
- gạch xếp đống an toàn, không để mọc rêu mốc hoặc bẩn.
Lý do nằm ở cột "Lỗi thường gặp": "gạch bẩn rêu mốc giảm bám dính vữa". Lô gạch đạt chuẩn nằm ngoài trời qua vài trận mưa, mọc rêu, thì bề mặt tiếp xúc với vữa đã khác. Bản Cơ bản trang 49 xếp mục này rủi ro Thấp — thấp thật, nhưng thấp không có nghĩa là không tồn tại.
4. Vữa xây — chỗ dễ ăn bớt nhất mà không ai nhìn ra
Gạch thì nhìn thấy. Vữa thì trộn xong là mất dấu — không ai đếm được trong cối ấy có bao nhiêu xi măng.

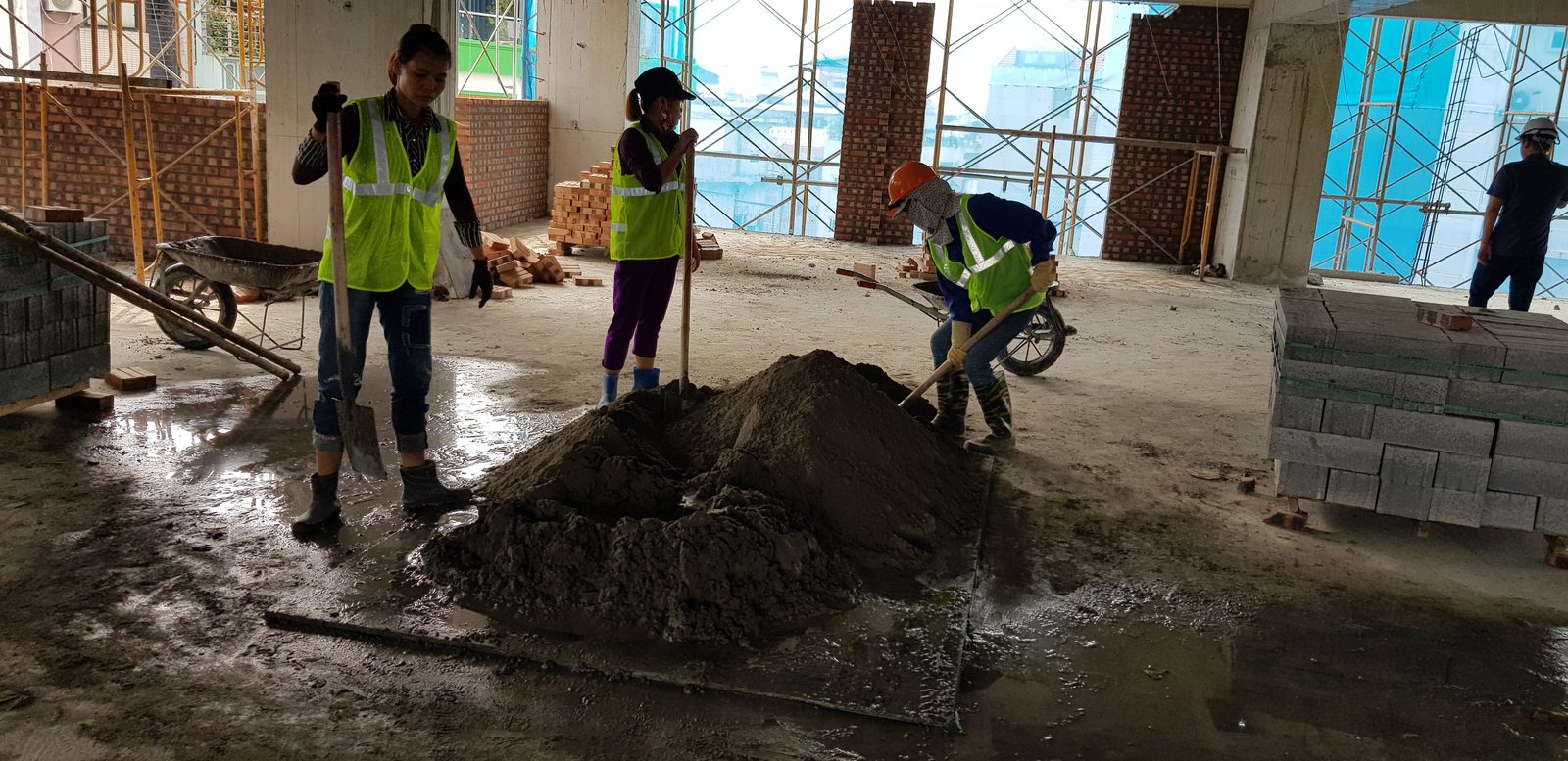

4.1. Cái xẻng và cái hộc
Checklist bản Toàn diện trang 37 ghi thẳng lỗi này vào cột "Lỗi thường gặp": "đong bằng xẻng không định lượng". Cách xử lý: "định lượng theo hộc hoặc cân".
Bản Cơ bản trang 51 xếp mức rủi ro Cao, hành động Tạm dừng, và mô tả cho chủ nhà dễ hình dung: "Vữa trộn theo định lượng (hộc/cân), đúng tỷ lệ; không đong bằng xẻng cảm tính."
Vì sao cái xẻng lại thành vấn đề? Hãy đối chiếu với dung sai cho phép, cũng ở bản Toàn diện trang 37:
Sai lệch đong lường phối liệu ≤ 1 % (nước và xi măng), ≤ 5 % (cát).
Một phần trăm với xi măng. Không có cái xẻng nào trên đời đạt được độ chính xác đó. Cái hộc gỗ đóng theo tỷ lệ cấp phối thì rẻ, làm trong nửa buổi, và dùng được suốt công trình.
Mác vữa, theo Checklist bản Toàn diện trang 37, được phân theo cường độ chịu nén ở 28 ngày: M1,0; M2,5; M5,0; M7,5; M10; M15; M20; M30.
Một lưu ý về môi trường: khi xây dưới mực nước ngầm hoặc trong đất bão hòa nước, phải dùng vữa xi măng–cát, không dùng vữa xi măng–vôi (bản Toàn diện trang 37).
4.2. Cát nào cho vữa nào
Đây là chỗ hay bị dùng lẫn ở công trường nhà dân: một đống cát dùng cho tất cả. Checklist bản Toàn diện trang 36 phân rõ theo cỡ hạt cốt liệu lớn nhất:
| Loại vữa | Cỡ hạt cốt liệu lớn nhất |
|---|---|
| Vữa xây | ≤ 5 mm |
| Vữa trát thô | ≤ 2,5 mm |
| Vữa trát mịn | ≤ 1,25 mm |
Riêng khối xây gạch, blốc, đá đẽo: cỡ hạt lớn nhất ≤ 2,5 mm.
Và một giới hạn về cát mịn, cũng bản Toàn diện trang 36: cát mịn (mô đun độ lớn Mk < 2) chỉ dùng cho vữa mác thấp ở tường trong nhà; không dùng dưới đất ẩm, nước ngầm hoặc môi trường ăn mòn.
Còn vôi, nếu công trình dùng vữa tam hợp: vôi tôi xong ≥ 7 ngày mới được dùng, vôi nhuyễn phải lọc qua sàng 2,5 mm (bản Toàn diện trang 36). Vôi còn cục sống trộn vào vữa sẽ nở muộn và làm bong lớp trát về sau.
4.3. Vữa đã đông rồi đổ thêm nước — câu chuyện quen thuộc
Cuối buổi, cối vữa còn thừa, đã bắt đầu se lại. Thợ múc thêm gáo nước, đảo lên, dùng nốt.
Checklist bản Toàn diện trang 38 nói không, và nói rất cụ thể:
- trộn máy ≥ 2 phút, trộn tay ≥ 3 phút;
- không đổ thêm vật liệu vào cối khi đang trộn;
- vữa trộn xong phải dùng hết trước khi đông cứng;
- KHÔNG trộn thêm nước. Vữa bị phân tầng thì trộn lại tại chỗ, chứ không thêm nước.
Cột "Cách xử lý" của Checklist ghi gọn: "trộn vừa đủ dùng; loại bỏ vữa đã đông cứng".
Với người muốn kiểm kỹ hơn, bản Toàn diện trang 38 còn có bộ chỉ tiêu vữa tươi: độ lưu động vữa xây 165–195 mm, vữa trát 175–205 mm; khả năng giữ độ lưu động ≥ 65 % (vữa không vôi) hoặc ≥ 75 % (vữa có vôi hoặc đất sét); thời gian bắt đầu đông kết ≥ 150 phút.
Và việc lấy mẫu, bản Toàn diện trang 38, mã XAYTO-03.3: ít nhất 1 nhóm mẫu vữa gồm 3 viên trên cùng vật liệu chế tạo, cho mỗi hạng mục khối xây; kiểm tra độ dẻo tại hiện trường và ghi nhật ký. Thí nghiệm lại cấp phối khi thay đổi vật liệu, thành phần hoặc mác vữa.
4.4. Ba câu hỏi cho thầu về vữa
Rút gọn từ Checklist bản Cơ bản trang 51, dùng được nguyên văn ngoài công trường:
- "Vữa xây trộn theo cấp phối hay mác nào, có định lượng đúng không?"
- "Vữa có bị để lâu rồi trộn thêm nước dùng lại không?"
- "Có lấy mẫu vữa kiểm tra cho hạng mục xây không?"
5. Trước khi đặt viên gạch đầu tiên
Ba việc, làm trong buổi sáng đầu tiên của hạng mục.
① Bật mực tim tường. Bản Cơ bản trang 50 xếp mức rủi ro Cao và hành động Tạm dừng — nghĩa là chưa bật mực đúng bản vẽ thì chưa xây. Trị số ở bản Toàn diện trang 37: sai lệch xê dịch trục với tường gạch là 10 mm; sai lệch kích thước mặt bằng ≤ 10 mm (đến 10 m).
Nỗi lo thật sự không phải một bức tường lệch 2 cm. Nỗi lo là lệch tích lũy qua các tầng — tầng nào cũng lệch một chút theo cùng một hướng, đến tầng ba thì phòng ngủ hụt mất một khoảng mà không ai giải thích được.
② Vệ sinh mặt nền và mặt giằng. Rác, bụi, dầu mỡ phải sạch. Với khối xây cũ nối tiếp thì phải cạo mốc, rửa sạch, tưới nước trước khi trải vữa xây tiếp (Toàn diện trang 37).
③ Làm ẩm gạch. Bản Cơ bản trang 50 diễn đạt đúng ngôn ngữ công trường: "gạch được tưới ẩm trước khi xây (nhất là mùa khô), không xây gạch khô rang (hút nước vữa)".
Cơ chế rất đơn giản. Viên gạch khô là một miếng bọt biển. Đặt nó lên lớp vữa còn ướt, nó rút nước ra khỏi vữa trong vài giây. Vữa mất nước sớm thì không đủ nước để xi măng thủy hóa — mạch vữa ấy sẽ yếu và bở, dù cấp phối ban đầu đúng. Checklist bản Toàn diện trang 37 ghi đúng chuỗi nhân quả này: "gạch khô hút nước vữa → mạch yếu, bong".
⚠️ Đừng nhầm hai việc. Làm ẩm gạch trước khi xây (mục này) và tưới nước bảo dưỡng tường sau khi xây (mục 9) là hai việc khác nhau, ở hai thời điểm khác nhau, vì hai lý do khác nhau. Làm việc này rồi bỏ việc kia thì vẫn hỏng.
6. Trong khi xây: dây, dọi, mạch vữa, hàng giằng, mỏ giật
6.1. Năm nguyên tắc gốc
Checklist bản Toàn diện trang 38 gói cả công tác khối xây vào năm chữ:
Ngang bằng — Đứng thẳng — Góc vuông — Mạch không trùng — Đặc chắc.
Năm nguyên tắc này đáng thuộc lòng, vì mọi thứ ở các mục dưới chỉ là cách đo đạc và kiểm tra năm điều đó.
6.2. Mạch vữa — con số chủ nhà nên thuộc

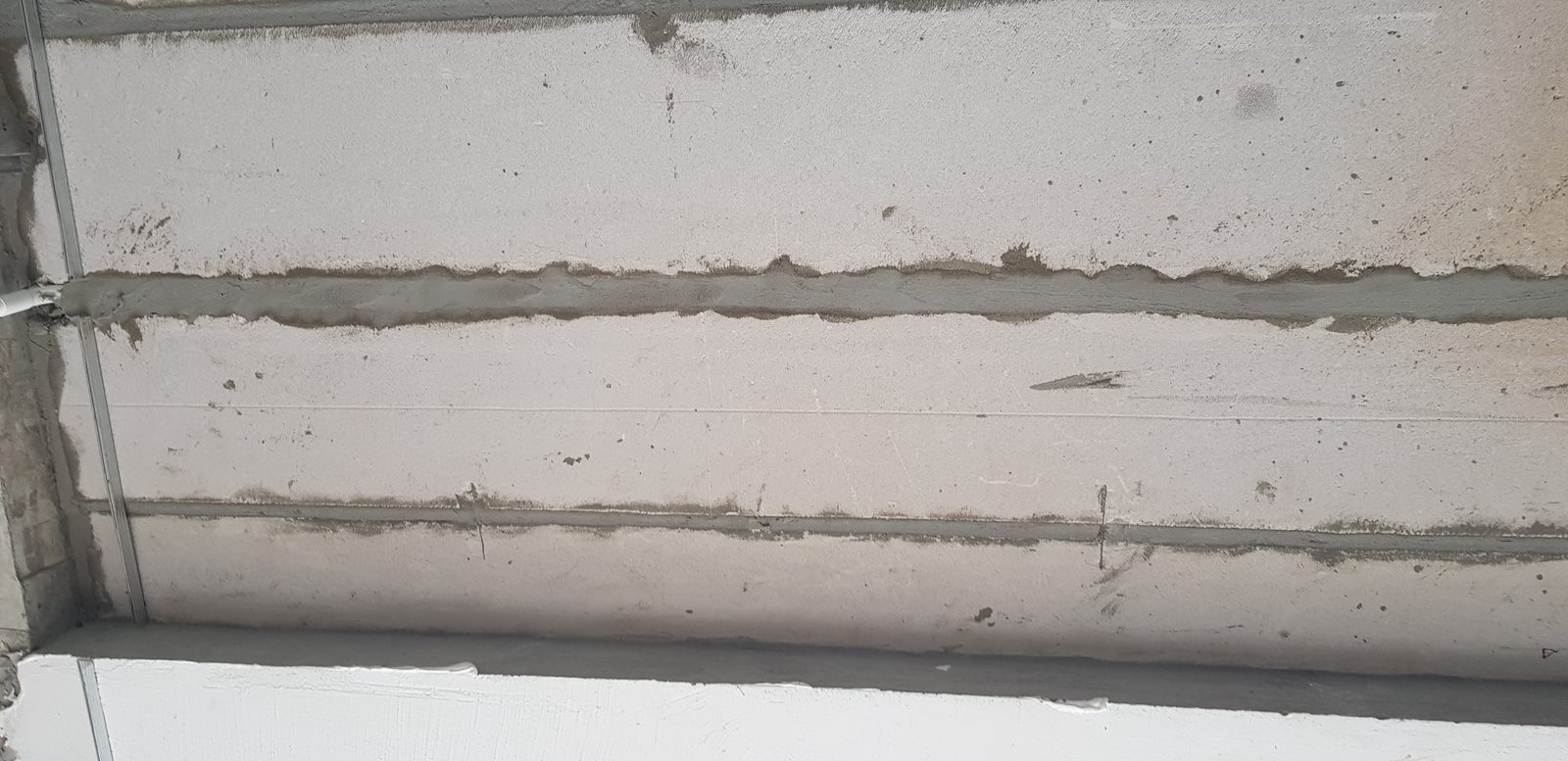

Ba con số, ở bản Toàn diện trang 38:
Mạch vữa ngang: chiều dày trung bình 12 mm. Mạch vữa đứng: chiều dày trung bình 10 mm. Mạch vữa đứng phải so le nhau ≥ 50 mm.
Chữ "trung bình" quan trọng. Không ai đòi từng mạch đúng 12,0 mm. Cái phải nhìn là độ đều — nhìn dọc một mảng tường, mạch ngang có chạy song song và đồng đều không, hay chỗ mỏng dính chỗ dày cộp.
Còn mạch đứng so le ≥ 50 mm thì chủ nhà tự kiểm được, không cần thước. Đứng lùi ra, nhìn hai hàng gạch liền kề: mạch đứng của hàng trên có rơi trúng mạch đứng của hàng dưới không. Nếu có nhiều mạch thẳng hàng chồng lên nhau, đó là mạch trùng — Checklist gọi tên ở cột lỗi thường gặp: "mạch đứng trùng". Mạch trùng tạo ra một đường yếu chạy dọc thân tường, và vết nứt sau này rất hay chọn đúng đường ấy mà đi.
Thêm một trị số về mạch lõm (mạch không chét vữa mặt ngoài), bản Toàn diện trang 38: chiều sâu ≤ 15 mm với tường, ≤ 10 mm với cột. Riêng các mạch ở lanh tô, mảng tường cạnh cửa và cạnh cột thì phải đầy vữa — không được để lõm.
6.3. Hàng gạch giằng ngang — thứ biến mất sau lớp trát
Đây là hạng mục Checklist xếp mức rủi ro Cao (bản Toàn diện trang 38, mã XAYTO-04.2), và cũng là thứ tuyệt đối không kiểm lại được sau khi trát.
Tỷ lệ hàng giằng:
| Chiều dày tường | Hàng gạch quay ngang tối thiểu |
|---|---|
| 220 mm | 1 hàng ngang trên 6 hàng dọc |
| 330 mm | 1 hàng ngang trên 4 hàng dọc |
Ngoài tỷ lệ, có bốn vị trí bắt buộc phải có hàng gạch ngang:
- hàng đầu và hàng cuối của tầng;
- cao trình lùi của cột hoặc tường;

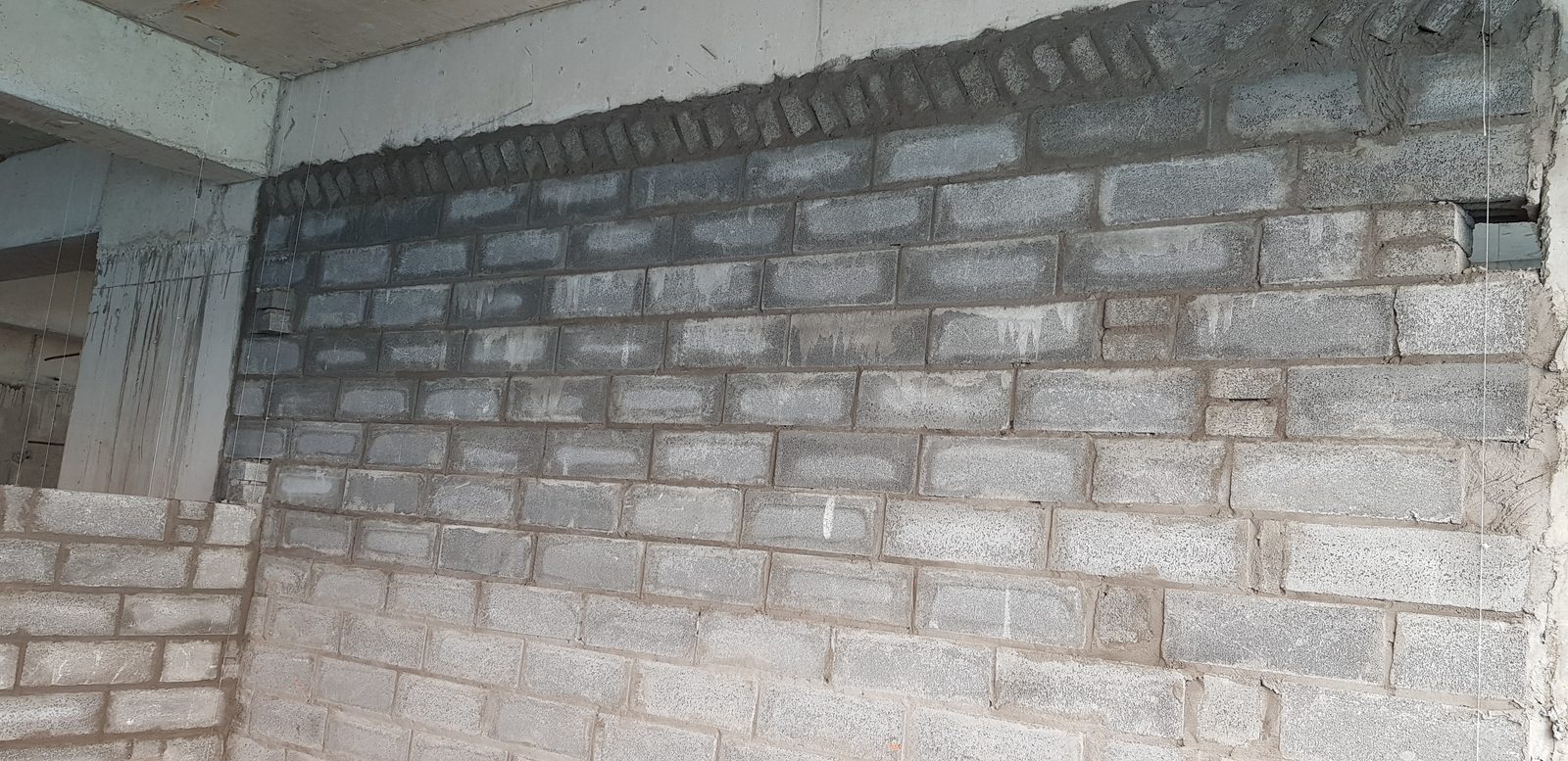

- hàng nhô ra — mái đua, gờ, đai;
- hàng ngay dưới gối tựa dầm hoặc sàn.
Và một quy tắc về gạch nguyên: dùng gạch nguyên cho tường chịu lực, cột, lanh tô. Gạch vỡ đôi chỉ dùng nơi tải nhỏ — tường bao che, tường ngăn, dưới cửa sổ. Không dùng gạch vỡ chèn vào khối xây chịu lực.
Bản Cơ bản trang 52 cho chủ nhà câu hỏi và dấu hiệu nhìn: "Có các hàng gạch quay ngang để giằng (không xây toàn gạch dọc); chỗ chịu lực dùng gạch nguyên, không chèn nhiều gạch vỡ."
6.4. Thả dọi bao nhiêu lần là đủ
Checklist bản Toàn diện trang 39 đưa ra tần suất cụ thể, không nói chung chung:
Kiểm tra độ ngang bằng của hàng, độ thẳng đứng mặt bên và các góc ít nhất 2 lần trong mỗi đoạn cao 0,5–0,6 m. Phát hiện nghiêng phải sửa ngay.
Dung sai thẳng đứng khi thả dây rọi:
≤ 5 mm khi để hở mạch (tường không trát) · ≤ 7 mm khi có trát.
Hãy để ý cặp số này. Tường sẽ được trát thì dung sai rộng hơn — 7 mm thay vì 5 mm. Nghe hợp lý, và đúng là hợp lý. Nhưng nó cũng mở ra một thói quen xấu: ỷ vào lớp trát để giấu tường nghiêng. Tường nghiêng 2 cm, thợ trát dày thêm 2 cm ở một đầu là "phẳng". Chúng ta sẽ quay lại chuyện này ở mục 11.2, vì lớp trát dày quá mức có cái giá riêng của nó.
Bản Cơ bản trang 53 xếp mục này rủi ro Cao, hành động Tạm dừng, và cho chủ nhà một dấu hiệu quan sát rất đời thường: "Thợ có thường xuyên thả dây dọi, dùng nivô không?" Nếu suốt buổi không thấy quả dọi nào được thả, đó đã là một câu trả lời.
6.5. Mỏ giật, không phải mỏ nanh

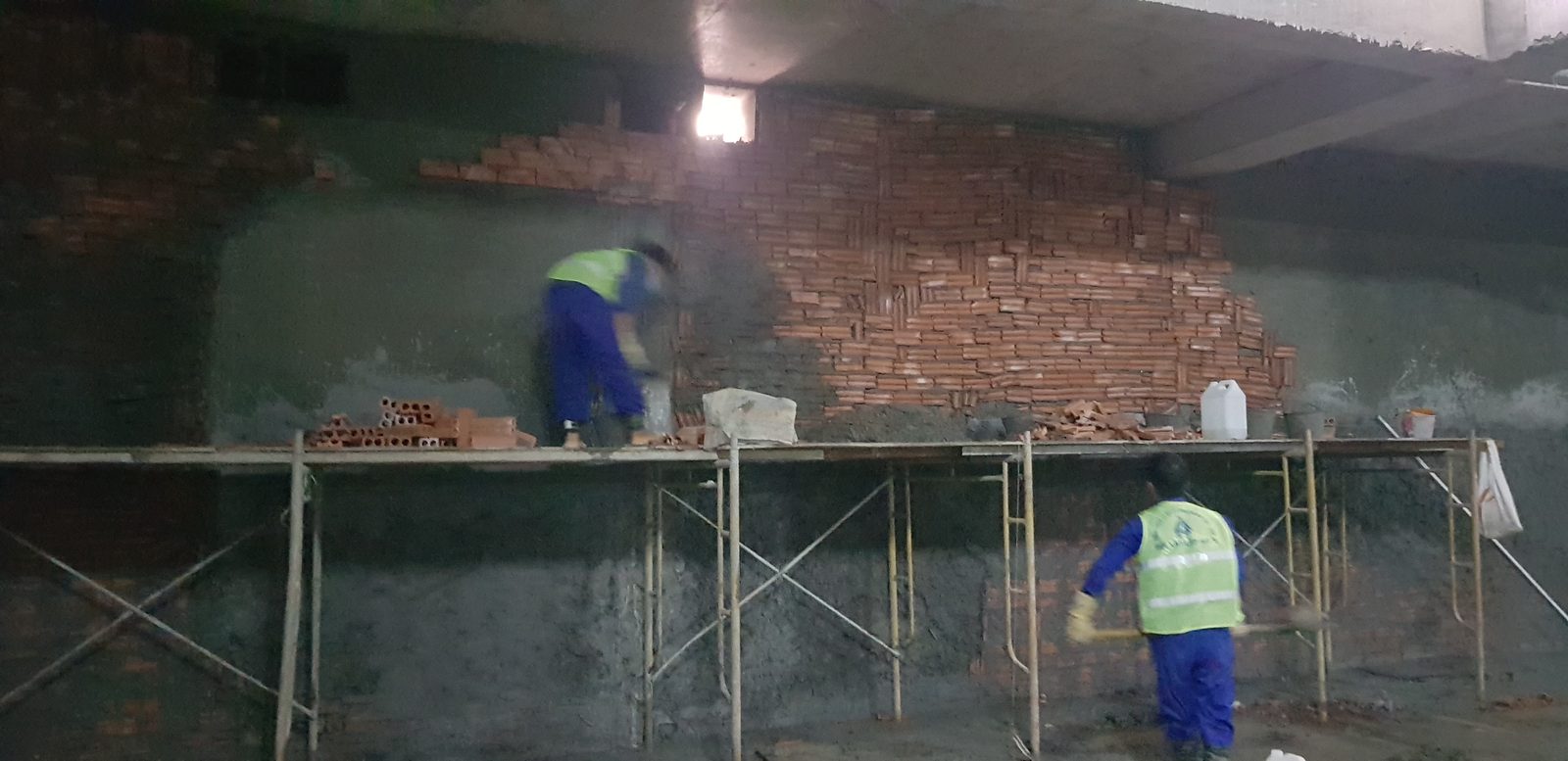

Khi ngừng xây giữa chừng — hết buổi, hết vật liệu, chuyển sang mảng khác — chỗ dừng phải được để đúng cách.
Checklist bản Toàn diện trang 39: phải để mỏ giật chờ — hàng trên lùi nửa viên so với hàng dưới, hàng trên cùng để 2 viên nguyên. Không để mỏ nanh tùy tiện.
Bản Cơ bản trang 52 dịch sang tiếng thường: "Chỗ ngừng xây để 'mỏ giật' (bậc thang), không để 'mỏ nanh'." Chủ nhà nhìn vào chỗ dừng, thấy nó thoải xuống như bậc thang là đúng; thấy nó dựng đứng như cái răng nanh là sai.
Hai quy tắc đi kèm, cùng bản Toàn diện trang 39:
- Độ chênh lệch chiều cao giữa các phần kề nhau hoặc giao nhau (tường ngoài với tường trong) không vượt quá chiều cao một tầng; với khối xây móng thì ≤ 1,2 m.
- Chỉ xây kết cấu tầng trên sau khi đã xây xong kết cấu chịu lực tầng dưới. Không va chạm, không đặt vật liệu, không đi lại trên khối xây mới.
6.6. Vách mỏng và tường đứng tự do — mục an toàn, không phải mục thẩm mỹ
Phần này Checklist xếp rủi ro Cao và hành động DỪNG (bản Cơ bản trang 54), vì hậu quả không phải nứt hay thấm mà là đổ tường.
Bản Toàn diện trang 39 cho trị số:
Vách ngăn không cốt, chưa có sàn kê hoặc neo giữ tạm: chiều cao không vượt quá 1,5 m (vách dày 90 mm) và 1,8 m (vách dày 120 mm). Giá trị trung gian nội suy tuyến tính.
Khi đã liên kết với kết cấu cứng, chiều cao xây được tăng thêm: +15 % (khoảng cách < 3,5H), +25 % (≤ 2,5H), +40 % (≤ 1,5H).
Với tường cao đứng tự do — chưa có sàn, giằng hay mái phía trên — thì phải neo hoặc chống giữ tạm, và ngừng xây khi gió lớn. Tường dọc chịu tác động gió phải xây đồng thời với trụ hoặc tường ngang.
Còn giàn giáo, bản Toàn diện trang 41: giàn giáo phải cách tường đang xây ít nhất 50 mm. Không chống, không dựa giàn giáo vào tường đang xây, không bắt ván lên tường mới xây. Lỗi Checklist ghi rõ: "giáo tựa vào tường mới → xô đổ tường".
7. Liên kết tường với cột và dầm — gốc của vết nứt dọc mép cột
7.1. Râu thép neo
Nếu anh chị từng thấy một căn nhà mới vài năm đã có đường nứt mảnh chạy dọc đúng mép cột — thẳng, dài, đều — thì rất có thể câu chuyện bắt đầu từ đây.
Tường gạch và cột bê tông là hai vật liệu khác nhau. Chúng giãn nở khác nhau, co ngót khác nhau, chịu tải khác nhau. Chỗ chúng gặp nhau là một đường yếu tự nhiên. Cách xử lý là râu thép neo: thép chờ sẵn trong cột, hoặc thép cấy vào cột, chìa ra và nằm trong mạch vữa của tường để buộc hai bên đi cùng nhau.
Checklist bản Toàn diện trang 39, mã XAYTO-05.1:
Đặt neo tại vị trí tiếp giáp với kết cấu bê tông cốt thép theo đúng thiết kế; cho phép đặt sẵn cốt thép chờ trong cột hoặc tường chính để giằng tường khi xây không đồng thời. Khối xây chèn khung phải thi công như khối xây chịu lực.
Lỗi thường gặp, ghi nguyên văn: "thiếu râu thép neo tường–cột → nứt tách mép, đổ tường".
Bản Cơ bản trang 53 xếp đây là hạng mục DỪNG, rủi ro Cao, với dòng cảnh báo: "thiếu râu neo dễ nứt tách/đổ tường; phải cấy đủ". Câu hỏi cho thầu: "Tường có râu thép neo vào cột/dầm theo thiết kế chưa?"
Đây là điểm chặn một lần. Sau khi tường xây kín và trát xong, không có cách nào biết trong đó có râu thép hay không, ngoài việc đục ra. Tôi đã viết kỹ hơn về chuỗi nguyên nhân dẫn tới nứt và thấm trong bài vì sao nhà mới xây 2 năm đã nứt thấm.
Còn nếu nhà đã hoàn thiện mà xuất hiện vết nứt dọc đúng mép tường với cột — đúng dạng mà việc thiếu râu thép neo hay gây ra — cách phân loại và ghi nhận vết nứt đó, tôi viết trong bài nhà mới xây bị nứt tường.
7.2. Chèn đỉnh tường — chèn sớm là nứt
Khoảng hở giữa đỉnh tường và đáy dầm phải được chèn. Nhưng chèn lúc nào mới là vấn đề.
Checklist bản Toàn diện trang 39, mã XAYTO-05.2:
Phần tiếp giáp đỉnh tường với đáy dầm hoặc sàn chèn chặt theo thiết kế — thường xây gạch nghiêng hoặc chèn vữa sau khi tường đã co ngót.
Lỗi thường gặp: "chèn đỉnh tường ngay → nứt do co ngót".
Khối xây mới, giống mọi thứ dùng vữa xi măng, sẽ co lại một chút khi đóng rắn. Nếu chèn cứng đỉnh tường ngay khi vừa xây xong, tường co xuống mà phần chèn thì không — kết quả là một đường nứt ngang ngay dưới đáy dầm, chạy suốt chiều dài bức tường.
Bản Cơ bản trang 53 diễn đạt cho chủ nhà: "Đỉnh tường giáp đáy dầm được chèn (thường xây gạch nghiêng) sau khi tường đã ổn định, không chèn ngay."
8. Những gì chui vào lòng tường
Mục này gom tất cả những thứ không phải gạch và vữa nhưng vẫn nằm bên trong bức tường.
8.1. Đường ống điện nước — chừa sẵn, không đục sau
Có hai cách đưa ống vào tường. Cách đúng: chừa tuyến sẵn ngay khi xây. Cách phổ biến: xây kín rồi cầm máy cắt đục rãnh.
Checklist bản Toàn diện trang 41, mã XAYTO-09.2, ghi lỗi thường gặp là "đục tường chôn ống sau khi xây; ống làm rỗng mạch", và cách xử lý là "chừa tuyến ống khi xây; chèn vữa đầy quanh ống".
Nghiêm hơn nữa là bản Toàn diện trang 40, mã XAYTO-08.2:
Chừa sẵn lỗ, rãnh cho đường ống nước, thông hơi và chi tiết lắp đặt sau — không đục phá sau làm yếu khối xây. KHÔNG tạo lỗ mở, rãnh, hộc làm giảm yếu kết cấu khối xây khi chưa được thiết kế xem xét.
Lỗi được gọi tên: "đục rãnh ngang lớn cắt qua tường chịu lực sau khi xây". Rãnh ngang nguy hiểm hơn rãnh đứng nhiều, vì nó cắt qua phương truyền lực của tường.
Bốn quy tắc về tuyến ống, lấy từ Checklist bản Toàn diện trang 43 (Giai đoạn 09 — điện nước âm tường):
① Tuyến âm tường đi thẳng đứng và nằm ngang, không đi chéo. Lý do rất thực tế: để sau này còn đoán được đường dây nằm ở đâu. Một tuyến đi chéo qua tường là một quả mìn hẹn giờ cho cái khoan bắt giá treo tivi ba năm sau.
② Dây điện phải đi trong ống luồn, không chôn trực tiếp dây trần vào tường hoặc sàn. Bán kính uốn ống đủ lớn, không bẹp ống — ống bẹp thì sau này không rút thay dây được.
③ Không đi chung ống điện với ống cấp nước hoặc gas trong cùng một rãnh. Giữ khoảng cách và cao độ tách biệt; ống điện nên đi phía trên ống nước.
④ Mối nối dây chỉ thực hiện trong hộp nối có nắp đậy — không chôn kín mối nối trong tường (bản Toàn diện trang 43, mã DN-01.2). Mối nối là điểm yếu của mọi hệ điện; chôn nó vào tường nghĩa là chôn luôn khả năng sửa chữa.
Cùng mã đó còn một điểm cho chủ nhà dễ kiểm: hộp âm công tắc, ổ cắm phải đặt đúng vị trí và đúng cao độ theo thiết kế, thẳng hàng, mặt hộp phẳng với mặt tường hoàn thiện — không lồi, không lõm. Và nhớ bịt tạm miệng hộp tránh vữa lọt vào khi trát.
8.2. Tắc kê và bật sắt cho khung cửa
Một chi tiết nhỏ, hậu quả thì hằng ngày. Checklist bản Toàn diện trang 40, mã XAYTO-09.1:
Đặt sẵn tắc kê gỗ (đã ngâm tẩm chống mối mọt) hoặc biện pháp liên kết khác theo thiết kế để bắt khung cửa sổ, cửa đi. Chi tiết chôn ngầm đúng vị trí, số lượng theo thiết kế.
Lỗi: "không đặt tắc kê hoặc bật sắt → khung cửa lung lay".
Chú ý ba chữ "đã ngâm tẩm". Miếng gỗ chưa xử lý chôn trong tường ẩm, vài năm sau mục hoặc bị mối ăn, thế là con vít bắt khung cửa không còn bám vào đâu — trong khi bên ngoài tường vẫn phẳng lì, chẳng ai hiểu vì sao cánh cửa cứ xệ.
8.3. Lanh tô — nhịp bao nhiêu thì không được xây gạch nữa
Lanh tô là dầm nhỏ đỡ phần tường phía trên ô cửa. Có loại xây bằng gạch, có loại đổ bê tông cốt thép. Chọn sai loại theo nhịp cửa là một lỗi nặng.
Checklist bản Toàn diện trang 40 cho phạm vi áp dụng rất rõ:
| Loại lanh tô | Phạm vi nhịp cửa |
|---|---|
| Lanh tô xây bằng | chỉ dùng khi nhịp ≤ 1,2 m |
| Lanh tô xây vỉa | khi nhịp > 2 m, với công trình không chịu chấn động hoặc không bị lún không đều |
Lỗi thường gặp ghi tại đó: "dùng lanh tô xây cho nhịp lớn". Xử lý: "nhịp lớn dùng lanh tô BTCT". Bản Cơ bản trang 55 nói thẳng cho chủ nhà: "Cửa nhịp lớn dùng lanh tô BTCT, không dùng lanh tô xây gạch."
Nếu công trình vẫn dùng lanh tô xây bằng trong phạm vi cho phép, các trị số kiểm tra ở bản Toàn diện trang 40 là:
- gạch nguyên lựa chọn kỹ; vữa mác theo thiết kế nhưng ≥ M5;
- chiều cao lanh tô tương đương 5–6 hàng gạch;
- hai đầu ăn sâu vào tường ≥ 0,2 m kể từ mép cửa;
- dưới hàng gạch cuối cùng đặt lớp vữa có cốt thép dày 30 mm, số thanh ≥ 3, thép tròn trơn ≥ φ6, hai đầu ăn sâu vào tường ≥ 0,25 m và uốn móc (thép vằn không cần uốn móc).
Còn việc tháo chống: bản Toàn diện trang 40 dẫn về Bảng 2 của tiêu chuẩn, phụ thuộc mác vữa và nhiệt độ không khí, và dặn "tra Bảng 2 theo điều kiện thực tế trước khi tháo". Tôi không nêu một con số ngày ở đây, vì con số ấy thay đổi theo mác vữa và theo thời tiết — nêu một mốc rồi để anh chị áp dụng cho mọi trường hợp thì còn nguy hiểm hơn là không nêu. Nguyên tắc thì tuyệt đối: không tháo chống lanh tô theo cảm tính. Bản Cơ bản trang 55 xếp việc này là DỪNG, rủi ro Cao: "tháo chống lanh tô sớm dễ sập".
Tương tự với ô văng, bản Toàn diện trang 40 mã XAYTO-08.1: chỉ tháo ván khuôn và thanh chống khi bê tông đủ cường độ và khối xây bên trên lanh tô đã đủ độ cao đối trọng, đủ cường độ. Lỗi: "tháo chống ô văng khi tường chèn trên chưa đủ → lật/sập ô văng".
9. Xây tường bao lâu thì tưới nước
Tôi sẽ trả lời thẳng câu này, kể cả khi câu trả lời không phải thứ anh chị mong đợi.
Nguồn kỹ thuật của tôi không đưa ra một con số ngày cho việc này. Checklist bản Toàn diện, trang 42, mã XAYTO-13.1, ghi thế này:
Phần khối xây mới xây che đậy tránh mưa nắng, tưới nước giữ ẩm thường xuyên; mùa hè và mùa khô bảo đảm đủ ẩm cho vữa đóng rắn.
"Thường xuyên". "Đủ ẩm". Không có "3 ngày", không có "7 ngày".
Và khi hiểu ra vì sao thì sẽ thấy đó không phải thiếu sót của tài liệu. Chế độ tưới ẩm cho một bức tường phụ thuộc ít nhất năm biến số, và không biến nào cố định giữa các công trình:
- Loại gạch. Gạch đất sét nung và gạch bê tông xi măng cốt liệu có độ hút nước khác nhau (bản Toàn diện trang 36 cho hai bộ trị số riêng). Gạch hút nước mạnh thì rút ẩm của vữa nhanh hơn.
- Khả năng hút nước thực tế của lô gạch đang dùng — cùng một chủng loại, hai lô khác nhau vẫn có thể khác nhau.
- Thời tiết tại thời điểm thi công — nắng gắt, gió khô hay trời râm ẩm.
- Tình trạng bề mặt khối xây — mặt tường phơi nắng trực tiếp khô nhanh hơn hẳn mặt tường trong nhà, dù cùng xây một ngày.
- Yêu cầu kỹ thuật cụ thể của công trình — mác vữa và chỉ dẫn kỹ thuật trong hồ sơ thiết kế.
Một con số duy nhất áp cho cả năm biến số ấy sẽ đúng ở vài trường hợp và sai ở phần còn lại. Cái Checklist yêu cầu là một trạng thái phải giữ được — đủ ẩm cho vữa đóng rắn — chứ không phải một mốc trên lịch. Cách kiểm cũng theo trạng thái: nhìn mặt tường, thấy bắt đầu khô trắng lại là đến lúc tưới tiếp.
Tôi có thể chép lại một con số vẫn hay được truyền miệng ngoài công trường, và bài viết sẽ trông dứt khoát hơn. Nhưng con số ấy không có trong tài liệu của tôi, và tôi không đưa vào bài những con số kỹ thuật mà mình không dẫn được nguồn. Thay vào đó, xin đưa ba việc cụ thể — chúng hữu ích hơn một con số.
① Che đậy. Tránh mưa xối và tránh nắng gắt. Riêng khi ngừng thi công do mưa bão, bản Toàn diện trang 41 yêu cầu che kín khối xây cho khỏi ướt — lỗi được ghi tên là "để mưa xói tường mới".
② Tưới giữ ẩm. Mục tiêu không phải làm ướt bề mặt cho đẹp, mà là giữ đủ ẩm để vữa đóng rắn. Nắng càng gắt, gió càng khô thì càng phải tưới dày lần hơn. Đây là lý do câu trả lời không thể là một con số cố định: cùng một bức tường, tưới ở Hà Nội tháng ba và tưới ở miền Trung tháng sáu là hai chuyện khác nhau. Hậu quả nếu bỏ, theo cột lỗi thường gặp của bản Toàn diện trang 42: "không tưới ẩm → vữa khô nhanh, nứt, giảm cường độ".
③ Không động vào. Bản Toàn diện trang 39 và trang 42 đều nhắc: không va chạm, không đặt vật liệu, không đi lại trên khối xây còn mới, và chờ tường đủ cứng mới chất tải.
⚠️ Nhắc lại lần nữa cho rõ. Việc ở mục này là tưới nước bảo dưỡng sau khi xây. Nó khác với việc làm ẩm gạch trước khi xây ở mục 5. Một việc để vữa đủ nước mà đóng rắn; một việc để viên gạch đừng rút mất nước của vữa. Bỏ việc nào cũng hỏng mạch vữa, theo hai đường khác nhau.
Và xin nói rõ một điều hay bị nhầm: đừng lấy các mốc bảo dưỡng bê tông áp sang khối xây. Bê tông và khối xây khác vật liệu, khác cơ chế đóng rắn, khác yêu cầu giữ ẩm. Con số đúng cho cái này không đúng cho cái kia. Nếu anh chị muốn hiểu sâu hơn về nguyên lý giữ ẩm, tôi đã viết riêng một bài về bảo dưỡng bê tông đúng cách.
10. Tường xây bao nhiêu ngày thì trát
Cũng như câu trên: hai tài liệu Checklist không đưa ra một con số ngày cho câu hỏi này.
Và lần này, tôi cho rằng việc không có con số lại là chuyện tốt — bởi vì câu trả lời đúng không phải một con số. Nó là bốn điều kiện. Đủ bốn thì trát được, kể cả khi mới vài ngày. Thiếu một thì chưa trát được, kể cả khi đã ba tuần.
Điều kiện 1 — Khối xây đã được nghiệm thu và đã xử lý xong sai lệch. Checklist bản Toàn diện trang 41, mã XAYTO-11.1, ghi lỗi thường gặp đúng bằng một câu: "trát đè lên khối xây chưa nghiệm thu". Chi tiết ở mục 12.
Điều kiện 2 — Đỉnh tường đã được chèn, sau khi tường co ngót. Bản Toàn diện trang 39, mã XAYTO-05.2. Nếu trát trước khi chèn đỉnh, hoặc chèn đỉnh ngay rồi trát luôn, thì đường nứt ngang dưới đáy dầm sẽ xuất hiện — và nó xuất hiện xuyên qua lớp trát mới.
Điều kiện 3 — Toàn bộ ống ngầm đã lắp xong. Bản Toàn diện trang 42, mã XAYTO-12.1, mở đầu bằng đúng câu này: "Trát SAU khi đã lắp đặt xong mạng dây và ống ngầm trong lớp trát." Trát trước rồi đục sau là tự phá lớp trát của chính mình.
Điều kiện 4 — Nền trát đã được xử lý. Cũng bản Toàn diện trang 42: cọ rửa sạch nền, làm sạch rêu mốc và dầu mỡ, chèn kín lỗ hổng lớn; nền trơn hoặc không đủ nhám phải tạo nhám; làm ẩm nền khô trước khi trát.
Đủ bốn điều kiện này thì trát. Đó là câu trả lời trung thực nhất tôi có thể đưa ra từ nguồn mình đang cầm, và tôi tin nó dùng được hơn một con số — vì một con số sẽ khiến anh chị yên tâm sai chỗ: đếm đủ ngày trên lịch rồi cho trát, trong khi ống nước còn chưa đi.
11. Trát tường: nền, lưới, chiều dày, dung sai
Trát tường không phải công đoạn làm đẹp. Nó là lớp bảo vệ, lớp chống thấm sơ cấp, và là nền cho toàn bộ phần hoàn thiện phía sau. Làm ẩu ở đây thì sơn đẹp mấy cũng vô nghĩa.
11.1. Lưới thép mép tiếp giáp — chi tiết nhỏ chặn vết nứt lớn
Đây là chi tiết dễ bỏ nhất, rẻ nhất, và không bao giờ kiểm lại được.
Checklist bản Toàn diện trang 42, mã XAYTO-12.1:
Vị trí tiếp giáp hai vật liệu khác nhau (tường gạch – cột hoặc dầm bê tông cốt thép): gắn lưới thép phủ kín mạch ghép, trùm về hai bên ≥ 15–20 cm, ô lưới ≤ 3 cm.
Lỗi thường gặp: "nứt mép tiếp giáp gạch – bê tông".
Bản Cơ bản trang 59 xếp mục này rủi ro Cao, hành động Tạm dừng, và cho hai câu hỏi đáng hỏi ngay:
"Mép tiếp giáp tường gạch với cột/dầm có đóng lưới chống nứt chưa? Ống ngầm xong chưa rồi mới trát?"
Xin để ý con số 15–20 cm mỗi bên. Một dải lưới hẹp chỉ đủ đè lên đúng khe tiếp giáp thì gần như vô dụng — nó phải trùm đủ rộng sang cả hai vật liệu để phân tán ứng suất. Đây là chỗ rất hay bị làm cho có.
Cần nhớ: lưới này chống nứt lớp trát tại mép tiếp giáp. Nó không thay thế râu thép neo ở mục 7.1 — râu thép giữ hai khối vật liệu với nhau, lưới thép giữ lớp trát. Thiếu râu thép mà chỉ có lưới thì vết nứt vẫn tới, chỉ chậm hơn.
11.2. Chiều dày lớp trát tiêu chuẩn
Chiều dày lớp trát tiêu chuẩn — Checklist bản Toàn diện trang 42, mã XAYTO-12.2:
| Hạng mục | Chiều dày |
|---|---|
| Trát tường thông thường | ≤ 12 mm |
| Trát tường chất lượng cao | ≤ 15 mm |
| Trát tường chất lượng đặc biệt cao | ≤ 20 mm |
| Trát trần | 10–12 mm |
| Mỗi lớp trát | ≤ 8 mm |
Quy tắc chia lớp: dày hơn 8 mm thì phải trát thành nhiều lớp, không được đắp một lớp dày cộp. Vữa vôi hoặc tam hợp mỗi lớp 5–8 mm. Khi trát nhiều lớp, kẻ ô quả trám cạnh khoảng 60 mm, sâu 2–3 mm trên lớp trước để tăng bám dính, và lớp trước phải se mặt mới trát lớp sau.
Cát trát cũng phân theo lớp: Dmax ≤ 2,5 mm cho lớp lót và lớp nhám, ≤ 1,25 mm cho lớp hoàn thiện.
Lỗi thường gặp ghi tại đó: "trát một lớp quá dày → nứt, bong, ộp".
Bây giờ xin quay lại chuyện đã hứa ở mục 6.4. Tường xây nghiêng, thợ trát dày lên một bên để "kéo phẳng" — nghe thì hợp lý. Nhưng hãy đối chiếu với bảng trên: chiều dày trát tường thông thường không quá 12 mm. Một bức tường nghiêng 2 cm không thể được kéo phẳng bằng lớp trát nằm trong giới hạn cho phép. Muốn phẳng thì phải trát dày vượt chuẩn, và lớp trát dày vượt chuẩn thì nứt, bong, ộp — đúng ba chữ Checklist đã ghi.
Nói cách khác: lớp trát không sửa được tường nghiêng. Nó chỉ đổi một lỗi nhìn thấy được lấy một lỗi sẽ xuất hiện muộn hơn. Đó là lý do việc thả dọi ở mục 6.4 quan trọng đến vậy — sửa tường lúc còn xây thì miễn phí, sửa sau khi trát thì phải đục.
11.3. Khu vệ sinh và bếp
Checklist bản Toàn diện trang 42, mã XAYTO-12.3:
Nơi thường xuyên ẩm ướt — vệ sinh, tắm, bếp: dùng vữa xi măng cát ≥ M7,5 hoặc vữa có khả năng chống thấm.
Lỗi được ghi: "trát khu WC bằng vữa mác thấp → thấm". Bản Cơ bản trang 59 hỏi thầu bằng một câu: "Khu vệ sinh, bếp có trát bằng vữa mác cao hoặc chống thấm không?"
Đây là chỗ tiết kiệm vô lý nhất trong cả căn nhà. Chênh lệch vật liệu cho vài mét vuông tường nhà tắm là không đáng kể, còn thấm nhà vệ sinh thì kéo theo cả trần phòng bên dưới.
11.4. Dung sai mặt trát — cầm thước 2 m mà nghiệm thu
Đây là mục anh chị tự nghiệm thu được, chỉ cần một cây thước nhôm dài 2 m.
Checklist bản Toàn diện trang 42, mã XAYTO-12.4, dung sai cho trát bình thường:
- Độ không bằng phẳng khi áp thước 2 m: số chỗ lồi lõm ≤ 3, độ sâu vết lõm < 5 mm;
- Sai lệch phương thẳng đứng tường và trần: < 15 mm suốt chiều cao phòng;
- Đường nghiêng gờ mép cột: < 10 mm toàn chiều cao;
- Sai số chiều dày lớp trát so với thiết kế: ≤ 3 mm.
(Với trát chất lượng cao, các trị số chặt hơn: lồi lõm ≤ 2 chỗ và < 3 mm; thẳng đứng < 2 mm trên 1 m và 10 mm toàn bộ; chiều dày ≤ 1 mm.)
Ngoài đo, còn phải gõ: nghiệm thu yêu cầu lớp trát đặc chắc, bám dính, không bong bộp. Gõ nhẹ khắp mặt tường bằng cán bay hoặc đốt ngón tay — chỗ nào kêu bộp thì bên trong đã tách khỏi nền. Gờ cạnh phải thẳng sắc, vuông góc, kiểm tra bằng thước vuông. Và một chi tiết nhỏ hay bị bỏ: vữa chèn sâu dưới nẹp khuôn cửa ≥ 10 mm.
11.5. Bảo dưỡng mặt trát
Trát xong chưa phải là xong. Checklist bản Toàn diện trang 42:
Thời tiết nắng nóng, khô hanh: sau khi trát 24 h nên phun ẩm bảo dưỡng để tránh rạn nứt mặt trát.
Lỗi thường gặp: "mặt trát rạn chân chim". Những vết rạn nhỏ li ti như chân chim trên mặt tường mới — đó là dấu hiệu lớp vữa mất nước quá nhanh khi đang đóng rắn. Sơn phủ lên không giấu được lâu.
Mục này mới là phần giao giữa hai giai đoạn — tôi chỉ dừng ở những gì phải xong trước khi lớp trát phủ kín tường. Toàn bộ công tác trát, cách cầm thước 2 m nghiệm thu độ phẳng và điều kiện được phép chuyển sang bả, sơn, tôi viết riêng trong bài trát tường: kiểm tra độ phẳng, chiều dày và thời điểm chuyển sang sơn.
12. Cổng chặn cuối cùng: nghiệm thu khối xây trước khi trát
Nếu cả bài này rút xuống một hành động duy nhất, thì đó là hành động này: trước khi cho trát, đi một vòng và ghi lại.
12.1. Danh mục bảy điểm phải kiểm
Checklist bản Toàn diện trang 41, mã XAYTO-11.1 và XAYTO-11.2. In ra hoặc chụp màn hình mang ra công trường được:
| # | Kiểm gì | Đạt là thế nào | Nguồn |
|---|---|---|---|
| 1 | Mạch vữa | Không trùng mạch đứng; chiều dày và độ đặc của mạch đạt; mạch quanh lanh tô, cạnh cửa, cạnh cột đầy vữa | Toàn diện tr.38, 41 |
| 2 | Độ thẳng đứng và ngang bằng | Thả dọi: lệch ≤ 7 mm (tường sẽ trát) | Toàn diện tr.39, 41 |
| 3 | Độ phẳng và thẳng góc | Áp thước, kiểm góc bằng thước vuông | Toàn diện tr.41 |
| 4 | Hàng gạch giằng | Đủ tỷ lệ 1/6 (tường 220) hoặc 1/4 (tường 330); có mặt ở bốn vị trí bắt buộc | Toàn diện tr.38, 41 |
| 5 | Các bộ phận giằng, neo | Râu thép neo tường vào cột, dầm đúng thiết kế | Toàn diện tr.39, 41 |
| 6 | Khe lún, khe co giãn | Đúng vị trí và cấu tạo theo thiết kế | Toàn diện tr.39, 41 |
| 7 | Lỗ chừa và đường ống đặt sẵn | Đủ, đúng vị trí; vữa chèn đầy quanh ống; mối nối nằm trong hộp có nắp | Toàn diện tr.41, 43 |
Kèm theo một trị số riêng cho chỗ đỡ mái: sai số mặt cắt ngang gối tựa dưới xà gồ, vì kèo, dầm so với thiết kế ≤ 10 mm (bản Toàn diện trang 41).
Bản Cơ bản trang 58 tóm cả mục này thành một câu hỏi cho thầu: "Khối xây đã được nghiệm thu trước khi trát chưa?" — rủi ro Cao, hành động Tạm dừng.
Còn một dòng ở mã XAYTO-11.2 đáng đọc chậm, vì nó mô tả đúng bi kịch của giai đoạn này. Lỗi thường gặp: "tường nghiêng hoặc vặn vượt dung sai mới phát hiện sau trát".
12.2. Biên bản — và vì sao nhà dân vẫn nên có
Bản Cơ bản trang 58 yêu cầu ngắn gọn: "có biên bản".
Về nguyên tắc, Nghị định 207/2026/NĐ-CP, Điều 22 khoản 1 quy định rằng với nghiệm thu công việc xây dựng, "kết quả nghiệm thu được xác nhận bằng biên bản". Khoản 2 nói rõ căn cứ để nghiệm thu là hồ sơ thiết kế bản vẽ thi công, chỉ dẫn kỹ thuật được phê duyệt, quy chuẩn kỹ thuật và tiêu chuẩn được áp dụng.
Nhà ở riêng lẻ của hộ gia đình, cá nhân không phải chạy đủ bộ thủ tục của công trình vốn nhà nước. Nhưng cái tinh thần thì dùng được nguyên vẹn: nghiệm thu là một việc có kết quả được ghi lại, và căn cứ để nói "đạt" hay "không đạt" là bản vẽ với tiêu chuẩn, không phải cảm tính của người có mặt hôm đó.
Với nhà dân, một tờ A4 viết tay có ngày tháng, tên hạng mục, danh mục bảy điểm ở trên, kết luận đạt hay chưa đạt, và chữ ký của chủ nhà cùng đại diện nhà thầu — thế là đủ. Nó không để đi kiện ai. Nó để ba tháng sau, khi có tranh cãi, hai bên còn cái mà nhìn vào.
12.3. Bộ ảnh phải chụp trước khi trát
Đây là phần tôi mong anh chị nhớ nhất trong cả bài.
Có một nguyên tắc trong quản lý chất lượng xây dựng đáng để chủ nhà mượn dùng. Nghị định 207/2026/NĐ-CP, Phụ lục IIb, mục 1 điểm c quy định:
"Đối với các bộ phận công trình bị che khuất phải được lập bản vẽ hoàn công hoặc được đo đạc xác định kích thước, thông số thực tế trước khi tiến hành công việc tiếp theo."
Nhà dân không lập bản vẽ hoàn công theo bộ như công trình vốn nhà nước. Nhưng cái ý nằm sau câu đó thì áp dụng được nguyên vẹn, và áp dụng bằng chiếc điện thoại trong túi: cái gì sắp bị che, ghi lại trước khi che.
Bảy nhóm ảnh, chụp trong một buổi:
| # | Chụp gì | Chụp thế nào | Để làm gì |
|---|---|---|---|
| 1 | Toàn cảnh từng bức tường | Đứng lùi, lấy trọn bức tường, thấy được cả hai mép giáp cột | Xác định vị trí cho toàn bộ ảnh cận cảnh sau đó |
| 2 | Mạch vữa | Cận cảnh một mảng khoảng 1 m², chụp thẳng góc, đủ sáng | Chứng minh mạch đều, đầy, so le |
| 3 | Hàng gạch giằng | Chụp đoạn tường thấy được cả hàng ngang lẫn các hàng dọc quanh nó | Đếm được tỷ lệ hàng ngang trên hàng dọc |
| 4 | Râu thép neo tường – cột | Cận cảnh vị trí tiếp giáp, chụp trước khi xây chèn kín | Điểm chặn một lần, không có ảnh là mất dấu vĩnh viễn |
| 5 | Tuyến ống điện nước | Chụp cả bức tường thấy trọn tuyến, rồi cận cảnh các hộp âm và chỗ giao nhau | Ba năm sau khoan tường không trúng dây |
| 6 | Lanh tô và ô cửa | Chụp hai đầu gối lanh tô, lấy được cả phần ăn sâu vào tường | Kiểm chiều dài gối ≥ 0,2 m |
| 7 | Lưới thép mép tiếp giáp | Chụp trước khi trát, thấy được bề rộng lưới trùm sang hai bên | Kiểm bề rộng trùm 15–20 cm mỗi bên |
Bốn thói quen làm bộ ảnh này dùng được thật, thay vì thành một thư mục ảnh vô dụng:
① Đặt vật chuẩn kích thước vào khung hình. Một cây thước dây kéo ra, một viên gạch, thậm chí bàn tay. Ảnh cận cảnh mạch vữa không có vật chuẩn thì không nói lên được điều gì về kích thước.
② Chụp toàn cảnh trước, cận cảnh sau, theo cặp. Ảnh cận cảnh đẹp mà không biết nó nằm ở bức tường nào, tầng nào, thì vô dụng.
③ Đặt tên thư mục theo tầng và phòng, kèm ngày. Ví dụ T2-phong-ngu-1_2026-09-05. Nghe nhàm chán, nhưng đến lúc cần tìm thì đây là khác biệt giữa hai phút và hai tiếng.
④ Chụp cả chỗ chưa đạt. Nhiều chủ nhà chỉ chụp chỗ đẹp. Ảnh chụp chỗ chưa đạt mới là ảnh có giá trị — nó là căn cứ để yêu cầu sửa, và là bằng chứng đã sửa nếu chụp lại sau khi khắc phục.
📌 Muốn có sẵn danh mục kiểm cho cả 20 giai đoạn, không riêng giai đoạn xây tường? Anh chị có thể tải Checklist Giám Sát Thi Công Nhà Dân Từ A-Z miễn phí — bản dành cho chủ nhà ghi rõ với từng đầu việc: nhìn bằng mắt thấy gì, hỏi thầu câu nào, mức rủi ro ra sao và khi nào thì phải cho dừng thi công.
13. Chín sai lầm thường gặp ở giai đoạn xây – trát
Toàn bộ rút từ cột "Lỗi thường gặp" của Checklist bản Toàn diện, trang 36–42.
| # | Sai lầm | Vì sao xảy ra | Hậu quả | Chặn ở mục |
|---|---|---|---|---|
| 1 | Xây gạch khô rang | Trời khô, thợ ngại kéo vòi nước, hoặc đơn giản là chưa ai nhắc | Gạch hút nước vữa, mạch yếu và bong | 5 |
| 2 | Đong vữa bằng xẻng | Nhanh, quen tay, và không ai kiểm được | Vữa sai mác — sai số vượt xa mức 1 % cho phép với xi măng | 4.1 |
| 3 | Đổ thêm nước vào vữa đã đông để dùng nốt | Tiếc vữa cuối buổi | Vữa mất cường độ, mạch bở | 4.3 |
| 4 | Mạch đứng trùng nhau nhiều hàng | Thợ xây nhanh, không so le đủ 50 mm | Tạo đường yếu chạy dọc thân tường — nứt sau này chọn đúng đường đó | 6.2 |
| 5 | Thiếu hàng gạch giằng ngang | Xây toàn gạch dọc cho nhanh và đỡ hao | Khối xây kém liên kết theo phương ngang | 6.3 |
| 6 | Thiếu râu thép neo tường vào cột | Cột đã đổ xong mới xây tường, không ai cấy thép | Nứt tách mép cột, nặng thì đổ tường | 7.1 |
| 7 | Chèn đỉnh tường ngay khi vừa xây xong | Muốn xong dứt điểm một mảng | Nứt ngang dưới đáy dầm khi tường co ngót | 7.2 |
| 8 | Đục rãnh ngang lớn cắt qua tường sau khi xây | Thợ điện nước đến sau, không ai chừa tuyến trước | Làm yếu khối xây; rãnh ngang nguy hiểm hơn rãnh đứng | 8.1 |
| 9 | Trát một lớp quá dày để kéo phẳng tường nghiêng | Tường đã nghiêng rồi, sửa thì tốn công | Nứt, bong, ộp — đổi một lỗi nhìn thấy lấy một lỗi đến muộn | 11.2 |
Nhìn lại bảng này sẽ thấy một điểm chung: tám trong chín lỗi đều bị lớp trát che kín. Chỉ có lỗi số 9 là tự lộ ra, và lộ ra muộn.
14. Một kịch bản quen thuộc ở công trường nhà dân
Đây không phải một công trình cụ thể. Đây là mô típ lặp đi lặp lại, đến mức kể ra thì nhiều chủ nhà sẽ thấy quen.
Tuần xây tường thường là tuần dễ chịu nhất của cả công trình. Không có xe bê tông, không có tiếng máy ép cọc, không có cái mốc nào phải canh từ sáng sớm. Mỗi ngày tường lên thêm một khoảng, hình hài căn nhà rõ dần. Chủ nhà ghé qua buổi chiều, nhìn một lượt, thấy tường thẳng, gạch đều, thợ làm chăm chỉ. Yên tâm.
Rồi tổ điện nước đến.
Họ đến sau tổ xây — điều này gần như luôn đúng ở nhà dân, vì hai tổ thường thuộc hai nhà thầu phụ khác nhau và không ai ngồi lại với nhau trước. Tường đã xây kín. Nên họ làm điều duy nhất làm được: cầm máy cắt, vạch tuyến, và đục.
Chủ nhà đi qua, thấy bụi mù, thấy mấy đường rãnh vừa cắt chạy chéo qua bức tường mình mới ngắm hôm qua. Có hỏi. Và câu trả lời thì ở đâu cũng gần giống nhau:
"Nhà nào chả thế anh ơi. Trát vào là phẳng hết, không nhìn ra đâu."
Câu ấy đúng. Trát vào thì phẳng thật, và không nhìn ra thật. Đó chính xác là vấn đề.
Chủ nhà đứng đó, thấy có gì đó không ổn nhưng không gọi tên được. Mình không phải dân xây dựng. Thợ thì làm nghề mười mấy năm. Bắt bẻ bây giờ thì mang tiếng khó tính, mà công trình thì còn dài, còn phải nhờ họ nhiều việc. Thôi.
Vài hôm sau tổ trát vào. Ba ngày, cả tầng phẳng lì, trắng xóa. Nhìn rất đã mắt. Mọi thứ bên trong — cái rãnh chéo, chỗ chèn vữa quanh ống hơi rỗng, mảng tường giáp cột không có sợi râu thép nào — biến mất, gọn gàng, vĩnh viễn.
Nhà hoàn thiện. Gia đình dọn vào. Mọi thứ ổn.
Rồi mùa mưa đầu tiên đến.
Chuyện thường bắt đầu bằng một thứ rất nhỏ. Một vệt ẩm nhạt ở chân tường phòng ngủ, kiểu ẩm làm sẫm màu sơn chứ chưa đọng nước. Hoặc một đường nứt mảnh như sợi tóc, chạy dọc, thẳng đến mức trông như ai kẻ bằng thước — và nó nằm đúng ở mép cột.
Chủ nhà chụp ảnh gửi cho nhà thầu. Nhà thầu bảo nứt chân chim thôi, nhà mới nào chả co ngót, trét lại rồi sơn là xong.
Trét lại. Sơn. Ba tháng sau vết nứt trở lại, đúng chỗ cũ, dài hơn một chút.
Đến lúc này thì câu chuyện đã sang một địa hạt khác hẳn. Muốn biết bên trong có gì thì phải đục. Muốn đục thì phải tháo đồ, che phủ, chấp nhận bụi và tiếng ồn trong căn nhà đang có người ở. Đục ra rồi, nếu đúng là thiếu râu thép neo, thì việc xử lý ở giai đoạn này không còn giống việc cấy vài thanh thép lúc tường còn hở nữa. Nó kéo theo trát lại, bả lại, sơn lại cả mảng — và màu sơn mới thì gần như không bao giờ khớp hoàn toàn với màu tường đã ở hai năm.
Điều đáng nói không phải là vết nứt. Điều đáng nói là toàn bộ chuỗi này có một điểm mà chỉ cần dừng lại nửa buổi là chặn được: buổi chiều trước hôm tổ trát vào.
Nửa buổi đi một vòng với bảy điểm ở mục 12.1, chụp một loạt ảnh theo mục 12.3. Không cần biết nhiều về xây dựng. Chỉ cần nhìn, hỏi, và bấm máy.
15. Câu hỏi thường gặp
Kiểm tra gạch trước khi xây thì kiểm những gì?
Bốn thao tác không cần dụng cụ: nhìn đều màu · gõ nghe tiếng thanh (tiếng đục là gạch non lửa) · soi vết nứt và độ cong vênh · kiểm xem có lẫn nhiều loại, nhiều mác không. Kèm theo là kiểm gạch có đúng loại và mác thiết kế, có chứng nhận chất lượng của nhà sản xuất không. Riêng chân tường và chân cột: bắt buộc dùng gạch đất sét nung dạng đặc, không dùng gạch silicát. (Checklist bản Toàn diện tr.36–37; bản Cơ bản tr.49–50.)
Xây tường bao lâu thì tưới nước?
Nguồn kỹ thuật tôi dùng không đưa ra số ngày cho việc này, nên tôi cũng không đưa. Yêu cầu ghi trong Checklist bản Toàn diện trang 42 là: che đậy tránh mưa nắng, tưới nước giữ ẩm thường xuyên, mùa hè và mùa khô phải bảo đảm đủ ẩm cho vữa đóng rắn. Tần suất tưới phụ thuộc loại gạch, khả năng hút nước của lô gạch đang dùng, thời tiết lúc thi công, tình trạng bề mặt tường (phơi nắng hay trong nhà) và yêu cầu kỹ thuật cụ thể của công trình — cùng một bức tường ở hai mùa khác nhau đã cần chế độ khác nhau. Đây là lý do một con số cố định dễ gây hiểu nhầm hơn là giúp ích. Cái cần giữ là trạng thái đủ ẩm, không phải một mốc lịch.
Tường xây bao nhiêu ngày thì trát?
Câu trả lời đúng không phải một con số ngày mà là bốn điều kiện: ① khối xây đã nghiệm thu và xử lý xong sai lệch; ② đỉnh tường đã chèn sau khi tường co ngót; ③ toàn bộ ống ngầm đã lắp xong; ④ nền trát đã làm sạch, tạo nhám và làm ẩm. Đủ bốn thì trát được. Thiếu một thì chưa, dù đã chờ bao lâu. (Checklist bản Toàn diện tr.39, 41, 42.)
Chiều dày lớp trát tiêu chuẩn là bao nhiêu?
Trát tường thông thường ≤ 12 mm; chất lượng cao ≤ 15 mm; đặc biệt cao ≤ 20 mm; trát trần 10–12 mm. Quan trọng không kém: mỗi lớp trát ≤ 8 mm — dày hơn thì phải chia thành nhiều lớp, lớp trước se mặt mới trát lớp sau. Trát một lớp dày cộp sẽ nứt, bong và ộp. (Checklist bản Toàn diện tr.42.)
Mạch vữa dày bao nhiêu là đạt?
Chiều dày trung bình: mạch ngang 12 mm, mạch đứng 10 mm. Mạch đứng của các hàng liền kề phải so le nhau ít nhất 50 mm. Chữ "trung bình" nghĩa là không ai đòi từng mạch đúng tuyệt đối — cái phải nhìn là độ đều trên cả mảng tường và việc mạch có đầy vữa hay không. (Checklist bản Toàn diện tr.38.)
Tường bị nghiêng thì trát dày lên có được không?
Không. Hãy đối chiếu hai con số: dung sai thẳng đứng của khối xây sẽ trát là ≤ 7 mm, còn chiều dày trát tường thông thường là ≤ 12 mm. Một bức tường nghiêng vượt xa dung sai không thể được kéo phẳng bằng lớp trát nằm trong giới hạn cho phép. Trát dày vượt chuẩn thì nứt, bong, ộp. Checklist yêu cầu đo dọi và thước trước khi trát, và tường vượt dung sai thì phải xử lý, không phải phủ lên. (Checklist bản Toàn diện tr.39, 41, 42.)
Đã trát rồi mới phát hiện thiếu râu thép neo thì làm sao?
Không có cách xử lý nào nhẹ nhàng ở giai đoạn này, và tôi không muốn nói khác đi. Việc cần làm là báo cho đơn vị thiết kế và người có chuyên môn đến xem tận nơi để đánh giá mức độ, vì phương án phụ thuộc vào bức tường đó chịu lực hay chỉ bao che, vết nứt đã phát triển tới đâu. Checklist bản Toàn diện trang 41 có một hướng dẫn dùng được ngay trong lúc chờ: khi phát hiện vết nứt nghiêm trọng hoặc bất thường, phải báo ngay và gắn mốc theo dõi sự phát triển của vết nứt — mốc theo dõi cho biết vết nứt đã ổn định hay còn đang chạy, và đó là thông tin người đánh giá cần.
Nhà cấp 4 một tầng có cần làm đủ 12 điểm này không?
Có những điểm nhẹ đi theo quy mô — vách ngăn, tường đứng tự do, giàn giáo cao thì nhà một tầng ít gặp hơn. Nhưng nhóm điểm cốt lõi thì không phụ thuộc số tầng: gạch đặc ở chân tường · mạch vữa đều và so le · hàng gạch giằng · râu thép neo tường vào cột · chừa tuyến ống thay vì đục sau · lưới thép mép tiếp giáp · nghiệm thu trước khi trát. Thấm chân tường và nứt mép cột không hỏi nhà anh chị mấy tầng. Về căn cứ pháp lý, Nghị định 207/2026/NĐ-CP Điều 10 khoản 1 cũng không đặt ngoại lệ cho nhà nhỏ.
Chủ nhà không biết kỹ thuật thì kiểm tường kiểu gì?
Ba việc, không cần chuyên môn.
Nhìn — mạch vữa có đều không, mạch đứng có thẳng hàng nhau không, chỗ dừng xây có thoải như bậc thang không, chỗ giáp cột có sợi thép nào chìa ra không.
Hỏi — dùng thẳng các câu hỏi in trong Checklist bản Cơ bản: "Gạch có được tưới ẩm trước khi xây không?", "Tường có râu thép neo vào cột/dầm theo thiết kế chưa?", "Mép tiếp giáp tường gạch với cột có đóng lưới chống nứt chưa?". Anh chị không cần biết câu trả lời đúng là gì. Chỉ cần hỏi. Cách người ta trả lời — dứt khoát hay lúng túng — đã nói gần hết.
Chụp — theo bảy nhóm ảnh ở mục 12.3. Đây là việc chủ nhà làm tốt hơn bất kỳ ai, vì anh chị là người ở lại với căn nhà lâu nhất.
Nếu muốn có người cùng nhìn, tôi đã viết riêng về việc chủ nhà tự giám sát xây nhà và về thuê giám sát xây nhà.
16. Kết luận
Có một câu tôi muốn anh chị mang theo khi ra công trường tuần xây tường:
Lớp trát không sửa được khối xây. Nó chỉ che khối xây.
Mọi thứ ở bài này đều xoay quanh câu đó. Mạch vữa rỗng, thiếu hàng giằng, thiếu râu thép neo, rãnh đục cắt ngang tường chịu lực — lớp trát phủ lên tất cả, và phủ rất khéo. Bức tường trông sẽ phẳng, trắng, đẹp. Trong vài năm.
Cửa sổ để kiểm tra chỉ mở đúng một lần, và nó đóng vào buổi sáng tổ trát vào làm. Nửa buổi đi một vòng với danh mục bảy điểm, cộng với một loạt ảnh chụp bằng điện thoại, là toàn bộ cái giá phải trả để giữ lại quyền được biết bên trong tường nhà mình có gì.
Đây là một mắt xích trong chuỗi lỗi thường gặp khi xây nhà — và là mắt xích mà chủ nhà tự chặn được dễ nhất, bởi vì giai đoạn này không đòi hỏi thiết bị, không đòi hỏi phòng thí nghiệm, không đòi hỏi chuyên môn sâu. Nó chỉ đòi hỏi có mặt đúng lúc.
Căn cứ pháp lý và tiêu chuẩn trong bài đã được kiểm tra tình trạng hiệu lực ngày 05/9/2026. Nghị định 207/2026/NĐ-CP về quản lý chất lượng, thi công xây dựng và bảo trì công trình xây dựng có hiệu lực từ 01/7/2026 và đang có hiệu lực tại thời điểm kiểm tra. Năm tiêu chuẩn nền của Giai đoạn 08 — TCVN 4085:2025 · TCVN 4314:2022 · TCVN 9377-2:2012 · TCVN 6477:2016 · TCVN 1450:2009 — đều ở trạng thái còn hiệu lực theo cơ sở dữ liệu Viện Tiêu chuẩn Chất lượng Việt Nam (VSQI). Các chỉ tiêu kỹ thuật trong bài trích từ Checklist Giám Sát Thi Công Nhà Dân Từ A-Z bản Toàn diện (trang 36–43) và bản Cơ bản (trang 48–59), có ghi rõ số trang tại từng vị trí sử dụng.
Bước tiếp theo
1. Tải Checklist Giám Sát Thi Công Nhà Dân Từ A-Z — miễn phí. Bản dành cho chủ nhà, đủ 20 giai đoạn thi công. Riêng Giai đoạn 08 — Xây tường có đầy đủ các mã XAYTO-01 đến XAYTO-13 đã dẫn trong bài, mỗi đầu việc ghi rõ: nhìn bằng mắt thấy gì, hỏi thầu câu nào, mức rủi ro ra sao, và khi nào thì phải cho DỪNG thi công. 👉 Tải Checklist tại đây
2. Đọc bản Toàn diện. Nếu anh chị muốn đi tới tận chỉ tiêu kỹ thuật — dung sai gạch, cấp phối vữa, dung sai mặt trát, bảng nghiệm thu — thì bản Toàn diện là tài liệu chép đủ các trị số đã dẫn trong bài này.
3. Theo dõi Đỗ Văn Công. YouTube, Facebook và website dovancong.com — nơi tôi đăng video quay tại công trường theo đúng từng giai đoạn thi công, trong đó có Giai đoạn 08 — Xây tường.
4. Cần người cùng nhìn? Nếu anh chị muốn có một người có chuyên môn đi cùng ở những điểm chặn quan trọng — nhất là buổi nghiệm thu khối xây trước khi trát — hãy tìm hiểu dịch vụ tư vấn, giám sát xây nhà.
Bài viết bởi ThS.KS. Đỗ Văn Công — gần 20 năm trong lĩnh vực xây dựng, chứng chỉ hành nghề giám sát hạng I. Website: dovancong.com.
