Nhà mới xây bị nứt tường: 4 nhóm vết nứt, cách ghi nhận và khi nào phải gọi kỹ sư
Nhà mới xây bị nứt tường: 4 nhóm vết nứt, 6 việc ghi nhận trước khi sửa, ngưỡng phải gọi kỹ sư và quyền bảo hành tối thiểu 24 tháng của chủ nhà.
Nhà mới xây bị nứt tường là một trong những chuyện làm chủ nhà mất ngủ nhanh nhất. Tiền vừa trả xong, đồ vừa dọn vào, và trên bức tường phòng khách hiện ra một đường nứt.
Tôi sẽ nói thẳng ba điều ngay từ đầu.
Một, nứt ở nhà mới xây là chuyện rất phổ biến. Theo nhận định nghề nghiệp của tôi — đây là nhận định, không phải số liệu thống kê — phần lớn các vết nứt mà chủ nhà nhìn thấy nằm ở lớp hoàn thiện chứ không phải ở phần chịu lực.
Hai, "phần lớn" không có nghĩa là "trường hợp của anh chị". Không ai — kể cả tôi — kết luận được mức độ nguy hiểm của một vết nứt cụ thể qua một dòng mô tả hay một tấm ảnh chụp bằng điện thoại. Việc đó phải làm tại hiện trường.
Ba, và đây là điều quan trọng nhất: việc đầu tiên cần làm không phải là trát vá. Trát vá ngay sẽ xoá mất bằng chứng — thứ mà anh chị cần khi làm việc với nhà thầu, và thứ mà người có chuyên môn cần khi đến xem.
Bài này cho anh chị bốn thứ: một khung phân loại sơ bộ bốn nhóm vết nứt theo vị trí anh chị nhìn thấy chúng; cách ghi nhận một vết nứt cho đúng; ngưỡng phải gọi người có chuyên môn; và quyền của chủ nhà khi nhà còn trong hạn bảo hành.
Bài này không cho anh chị một con số milimét để tra xem vết nứt của mình có nguy hiểm không. Tôi sẽ giải thích ở mục 4 vì sao tôi không đưa con số đó.
Nếu anh chị đang tìm hiểu chuỗi nguyên nhân sâu hơn — vì sao nứt và thấm thường đi thành một cặp — hãy đọc thêm bài vì sao nhà mới xây 2 năm đã nứt, thấm. Bài này tập trung vào một việc khác: đọc vết nứt đang có trước mắt, và quyết định làm gì tiếp.
Mục lục
- Nhà mới xây bị nứt tường có sao không?
- Bốn nhóm vết nứt thường gặp ở nhà mới xây
- Vì sao không nên chẩn đoán vết nứt qua ảnh
- Nhà bị nứt phải làm sao — sáu việc trước khi sửa
- Khi nào phải dừng lại và gọi kỹ sư
- Nguyên nhân tường nhà bị nứt nhìn từ công trường
- Nhà còn trong hạn bảo hành — quyền của chủ nhà
- Năm sai lầm thường gặp
- Tình huống điển hình ở công trường nhà dân
- Câu hỏi thường gặp
- Kết luận
1. Nhà mới xây bị nứt tường có sao không?
Khi nhà bị nứt, chủ nhà thường nhận được một trong ba câu trả lời. Cả ba đều không trung thực.
Câu thứ nhất: "Không sao đâu anh/chị, nhà nào chả nứt." Câu này đúng một nửa — nứt hoàn thiện thì phổ biến thật. Nhưng nó được dùng cho mọi vết nứt, kể cả những vết đáng lẽ phải xem kỹ. Người nói câu này thường là người sẽ phải sửa nếu vết nứt được ghi nhận nghiêm túc.
Câu thứ hai: "Nứt thế này là móng có vấn đề rồi." Câu này cũng được nói ra từ xa, cũng không có căn cứ, và thường đến từ một người muốn bán dịch vụ.
Câu thứ ba, từ Internet: "Nứt dọc thì không sao, nứt ngang mới nguy hiểm." Đây là kiểu kết luận nghe rất tiện nhưng bỏ qua toàn bộ phần quan trọng: vết nứt đó sâu tới đâu, nó có đang rộng ra không, và nó nằm ở bộ phận nào của ngôi nhà.
Sự thật là: mức độ nghiêm trọng của một vết nứt phụ thuộc vào nó nằm ở đâu, nó đi qua lớp vật liệu nào, và nó có đang thay đổi hay không. Ba thứ đó, hai thứ đầu anh chị nhìn được. Thứ ba thì phải theo dõi mới biết.
Vì vậy, thay vì cố trả lời "nhà bị nứt có sao không" trong một câu, tôi sẽ làm hai việc thực tế hơn: giúp anh chị xếp vết nứt vào một trong bốn nhóm dựa trên thứ anh chị quan sát được, và chỉ cho anh chị biết dấu hiệu nào bắt buộc phải dừng lại gọi người.
Một lưu ý về phạm vi. Toàn bộ phần phân loại trong bài là phân loại sơ bộ. Nguồn chuyên môn của bài là hai bộ Checklist Giám Sát Thi Công Nhà Dân Từ A-Z do tôi biên soạn — đó là tài liệu giám sát thi công, không phải tài liệu kiểm định kết cấu. Phân loại này gắn vết nứt với khâu thi công có thể sinh ra nó, chứ không phán quyết về an toàn.
2. Bốn nhóm vết nứt thường gặp ở nhà mới xây
Tôi phân theo vị trí và lớp vật liệu, vì đó là thứ chủ nhà nhìn được mà không cần thiết bị gì.
2.1. Nhóm 1 — Nứt trong lớp hoàn thiện (rạn chân chim)

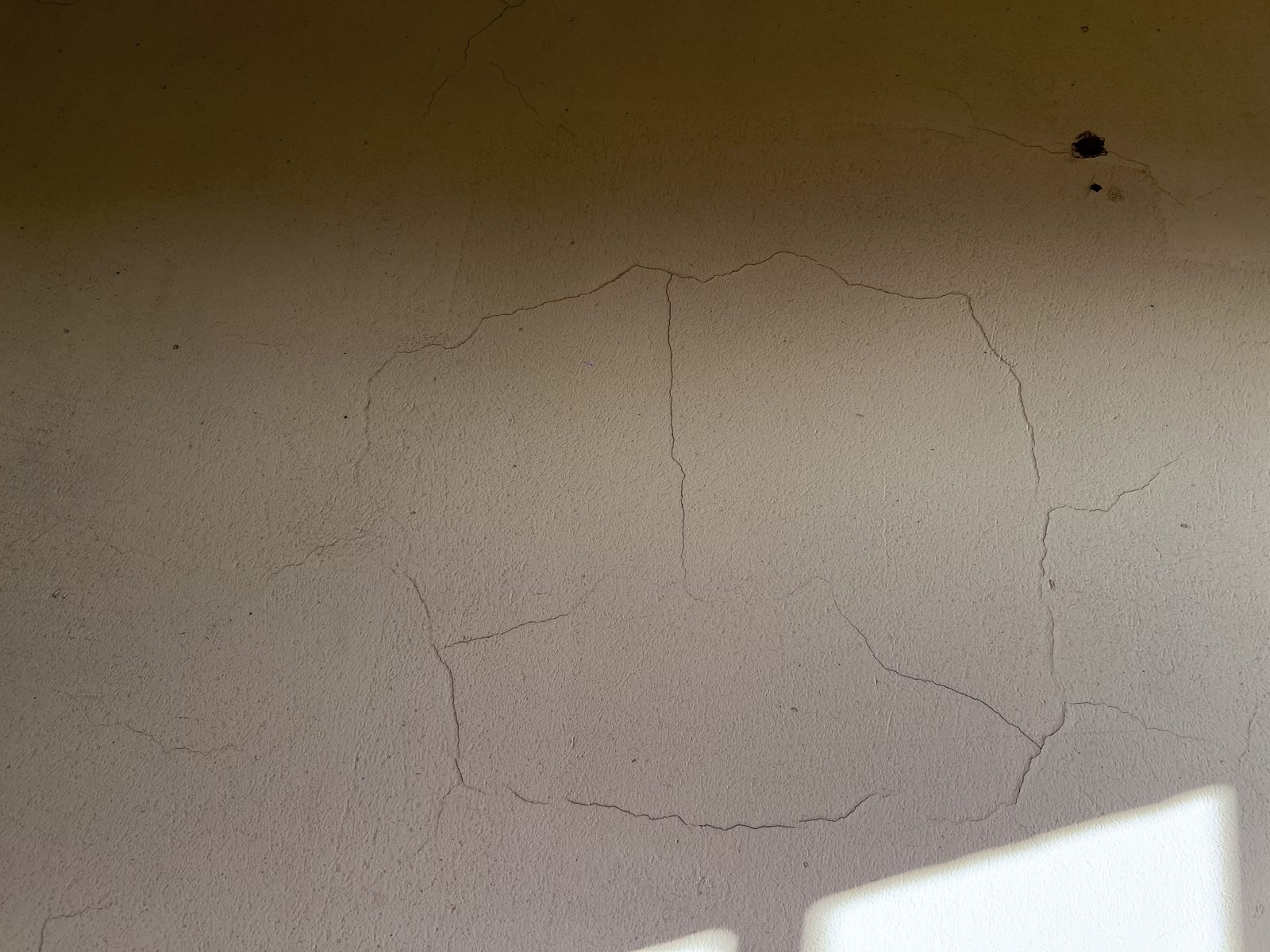

Anh chị nhìn thấy gì: một mạng vết rất mảnh, nông, chằng chịt như chân chim hoặc như mai rùa, lan thành mảng trên mặt tường. Thường hiện rõ khi có nắng chiếu xiên, và mờ đi dưới đèn chiếu thẳng. Vết nằm trên mặt lớp trát, lớp bả hoặc lớp sơn.
Vì sao nó xuất hiện. Checklist bản Toàn diện, ở phần công tác trát, xếp nguyên nhân này vào cột "Lỗi thường gặp" với chữ rất rõ: "Không bảo dưỡng → rạn chân chim do co ngót nhanh" (bản Toàn diện, trang 52, mục TRAT-07.1). Yêu cầu tương ứng là: thời tiết nắng nóng hoặc khô hanh thì sau khi trát khoảng 24 giờ nên phun ẩm để bảo dưỡng, giữ ẩm đều, tránh để mặt trát mất nước quá nhanh dưới nắng và gió. Nội dung này lặp lại ở trang 42 (mục XAYTO-12.3) và ở bản Cơ bản trang 73.
Nói cho dễ hiểu: lớp vữa trát cần nước để đóng rắn. Nếu nắng và gió rút nước khỏi mặt trát nhanh hơn tốc độ đóng rắn, lớp mặt co lại trong khi lớp trong chưa co — và nó rạn.
Hai nguyên nhân khác cũng thuộc nhóm này:
- Trát một lớp quá dày. Checklist bản Toàn diện trang 42 và trang 50 ghi: chiều dày lớp trát tường thông thường không quá 12 mm, chất lượng cao không quá 15 mm, đặc biệt cao không quá 20 mm; trát trần 10–12 mm; và chiều dày mỗi lớp trát không quá 8 mm, dày hơn thì phải trát thành nhiều lớp. Cột lỗi thường gặp ghi thẳng: "Trát một lớp quá dày → nứt, bong, ộp", và "Trát quá dày để bù nền lệch → nứt, lở, bong mảng". Đây là lý do Checklist xếp riêng việc "trát quá dày để bù nền lệch" vào cột lỗi thường gặp: bù độ lệch của tường bằng vữa trát là cách xử lý cần xem xét lại, vì nó đẩy chiều dày lớp trát vượt quy định.
- Mảng trát lớn không có khe co dãn. Cũng ở trang 50 (mục TRAT-03.3): trát tường hoặc trần diện tích lớn thì phải phân thành khu vực nhỏ hơn có khe co dãn, hoặc có giải pháp kỹ thuật chống nứt do co ngót. Lỗi tương ứng: "Mảng trát lớn không khe co dãn → nứt".
Việc mà nguồn yêu cầu làm với nhóm này. Đây là phần nhiều chủ nhà không biết, nên tôi trích nguyên: khi nghiệm thu mặt trát, phải gõ nhẹ toàn bộ mặt trát; tất cả chỗ bộp phải phá ra trát lại; mặt trát không được có vết rạn chân chim, vết vữa chảy, vết hằn dụng cụ (bản Toàn diện trang 52, mục TRAT-06.2, mức rủi ro Cao). Và mục TRAT-07.2 ngay dưới đó: chỗ rạn chân chim, lồi lõm, vết hằn phải sửa trước khi bả và sơn, với lỗi thường gặp ghi rõ là "Để lại chỗ bộp/rạn rồi bả/sơn đè lên".
Bản Cơ bản trang 73 xếp mục này ở mức DỪNG — tức là mức cao nhất trong ba mức của tài liệu đó.
Nghĩa là: rạn chân chim tuy thường ít ảnh hưởng trực tiếp tới phần chịu lực, nhưng nó không phải chuyện được phép bỏ qua. Nó là khuyết tật của lớp trát, và cách xử lý đúng đã có sẵn trong quy trình — chỉ là nó thường bị bỏ qua để kịp tiến độ. Chi tiết về công tác này tôi đã viết riêng trong bài nghiệm thu trát tường; còn nếu vết rạn của anh chị xuất hiện sau khi đã sơn xong, bài nghiệm thu sơn nhà có phần phân biệt lỗi của lớp sơn với lỗi từ lớp nằm dưới.
2.2. Nhóm 2 — Nứt tại mép tiếp giáp hai vật liệu

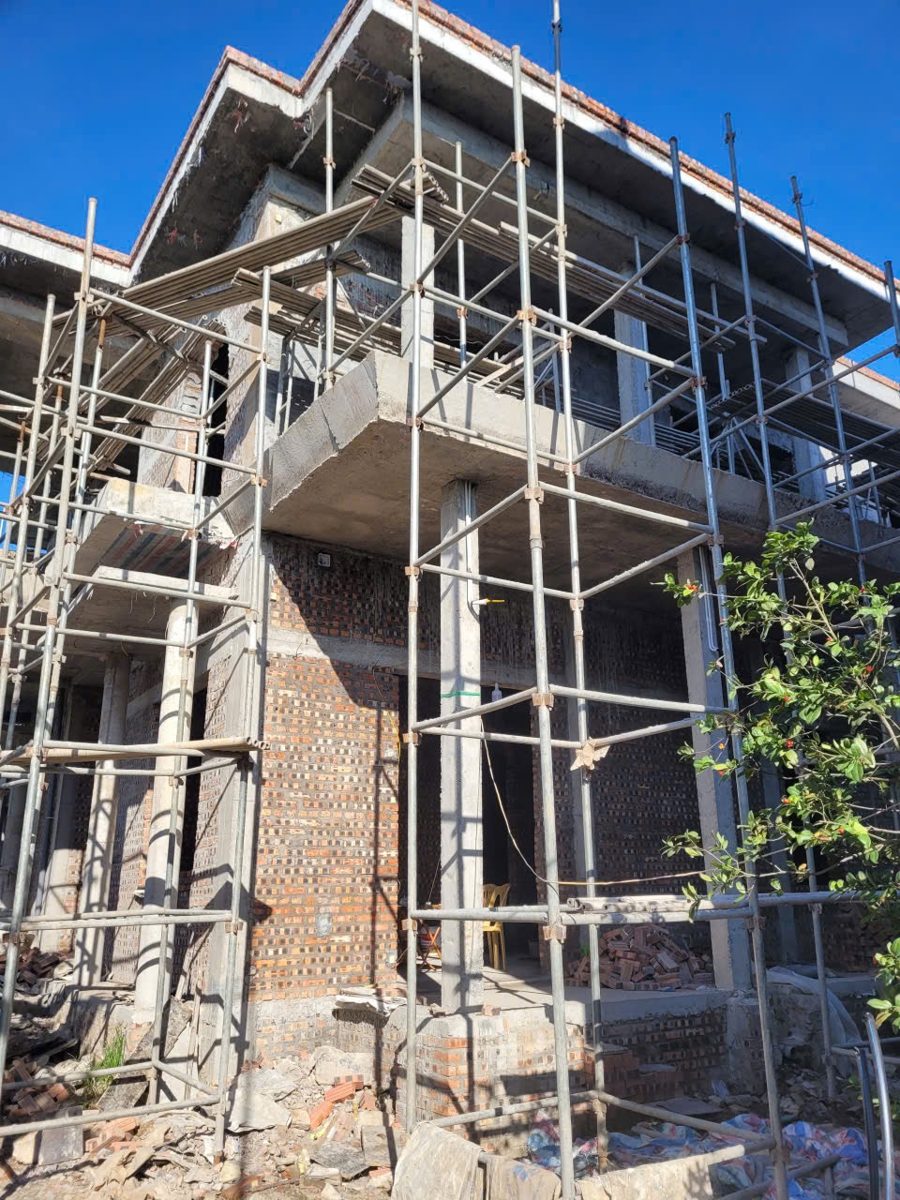

Anh chị nhìn thấy gì: một đường nứt khá thẳng, chạy đúng theo một đường ranh giới — dọc theo mép tường gạch với cột bê tông, dọc theo đường tiếp giáp tường với đáy dầm, hoặc chạy đúng theo tuyến rãnh điện nước âm tường đã được trát vá. Điểm nhận dạng: vết nứt không đi lung tung, nó bám theo một đường có lý do kỹ thuật.
Vì sao nó xuất hiện. Tường gạch và bê tông cốt thép là hai vật liệu co giãn khác nhau. Chỗ chúng gặp nhau là chỗ yếu nhất của lớp trát phủ bên trên. Checklist bản Toàn diện trang 50 (mục TRAT-02.3) quy định rất cụ thể: tại vị trí tiếp giáp giữa hai kết cấu bằng vật liệu khác nhau — tường gạch với cột hoặc dầm bê tông cốt thép — trước khi trát phải gắn một lớp lưới thép phủ kín chiều dày mạch ghép, trùm về hai bên ít nhất 15–20 cm, kích thước ô lưới không quá 3 cm. Lỗi thường gặp ghi thẳng: "Bỏ lưới thép mép tiếp giáp → nứt dọc mép gạch–bê tông". Mức rủi ro: Cao. Nội dung này lặp lại ở trang 42 (mục XAYTO-12.1) và xuất hiện ở bản Cơ bản trang 59 và trang 70 dưới dạng câu hỏi dành cho chủ nhà: "Mép tiếp giáp tường gạch với cột/dầm có đóng lưới chống nứt chưa?"
Hai nguyên nhân nữa cùng nhóm:
- Thiếu râu thép neo tường vào cột, dầm. Bản Toàn diện trang 39 (mục XAYTO-05.1): phải đặt neo tại vị trí tiếp giáp với kết cấu bê tông cốt thép theo đúng thiết kế. Lỗi: "Thiếu râu thép neo tường–cột → nứt tách mép, đổ tường". Mức rủi ro Cao. Bản Cơ bản trang 53 xếp mục này ở mức DỪNG.
- Chèn đỉnh tường quá sớm. Cũng trang 39 (mục XAYTO-05.2): phần tiếp giáp đỉnh tường với đáy dầm hoặc sàn phải chèn chặt theo thiết kế, và thường là xây gạch nghiêng hoặc chèn vữa sau khi tường đã co ngót. Lỗi: "Chèn đỉnh tường ngay → nứt do co ngót". Bản Cơ bản trang 53 diễn đạt cho chủ nhà: "Đỉnh tường giáp đáy dầm được chèn sau khi tường đã ổn định, không chèn ngay".
Trang 42 còn thêm một yêu cầu về trình tự: phải trát sau khi đã lắp đặt xong mạng dây và ống ngầm nằm trong lớp trát. Vì vậy, khi thấy một đường nứt chạy đúng theo tuyến điện nước âm tường, câu nên hỏi nhà thầu là rãnh đó đã được trát theo trình tự nào — đó là một hướng cần kiểm tra, chưa phải kết luận.
2.3. Nhóm 3 — Nứt liên quan co ngót hoặc biến dạng của bê tông, khối xây

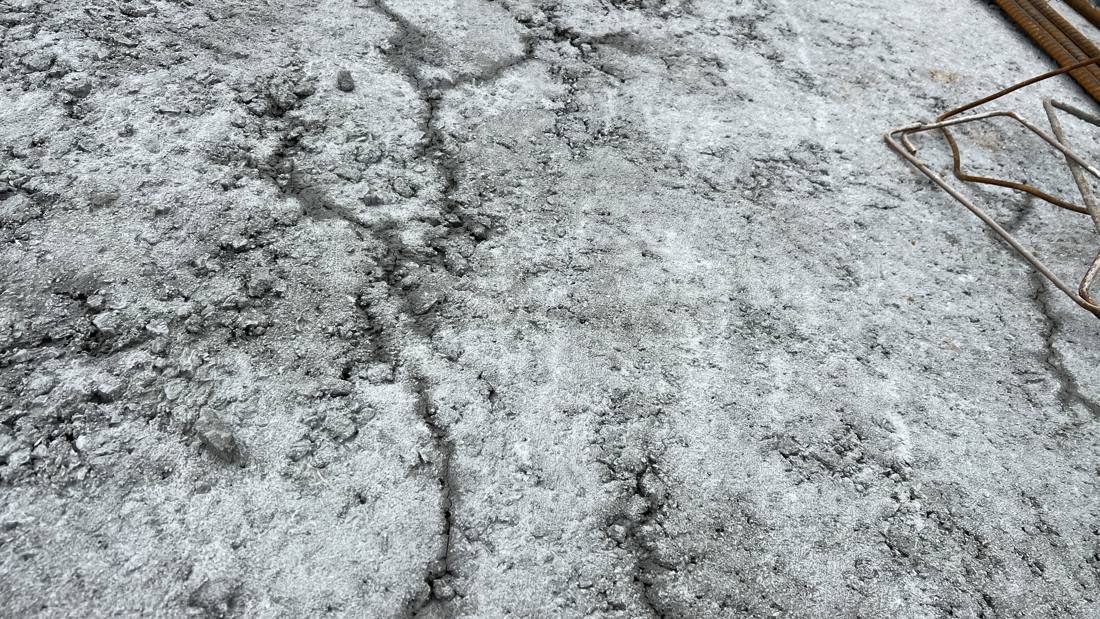

Anh chị nhìn thấy gì: vết nứt trên mặt bê tông sàn hoặc sân thượng, hoặc trên mặt khối xây còn mới chưa trát. Khác với nhóm 1, vết nứt ở đây nằm trên chính vật liệu kết cấu hoặc khối xây, không phải trên lớp phủ.
Vì sao nó xuất hiện. Nguồn của tôi chỉ ra bốn khâu, tất cả đều ở giai đoạn đổ bê tông và ngay sau đó:
- Ngừng bảo dưỡng ẩm sớm. Bản Toàn diện trang 32 (mục KHUNG-15.1): phải bảo dưỡng ẩm liên tục ngay sau khi hoàn thiện bề mặt cho tới khi đạt cường độ bảo dưỡng tới hạn. Lỗi: "Ngừng bảo dưỡng sớm → nứt, giảm cường độ". Mức rủi ro Cao. Bản Cơ bản trang 42 nói gọn: "không để khô nứt". Tôi đã viết riêng một bài về khâu này: bảo dưỡng bê tông đúng cách.
- Đổ dầm và sàn ngay sau khi đổ cột. Trang 32 (mục KHUNG-13.2): đổ cột hoặc tường xong phải dừng 1–2 giờ cho bê tông co ngót ban đầu rồi mới đổ dầm và bản. Lỗi: "Đổ dầm-sàn ngay sau cột → nứt do co ngót; phân tầng".
- Mạch ngừng đặt sai chỗ. Cũng trang 32 (mục KHUNG-14.1): mạch ngừng phải đặt nơi lực cắt và mômen uốn nhỏ. Lỗi: "Mạch ngừng đặt nơi mômen lớn → nứt, yếu kết cấu". Mức rủi ro Cao.
- Tháo cốp pha chịu lực sớm. Trang 33 (mục KHUNG-16.2): chỉ tháo khi bê tông đạt cường độ theo quy định. Lỗi: "Tháo sớm → võng, nứt, sập".
Với khối xây, trang 42 (mục XAYTO-13.1) yêu cầu che đậy phần mới xây tránh mưa nắng và tưới nước giữ ẩm thường xuyên; lỗi tương ứng là "Không tưới ẩm → vữa khô nhanh, nứt, giảm cường độ".
2.4. Nhóm 4 — Vết nứt có dấu hiệu cần kiểm tra chuyển vị, lún hoặc kết cấu
Đây là mục tôi viết thận trọng nhất trong cả bài, và tôi muốn anh chị đọc kỹ lý do.
Nguồn chuyên môn của tôi không phân loại vết nứt theo mức độ nguy hiểm. Nó làm một việc khác — và việc đó thực ra hữu ích hơn. Bản Toàn diện trang 41 (mục XAYTO-10.2) viết:
"Phát hiện vết nứt nghiêm trọng hoặc bất thường: báo ngay chủ đầu tư và thiết kế, làm mốc theo dõi sự phát triển vết nứt."
Bản Cơ bản trang 57 diễn đạt lại cho chủ nhà: "nếu thấy vết nứt nghiêm trọng/bất thường thì báo, gắn mốc theo dõi", kèm câu hỏi dành cho nhà thầu: "Có vết nứt nào bất thường cần báo không?"
Hãy để ý cách nguồn đặt vấn đề. Nó không nói "vết nứt rộng bao nhiêu thì nguy hiểm". Nó chia làm hai loại — thông thường và nghiêm trọng hoặc bất thường — rồi quy định việc phải làm với loại thứ hai: báo, và làm mốc theo dõi. Ranh giới giữa hai loại được giao cho người có chuyên môn tại hiện trường, không giao cho một bảng tra.
Tôi tôn trọng cách đặt vấn đề đó, và sẽ không tự tạo ra một bảng tra mà nguồn không có.
Vậy anh chị dựa vào đâu? Dựa vào những dấu hiệu đi kèm — những thứ anh chị quan sát được mà không cần thiết bị:
- Vết nứt xuất hiện ở cùng một vị trí trên cả hai mặt của một bức tường (nứt xuyên, không phải nứt lớp phủ).
- Vết nứt đang rộng ra hoặc dài ra theo thời gian. Đây là dấu hiệu có giá trị nhất, và cũng là lý do mục 4 của bài này tồn tại.
- Vết nứt chéo, xuất phát từ góc ô cửa đi hoặc cửa sổ, và dài dần theo thời gian.
- Vết nứt kèm theo cửa đi hoặc cửa sổ bị kẹt, và kẹt ngày càng nặng hơn, gạch nền phồng hoặc nứt theo, trần và tường lệch khỏi nhau ở góc phòng.
- Sàn võng thấy được bằng mắt, hoặc sàn có chỗ dốc bất thường.
- Nhiều vết nứt cùng hướng xuất hiện ở nhiều vị trí khác nhau trong nhà.
- Vết nứt xuất hiện nhanh trong thời gian ngắn, hoặc diễn biến bất thường so với các vết nứt khác.
- Nhà có hiện tượng nghiêng, lún hoặc sụt kèm theo.
- Bên cạnh nhà anh chị vừa có thi công đào móng, ép cọc, hạ mực nước ngầm hoặc công trình mới.
Checklist cũng chạm tới phần nền và khe lún ở hai chỗ: trang 22 (mục MONG-12.1) xếp "lún nền, nứt nền" vào cột lỗi thường gặp của công tác đầm nền không đạt độ chặt thiết kế; và trang 39 (mục XAYTO-05.2) yêu cầu khe lún và khe co giãn phải thi công đúng vị trí, đúng cấu tạo theo thiết kế.
Cụm "có dấu hiệu cần kiểm tra" trong tên nhóm này là cố ý. Nó có nghĩa: những dấu hiệu trên đủ để đặt nghi vấn và gọi người đến xem, chưa đủ để kết luận nguyên nhân. Nhóm này không phải nhãn "nứt kết cấu" — chỉ kiểm tra tại hiện trường mới nói được điều đó.
Và đây là ranh giới tôi không bước qua: không kết luận nguyên nhân của một vết nứt chỉ dựa vào hình dạng của nó. Nứt dọc, nứt ngang, nứt chéo, nứt mạng — hình dạng là một thông tin cần ghi lại, không phải một đáp án. Cùng một hình dạng có thể đến từ những nguồn gốc khác hẳn nhau, và phân biệt chúng cần cả bốn thứ ở mục 3 cộng lại.
3. Vì sao không nên chẩn đoán vết nứt qua ảnh
Nhiều chủ nhà chụp một tấm ảnh vết nứt rồi hỏi "vết này có sao không". Câu trả lời trung thực cho câu hỏi đó gần như luôn giống nhau, nên tôi viết hẳn ra đây.
Một tấm ảnh không mang theo ba thứ quyết định:
Thứ nhất — chiều sâu. Một vết rạn chỉ nằm trong lớp bả dày vài milimét và một vết nứt xuyên qua cả bức tường có thể trông y hệt nhau trên màn hình điện thoại. Phân biệt chúng cần soi bằng ánh sáng xiên, cần gõ nghe tiếng, đôi khi cần cạo một đoạn nhỏ lớp phủ. Đó là việc tại chỗ.
Thứ hai — diễn biến theo thời gian. Một vết nứt đã ổn định ba năm và một vết nứt mới xuất hiện tuần trước và đang dài thêm là hai câu chuyện hoàn toàn khác nhau. Tấm ảnh chỉ chụp được một khoảnh khắc. Đây chính là thứ mà nguồn của tôi yêu cầu giải quyết bằng cách làm mốc theo dõi.
Thứ ba — bối cảnh kết cấu. Bức tường trong ảnh là tường chịu lực hay tường ngăn? Phía sau nó là gì? Nhà mấy tầng, móng loại nào, nền đất ra sao, xung quanh có gì đang thi công? Không có những thông tin này thì mọi kết luận đều là đoán.
Bốn thứ phải đọc cùng nhau, không đọc rời. Muốn nói được điều gì về một vết nứt, cần có đủ: vị trí (nó nằm ở đâu, trên bộ phận nào), hướng và hình dạng (nó đi theo đường nào), chiều sâu (nó nằm trong lớp phủ hay xuyên qua kết cấu), và diễn biến theo thời gian (nó có đang thay đổi không). Thiếu một trong bốn thì mọi kết luận đều là phỏng đoán — kể cả khi ba thứ còn lại trông rất thuyết phục.
Anh chị tự thu thập được vị trí, hướng và diễn biến. Hai thứ còn lại — chiều sâu và bối cảnh kết cấu — cần người có chuyên môn.
Cái tôi — và bài viết này — làm được từ xa là giúp anh chị ghi nhận đủ, để khi người có chuyên môn đến, họ kết luận nhanh và đúng thay vì phải bắt đầu lại từ số không.
4. Nhà bị nứt phải làm sao — sáu việc phải làm TRƯỚC khi sửa
🔴 Việc đầu tiên: đừng trát vá ngay. Hai lý do. Một, trát vá xoá mất bằng chứng — mà bằng chứng chính là thứ quyết định ai chịu trách nhiệm khi làm việc với nhà thầu. Hai, nếu vết nứt còn đang phát triển thì vá xong nó sẽ nứt lại, thường là đúng chỗ cũ, và lần sau anh chị sẽ không còn biết nó đã phát triển bao nhiêu.
Sáu việc dưới đây làm trong một buổi là xong, không cần dụng cụ gì đặc biệt.

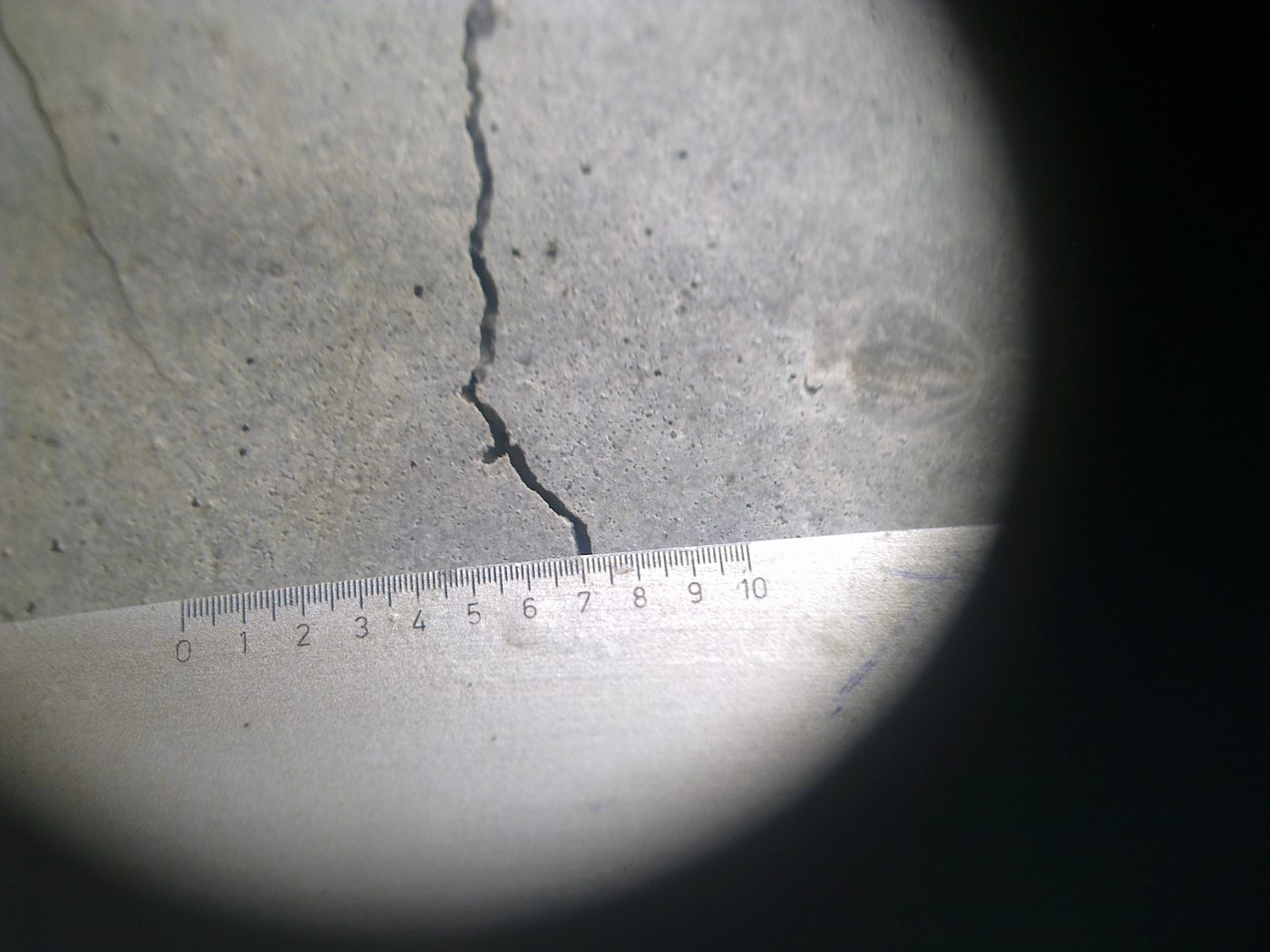

1. Chụp ảnh kèm thước trong khung hình. Đặt một cây thước có vạch chia — thước kẻ, thước dây hoặc thước lá — ngay cạnh vết nứt rồi mới chụp, và dùng cùng loại thước cho mọi lần chụp sau. Không có thước thì tấm ảnh không cho biết vết nứt to bằng nào, và cũng không so được giữa các lần. Chụp hai kiểu: một kiểu cận cảnh thấy rõ vết, một kiểu lùi ra thấy cả bức tường để biết vết nằm ở đâu.
2. Ghi vị trí. Tầng mấy, phòng nào, mặt tường nào (tường giáp ngoài trời hay tường trong nhà), vết cách sàn và cách trần bao nhiêu, gần cửa hay gần cột. Vị trí là thông tin phân loại mạnh nhất mà anh chị tự thu thập được — ba nhóm đầu ở mục 2 đều nhận dạng chủ yếu bằng vị trí.
3. Ghi hướng và hình dạng. Dọc, ngang, chéo, hay mạng lưới. Và quan trọng hơn: nó chạy theo mép một cấu kiện (mép cột, mép dầm, tuyến rãnh điện nước) hay nó cắt ngang qua giữa mảng tường? Câu hỏi này giúp xếp sơ bộ vết nứt vào nhóm 2 hay không — xếp sơ bộ, chưa phải kết luận nguyên nhân.
4. Ghi thời điểm phát hiện và bối cảnh. Phát hiện ngày nào. Trước đó vài tuần có gì xảy ra không: mùa mưa vừa qua, nhà bên cạnh vừa đào móng hoặc ép cọc, nhà vừa sửa chữa, vừa đổ thêm sàn, vừa chất tải nặng lên một khu vực.
5. Làm mốc theo dõi sự phát triển. Đây là việc mà nguồn của tôi yêu cầu bằng đúng chữ đó (bản Toàn diện trang 41; bản Cơ bản trang 57), và cũng là việc ít chủ nhà làm nhất. Cách làm đơn giản nhất:
- Đánh dấu hai đầu mút của vết nứt bằng bút chì — mỗi đầu một vạch ngắn vuông góc với vết.
- Kẻ một vạch mốc cắt ngang vết nứt tại vị trí rộng nhất. Vết dài thì kẻ thêm một, hai vạch ở các đoạn khác.
- Ghi ngày ngay cạnh mỗi dấu đầu mút và mỗi vạch mốc.
- Chụp ảnh kèm thước ngay sau khi đánh dấu — giữ cùng góc chụp, cùng khoảng cách cho các lần sau.
- Kiểm tra lại định kỳ theo một nhịp cố định mà anh chị giữ được, ví dụ mỗi tuần một lần trong giai đoạn đầu, và xem thêm ngay sau những đợt mưa lớn hoặc khi nhà bên cạnh thi công. Nhịp này là gợi ý để có nhật ký đều đặn, không phải một quy định kỹ thuật.
- Nếu đầu mút vượt qua dấu cũ, hoặc khoảng cách giữa hai nửa vạch bút chì rộng ra, thì vết nứt đang phát triển. Đó là thông tin có giá trị nhất mà anh chị có thể đưa cho người đến kiểm tra.
- Ngoài công trường hay gọi nôm na là vết nứt "sống" (còn phát triển) và vết nứt "chết" (đã dừng). Đó chỉ là cách gọi dân gian. Cách nói đúng bản chất là "đang phát triển" và "chưa ghi nhận phát triển trong thời gian theo dõi". Nếu sau vài tuần theo dõi không thấy thay đổi, hãy dùng cách nói thứ hai — không phải "vết nứt đã chết", và càng không phải "vết nứt an toàn". Hai chuyện khác nhau: một vết nứt có thể đứng yên vài tháng rồi phát triển trở lại sau một mùa mưa hoặc sau khi nhà bên cạnh thi công. Thời gian theo dõi càng dài thì kết luận càng đáng tin, và nó vẫn không thay thế được việc kiểm tra tại chỗ.
- Không cần chờ hết thời gian theo dõi. Nếu trong lúc theo dõi xuất hiện bất kỳ dấu hiệu nào ở mục 5.5, gọi người có chuyên môn đến ngay.
⚠️ Giới hạn của cách làm này. Vạch bút chì cộng với ảnh chụp kèm thước là phương pháp theo dõi sơ bộ dành cho chủ nhà — nó cho biết vết nứt có đang thay đổi hay không. Nó không tương đương với mốc thạch cao, mốc kính, thước đo vết nứt chuyên dụng (crack gauge) hay thiết bị quan trắc kỹ thuật, và không thay thế công tác quan trắc, kiểm định do đơn vị có chuyên môn thực hiện. Hãy xem nó như việc ghi nhật ký, không phải như việc đo đạc kỹ thuật.
6. Ghi các biểu hiện đi kèm. Cửa đi, cửa sổ có kẹt không. Gạch nền có phồng, có nứt theo không. Có vết nứt ở đúng vị trí tương ứng trên mặt bên kia của bức tường không. Có nước rỉ hoặc vệt ẩm chạy theo vết nứt không. Nhà có cảm giác nghiêng hoặc sàn có chỗ dốc bất thường không.
Vì sao bài này không đưa ngưỡng milimét. Anh chị sẽ đọc được trên mạng những câu kiểu "vết nứt dưới bao nhiêu milimét thì không sao". Tôi không đưa con số nào, vì một lý do đơn giản: hai bộ Checklist của tôi không có trị số đó, và tôi không đặt ra số liệu kỹ thuật mà nguồn không có. Có một con số 0,2 mm nằm trong Checklist bản Toàn diện trang 12 — nhưng đó là tiêu chí loại cọc bê tông đúc sẵn trước khi ép, theo TCVN 9394:2012. Đem một ngưỡng dành cho cọc đúc sẵn sang áp cho vết nứt tường nhà đã xây là sai bản chất, dù con số trông có vẻ dùng được. Ngoài ra, bề rộng chỉ là một trong nhiều thông tin. Một vết nứt hẹp nhưng đang rộng dần đáng lo hơn một vết nứt rộng hơn nhưng đã ổn định từ lâu. Một con số milimét đứng một mình không nói lên điều gì. Phải đọc đồng thời bốn thứ: vị trí · hướng và hình dạng · chiều sâu · diễn biến theo thời gian — đúng bốn thứ đã nêu ở mục 3.
5. Khi nào phải dừng lại và gọi kỹ sư
Có bốn ngưỡng, đến từ hai loại nguồn khác nhau. Tôi tách rõ để anh chị biết cái nào là kinh nghiệm nghề và cái nào là quy định. Mục 5.5 gom lại thành một danh sách dấu hiệu để anh chị dùng ngay.
5.1. Ngưỡng theo nguồn chuyên môn — nhà đang thi công
Checklist bản Toàn diện trang 41 và bản Cơ bản trang 57: phát hiện vết nứt nghiêm trọng hoặc bất thường thì báo ngay chủ đầu tư và đơn vị thiết kế, và làm mốc theo dõi sự phát triển vết nứt.
Với nhà dân, "chủ đầu tư" chính là anh chị. Nên câu này dịch ra thành: báo cho đơn vị thiết kế, và yêu cầu nhà thầu ghi nhận bằng văn bản — đừng để nó dừng ở một câu nói miệng ngoài công trường.
5.2. Ngưỡng theo pháp luật — nhà đang thi công
Nghị định 207/2026/NĐ-CP (hiệu lực từ 01/7/2026), Điều 7 khoản 1 điểm b, quy định các trường hợp phải quan trắc công trình trong quá trình thi công. Nguyên văn:
"Khi công trình bị sụt, trượt, lún, nghiêng, nứt hoặc có các biểu hiện bất thường khác cần phải được quan trắc nhằm đánh giá, xác định nguyên nhân để có biện pháp xử lý hoặc ngăn ngừa sự cố công trình trong quá trình thi công xây dựng."
Chữ "nứt" nằm ngay trong danh sách đó. Nghĩa là: trong giai đoạn thi công, nứt không phải chuyện để xử lý bằng một câu trấn an — nó là một trong các biểu hiện mà Nghị định yêu cầu quan trắc để xác định nguyên nhân.
5.3. Ngưỡng theo pháp luật — nhà đã đưa vào sử dụng
Cũng Nghị định 207/2026/NĐ-CP, Điều 8 khoản 2 điểm b, nêu các trường hợp thực hiện kiểm định xây dựng:
"Khi công trình, bộ phận công trình đã được thi công xây dựng có dấu hiệu không bảo đảm chất lượng theo yêu cầu của thiết kế hoặc không đủ các căn cứ để đánh giá chất lượng, nghiệm thu hoặc xảy ra sự cố công trình."
Cụm "không đủ các căn cứ để đánh giá" rất đáng chú ý với chủ nhà. Nếu nhà anh chị có vết nứt, và không ai — kể cả nhà thầu — đưa ra được căn cứ để nói vết đó không ảnh hưởng chất lượng, thì đó chính là tình huống mà điều khoản này mô tả. Kiểm định không phải là hành động gây sự; nó là cách hợp pháp để có một kết luận có giá trị.
Ai trả chi phí kiểm định? Điều 8 khoản 5 của cùng Nghị định: chủ sở hữu hoặc chủ quản lý, sử dụng công trình có trách nhiệm chi trả chi phí kiểm định trong quá trình khai thác, sử dụng. Nhưng — và đây là vế anh chị cần nhớ — "Trường hợp kết quả kiểm định xây dựng chứng minh được lỗi thuộc trách nhiệm của tổ chức, cá nhân nào có liên quan thì các tổ chức, cá nhân đó phải chịu chi phí kiểm định xây dựng tương ứng với lỗi do mình gây ra."
Tức là: anh chị ứng tiền, nhưng nếu kết quả chỉ ra lỗi thi công, bên gây lỗi phải chịu phần chi phí tương ứng.
5.4. Ngưỡng nguy hiểm — dừng sử dụng và báo chính quyền
Nghị định 207/2026/NĐ-CP, Điều 42 khoản 1: khi phát hiện hạng mục công trình hoặc công trình có nguy cơ gây mất an toàn, gây sự cố ảnh hưởng đến an toàn của người sử dụng, của công trình lân cận, môi trường và cộng đồng, thì chủ sở hữu hoặc chủ quản lý, sử dụng công trình có trách nhiệm:
- kiểm tra lại hiện trạng công trình;
- tổ chức kiểm định chất lượng công trình nếu cần thiết;
- quyết định các biện pháp khẩn cấp — hạn chế sử dụng, ngừng sử dụng, khoanh vùng nguy hiểm, di chuyển người và tài sản để bảo đảm an toàn nếu công trình có nguy cơ sập đổ;
- báo cáo ngay với chính quyền địa phương nơi gần nhất;
- sửa chữa những hư hỏng có nguy cơ ảnh hưởng an toàn, hoặc phá dỡ khi cần thiết.
Tôi đưa điều này vào bài không để doạ ai. Tôi đưa vào vì rất nhiều chủ nhà không biết rằng trách nhiệm hành động trong tình huống nguy hiểm thuộc về chính mình, không phải thuộc về nhà thầu và cũng không phải chờ ai cho phép.
5.5. Danh sách dấu hiệu phải gọi kỹ sư đến tận nơi
Gom lại từ mục 2.4 và mục 4. Gặp bất kỳ dấu hiệu nào dưới đây thì gọi người có chuyên môn đến kiểm tra tại chỗ — không cần chờ đủ một tháng theo dõi, cũng không cần chờ vết nứt "rõ hơn":
- Vết nứt tiếp tục rộng ra hoặc dài thêm so với mốc đã đánh dấu.
- Vết nứt chéo, phát triển từ góc cửa đi hoặc cửa sổ.
- Vết nứt xuyên hai mặt tường — thấy ở cùng vị trí trên cả hai mặt.
- Nứt kèm sàn võng, nhà nghiêng, hoặc cửa kẹt ngày càng nặng.
- Nhiều vết nứt cùng hướng ở nhiều vị trí trong nhà.
- Vết nứt xuất hiện nhanh hoặc diễn biến bất thường.
- Hoặc đơn giản là không ai đưa được cho anh chị một căn cứ nào để yên tâm.
Đây là những dấu hiệu cần kiểm tra thêm, không phải tiêu chí chẩn đoán. Có dấu hiệu không phải bằng chứng tự động rằng nhà đang mất an toàn kết cấu; không có dấu hiệu cũng không có nghĩa là nhà chắc chắn an toàn. Kết luận chỉ có được sau khi kiểm tra tại hiện trường. Nếu thấy nguy cơ mất an toàn tức thời, làm ngay theo mục 5.4.
6. Nguyên nhân tường nhà bị nứt nhìn từ công trường
Bảng dưới đây gom lại toàn bộ phần nguyên nhân đã nêu ở mục 2, sắp theo khâu thi công thay vì theo nhóm nứt. Tôi để nguyên số trang để anh chị đối chiếu được với Ebook.
| Khâu thi công | Việc bị bỏ qua | Hậu quả nguồn ghi nhận | Nhóm nứt | Nguồn |
|---|---|---|---|---|
| Đổ bê tông cột, dầm, sàn | Không chờ 1–2 giờ sau khi đổ cột đã đổ dầm, sàn | Nứt do co ngót; phân tầng | Nhóm 3 | Toàn diện tr.32 (KHUNG-13.2) |
| Đổ bê tông | Mạch ngừng đặt nơi mômen lớn | Nứt, yếu kết cấu | Nhóm 3 | Toàn diện tr.32 (KHUNG-14.1) |
| Bảo dưỡng bê tông | Ngừng bảo dưỡng ẩm sớm | Nứt, giảm cường độ | Nhóm 3 | Toàn diện tr.32 (KHUNG-15.1) |
| Tháo cốp pha | Tháo khi bê tông chưa đủ cường độ | Võng, nứt, sập | Nhóm 3 | Toàn diện tr.33 (KHUNG-16.2) |
| Đầm nền | Không đạt độ chặt thiết kế | Lún nền, nứt nền | Nhóm 4 | Toàn diện tr.22 (MONG-12.1) |
| Xây tường | Thiếu râu thép neo tường vào cột, dầm | Nứt tách mép, đổ tường | Nhóm 2 | Toàn diện tr.39 (XAYTO-05.1) |
| Xây tường | Chèn đỉnh tường ngay, chưa chờ tường co ngót | Nứt do co ngót | Nhóm 2 | Toàn diện tr.39 (XAYTO-05.2) |
| Xây tường | Bỏ khe lún, khe co giãn theo thiết kế | — (nguồn yêu cầu phải có) | Nhóm 4 | Toàn diện tr.39 (XAYTO-05.2) |
| Xây tường | Không che, không tưới ẩm khối xây mới | Vữa khô nhanh, nứt, giảm cường độ | Nhóm 3 | Toàn diện tr.42 (XAYTO-13.1) |
| Chuẩn bị trát | Bỏ lưới thép tại mép tiếp giáp gạch – bê tông | Nứt dọc mép gạch – bê tông | Nhóm 2 | Toàn diện tr.42 và tr.50 (XAYTO-12.1, TRAT-02.3) |
| Trát | Trát một lớp quá dày để bù nền lệch | Nứt, lở, bong mảng | Nhóm 1 | Toàn diện tr.42 và tr.50 (XAYTO-12.2, TRAT-03.1) |
| Trát | Mảng trát lớn không bố trí khe co dãn | Nứt | Nhóm 1 | Toàn diện tr.50 (TRAT-03.3) |
| Bảo dưỡng mặt trát | Không phun ẩm khi nắng nóng, khô hanh | Rạn chân chim do co ngót nhanh | Nhóm 1 | Toàn diện tr.42 và tr.52 (XAYTO-12.3, TRAT-07.1) |
| Nghiệm thu trát | Không gõ kiểm tra bộp; bả, sơn đè lên chỗ rạn | Khuyết tật ẩn dưới lớp hoàn thiện | Nhóm 1 | Toàn diện tr.52 (TRAT-06.2, TRAT-07.2) |
Nhìn bảng này, anh chị sẽ thấy một điều: gần như mọi dòng đều là việc kiểm tra được tại thời điểm thi công — chỉ mất vài phút mỗi lần — và không kiểm tra được nữa sau khi nhà đã xong. Đó là toàn bộ lý do tồn tại của công việc giám sát. Nếu anh chị đang trong giai đoạn xây, hãy xem các mốc nghiệm thu quan trọng khi xây nhà để biết chặn ở đâu.
Về trách nhiệm giám sát, có ba tầng cần nói cho đủ, vì đây là chỗ hay bị hiểu sai:
- Luật Xây dựng số 135/2025/QH15, Điều 56 khoản 1 khuyến khích việc giám sát thi công nhà ở riêng lẻ của hộ gia đình, cá nhân.
- Nhưng Nghị định 207/2026/NĐ-CP, Điều 10 khoản 3 điểm b giao rõ: "Chủ sở hữu nhà ở tổ chức thi công xây dựng, giám sát thi công xây dựng và chịu trách nhiệm về an toàn trong thi công xây dựng công trình, công trình lân cận và môi trường trong quá trình thi công xây dựng."
- Với nhà ở riêng lẻ từ 7 tầng trở lên hoặc có từ 02 tầng hầm trở lên, việc tổ chức thi công và giám sát theo Nghị định là bắt buộc (Điều 10 khoản 3 điểm c).
Nói cách khác: pháp luật không bắt anh chị phải thuê một đơn vị giám sát cho ngôi nhà ba tầng của mình, nhưng cũng không nói rằng anh chị được miễn trách nhiệm. Trách nhiệm vẫn nằm ở chủ sở hữu.
7. Nhà còn trong hạn bảo hành — quyền của chủ nhà
Đây là phần nhiều chủ nhà bỏ lỡ, và bỏ lỡ thì mất luôn.
7.1. Thời hạn: tối thiểu 24 tháng
Rất nhiều hợp đồng xây nhà ghi "bảo hành theo thỏa thuận" hoặc "bảo hành 12 tháng". Nhiều chủ nhà đọc thấy vậy thì tin rằng đó là hạn của mình. Không phải.
Chuỗi căn cứ đi qua ba văn bản, và dừng ở văn bản đầu là đọc thiếu:
- Nghị định 210/2026/NĐ-CP, Điều 20 khoản 2 nói các bên thỏa thuận trong hợp đồng về điều kiện và thời gian bảo hành — nhưng chính khoản đó buộc bên nhận thầu bảo hành theo cả quy định của Nghị định về quản lý chất lượng, thi công xây dựng và bảo trì công trình xây dựng.
- Nghị định đó là 207/2026/NĐ-CP, và Điều 33 khoản 6 chuyển tiếp: "Đối với công trình nhà ở, nội dung, yêu cầu, trách nhiệm và thời hạn bảo hành thực hiện theo quy định của pháp luật về nhà ở."
- Pháp luật về nhà ở là Luật Nhà ở số 27/2023/QH15 (hiệu lực từ 01/01/2025), Điều 129 khoản 2: nhà ở được bảo hành kể từ khi hoàn thành việc xây dựng và nghiệm thu đưa vào sử dụng, với thời hạn — điểm b — "Đối với nhà ở riêng lẻ thì tối thiểu là 24 tháng".
"Tối thiểu" nghĩa là thỏa thuận trong hợp đồng chỉ được dài hơn, không được ngắn hơn. Một điều khoản ghi 12 tháng không rút ngắn được sàn luật định.
7.2. Nứt nằm thẳng trong danh mục được bảo hành
Điều 129 khoản 3 của Luật Nhà ở 27/2023 liệt kê nội dung bảo hành nhà ở, và liệt kê rất cụ thể: sửa chữa, khắc phục các hư hỏng khung, cột, dầm, sàn, tường, trần, mái, sân thượng, cầu thang bộ, các phần ốp, lát, trát, hệ thống cấp điện sinh hoạt và chiếu sáng, bể nước và hệ thống cấp nước, bể phốt và hệ thống thoát nước thải — và "khắc phục các trường hợp nghiêng, lún, nứt, sụt nhà ở".
Chữ "nứt" nằm ngay trong luật. Cả "tường", cả "trát" cũng vậy. Anh chị không cần tranh luận xem vết nứt có thuộc phạm vi bảo hành hay không — danh mục đã ghi sẵn.
7.3. Trình tự và điểm phải cẩn thận
Trình tự. Nghị định 207/2026/NĐ-CP, Điều 33 khoản 1: trong thời gian bảo hành, khi phát hiện hư hỏng, khiếm khuyết của công trình thì chủ đầu tư, chủ sở hữu hoặc chủ quản lý, sử dụng công trình thông báo để yêu cầu nhà thầu thi công thực hiện bảo hành. Với nhà dân, anh chị vừa là chủ đầu tư vừa là chủ sở hữu — thông báo đi thẳng tới nhà thầu.
Thông báo bằng văn bản. Tin nhắn, email, hoặc văn bản có ký nhận — miễn là có ngày tháng và lưu lại được. Một cuộc gọi điện không để lại gì.
Điểm phải cẩn thận. Điều 33 khoản 3 của cùng Nghị định: nhà thầu thi công có quyền từ chối bảo hành trong các trường hợp hư hỏng, khiếm khuyết phát sinh không phải do lỗi của nhà thầu gây ra, hoặc do nguyên nhân bất khả kháng được quy định trong hợp đồng.
Đây chính là lý do mục 4 của bài này quan trọng đến thế. Khi hai bên tranh luận "do lỗi thi công hay không do lỗi thi công", bên có hồ sơ — ảnh có vật chuẩn, ngày tháng, mốc theo dõi, ghi chép bối cảnh — là bên có vị thế. Bên chỉ có trí nhớ và cảm giác thì không.
Nếu anh chị chưa ký hợp đồng, hoặc đang xem lại hợp đồng đã ký, bài hợp đồng xây nhà có phần riêng về điều khoản bảo hành.
Căn cứ pháp lý trong mục này được kiểm tra trạng thái hiệu lực ngày 23/09/2026.
8. Năm sai lầm thường gặp
1. Trát vá ngay khi vừa thấy nứt. Xoá bằng chứng, và nếu vết nứt còn phát triển thì vá xong sẽ nứt lại. Ghi nhận trước, sửa sau.
2. Bả và sơn đè lên vết rạn. Đây là sai lầm phổ biến nhất ở giai đoạn hoàn thiện, và nguồn của tôi ghi thẳng nó vào cột lỗi thường gặp: "Để lại chỗ bộp/rạn rồi bả/sơn đè lên" (bản Toàn diện trang 52). Lớp sơn không có khả năng giữ một vết rạn của lớp trát bên dưới. Nó sẽ hiện lại, thường là sau mùa mưa đầu tiên, và lúc đó việc sửa tốn kém hơn nhiều vì phải phá cả lớp hoàn thiện đã xong.
3. Để nhà thầu "xử lý cho xong" mà không ghi nguyên nhân vào đâu. Thợ đến, vá, sơn lại, mọi người vui vẻ. Sáu tháng sau nứt lại ở đúng chỗ đó, và không ai nhớ lần trước đã làm gì, cũng không có gì chứng minh lần trước đã có nứt.
4. Chờ cho "ổn định" rồi mới nói. Nhiều chủ nhà ngại va chạm nên đợi. Hạn bảo hành nhà ở riêng lẻ tối thiểu là 24 tháng tính từ khi nghiệm thu đưa vào sử dụng — đó là một tài sản có thời hạn. Phát hiện lúc nào thì thông báo lúc đó, bằng văn bản. Thông báo không có nghĩa là làm to chuyện; nó chỉ có nghĩa là ghi nhận đúng lúc.
5. Đọc kết luận từ một tấm ảnh trên mạng. Bao gồm cả những tấm ảnh trong chính bài này. Ảnh minh hoạ cho dấu hiệu, không minh hoạ cho kết luận.
9. Tình huống điển hình: một kịch bản quen thuộc ở công trường nhà dân
📌 Đây là một TÌNH HUỐNG ĐIỂN HÌNH — mô típ lặp đi lặp lại mà tôi dựng lại để anh chị dễ hình dung. Không phải hồ sơ của một công trình cụ thể, không phải một ca tôi trực tiếp giám sát, không có tên người, tên nhà thầu hay địa chỉ nào trong đó. Mọi chi tiết kỹ thuật trong tình huống đều dẫn về đúng các mục Checklist đã nêu ở trên.
Nhà lên tới giai đoạn trát, trúng đợt nắng gắt giữa hè. Thợ trát xong một mặt tường hướng tây trong buổi sáng, chiều chuyển sang mặt khác.
Chủ nhà ghé công trường, thấy mặt tường vừa trát khô trắng và nóng ran dưới nắng, hỏi: "Có cần tưới nước lên không anh?" Thợ trả lời câu mà gần như ai cũng từng nghe: "Không cần đâu, làm vậy quen rồi, mấy chục cái nhà rồi có sao đâu."
Chủ nhà không biết cãi thế nào. Người ta làm nghề mười mấy năm, mình thì lần đầu xây nhà. Thôi thì tin.
Hai tuần sau, mặt trát đã khô và mắt thường nhìn thì phẳng đẹp. Thợ bả matít, xả nhám, lăn sơn lót, lăn hai nước sơn phủ. Tường lên màu, sáng bóng. Nghiệm thu bằng cách đứng giữa phòng nhìn ra — không ai gõ, không ai soi đèn xiên. Nhà bàn giao, gia đình dọn vào.
Mùa mưa đầu tiên đi qua. Một buổi sáng nắng chiếu xiên qua cửa sổ, chủ nhà ngồi uống trà và nhìn thấy trên mảng tường hướng tây một mạng vết rất mảnh, chằng chịt, lan gần hết bức tường. Buổi tối bật đèn lên thì không thấy gì. Sáng hôm sau nắng lên, nó lại hiện ra.
Chủ nhà gọi nhà thầu. Nhà thầu đến, nhìn, nói "rạn sơn thôi, sơn lại là hết". Sơn lại. Ba tháng sau nó hiện lại, đúng mạng vết cũ.
Chuyện này kết thúc ở đâu thì tuỳ từng nhà. Nhưng điểm rẽ của nó nằm ở đúng một câu hỏi buổi sáng hè đó, và ở một việc mà quy trình đã quy định sẵn mà không ai làm: gõ toàn bộ mặt trát và xử lý chỗ rạn trước khi bả, sơn (bản Toàn diện trang 52, mục TRAT-06.2 và TRAT-07.2 — mức rủi ro Cao; bản Cơ bản trang 73 xếp mức DỪNG).
Cái giá của việc bỏ qua một buổi phun ẩm được trả bằng việc phải phá một lớp hoàn thiện đã hoàn chỉnh — và bằng một cuộc tranh luận mà không bên nào có hồ sơ.
Nhắc lại: tình huống điển hình, không phải một công trình cụ thể.
10. Câu hỏi thường gặp
Nhà mới xây bị nứt tường có sao không? Phụ thuộc vào vết nứt nào. Theo nhận định nghề nghiệp của tôi — nhận định, không phải số liệu thống kê — phần lớn vết nứt chủ nhà nhìn thấy thuộc nhóm hoàn thiện: mạng rạn mảnh, nông, trên lớp trát hoặc lớp bả. Nhóm này là khuyết tật cần xử lý, và thường ít ảnh hưởng trực tiếp tới phần chịu lực — nhưng "thường" không phải "luôn", và việc xác định một vết nứt cụ thể thuộc nhóm nào phải làm tại chỗ. Tuy nhiên không ai kết luận được cho vết nứt cụ thể của anh chị qua mô tả hay ảnh. Hãy làm sáu việc ở mục 4, đặc biệt là làm mốc theo dõi, rồi quyết định.
Nhà bị nứt tường bao nhiêu milimét thì nguy hiểm? Tôi không đưa con số, vì nguồn chuyên môn của tôi không có trị số này và tôi không đặt ra số liệu kỹ thuật không nguồn. Quan trọng hơn: bề rộng chỉ là một thông tin. Một vết nứt hẹp nhưng đang rộng dần đáng lo hơn một vết rộng hơn nhưng đã ổn định. Hãy theo dõi sự thay đổi thay vì tra một con số.
Nứt chân chim có cần đục ra trát lại không? Checklist bản Toàn diện trang 52 quy định: chỗ trát bộp (phát hiện khi gõ) phải phá ra trát lại; chỗ rạn chân chim, lồi lõm, vết hằn phải sửa cho đạt độ phẳng và dung sai trước khi bả, sơn. Bản Cơ bản trang 73 xếp việc gõ kiểm tra bộp ở mức DỪNG. Tức là: phải xử lý, mức độ xử lý tuỳ chỗ đó có bộp hay chỉ rạn mặt — và việc phân biệt làm bằng cách gõ, tại chỗ.
Nhà bị nứt phải làm sao khi nhà thầu nói "nhà nào chả nứt"? Đừng tranh luận bằng cảm tính. Làm sáu việc ở mục 4 để có hồ sơ, gửi thông báo bằng văn bản yêu cầu bảo hành theo Nghị định 207/2026/NĐ-CP Điều 33 khoản 1, và nếu không đi tới đâu thì cân nhắc kiểm định theo Điều 8 khoản 2 điểm b của cùng Nghị định. Nếu kết quả kiểm định chỉ ra lỗi thi công, bên gây lỗi chịu phần chi phí tương ứng (Điều 8 khoản 5).
Vết nứt chạy đúng mép tường với cột là lỗi gì? Vị trí này thường được xếp sơ bộ vào nhóm 2 — nứt tại mép tiếp giáp hai vật liệu. Những khâu thi công mà Checklist ghi nhận có thể dẫn tới dạng nứt này: bỏ lưới thép tại mép tiếp giáp hai vật liệu khác nhau (bản Toàn diện trang 50, mục TRAT-02.3 — mức rủi ro Cao), hoặc thiếu râu thép neo tường vào cột, dầm (trang 39, mục XAYTO-05.1 — mức rủi ro Cao). Cả hai đều là việc phải làm trước khi trát, nên sau khi nhà xong thì chỉ còn xác nhận được bằng cách hỏi lại nhà thầu hoặc đục kiểm tra. Nếu vết nứt đó đang rộng dần, hoặc thấy ở cả hai mặt tường, hãy làm theo danh sách ở mục 5.5 thay vì coi đó là lỗi trát đơn thuần.
Nhà bị lún nứt thì nhận ra bằng cách nào? Không nhận ra bằng một tấm ảnh. Các dấu hiệu đi kèm đáng chú ý: vết nứt xuất hiện ở cùng vị trí trên cả hai mặt của bức tường; cửa đi, cửa sổ bị kẹt; gạch nền phồng hoặc nứt theo; sàn võng hoặc có chỗ dốc bất thường; nhiều vết nứt cùng hướng ở nhiều vị trí; và vết nứt đang phát triển. Nếu có những dấu hiệu này, đây là trường hợp phải gọi người có chuyên môn đến tận nơi, không phải trường hợp để tự xử lý. Danh sách đầy đủ ở mục 5.5.
Nhà mới xây bị nứt có được bảo hành không? Có. Luật Nhà ở số 27/2023/QH15, Điều 129 khoản 3 liệt kê nội dung bảo hành gồm hư hỏng tường, trần, các phần ốp, lát, trát, và "khắc phục các trường hợp nghiêng, lún, nứt, sụt nhà ở". Thời hạn với nhà ở riêng lẻ là tối thiểu 24 tháng kể từ khi hoàn thành xây dựng và nghiệm thu đưa vào sử dụng (Điều 129 khoản 2 điểm b). Lưu ý nhà thầu có quyền từ chối nếu hư hỏng không do lỗi của họ (Nghị định 207/2026/NĐ-CP, Điều 33 khoản 3) — nên hồ sơ ghi nhận rất quan trọng.
Chi phí kiểm định ai trả? Trong quá trình khai thác, sử dụng, chủ sở hữu chi trả chi phí kiểm định. Nhưng nếu kết quả kiểm định chứng minh được lỗi thuộc trách nhiệm của tổ chức, cá nhân nào thì bên đó phải chịu chi phí tương ứng với lỗi do mình gây ra (Nghị định 207/2026/NĐ-CP, Điều 8 khoản 5).
11. Kết luận
Ba điều tôi muốn anh chị mang về.
Phân loại sơ bộ thì làm được, kết luận thì không. Bốn nhóm ở mục 2 giúp anh chị biết vết nứt của mình có khả năng đến từ khâu nào, và nên hỏi nhà thầu câu gì. Chúng không thay được việc kiểm tra tại hiện trường, và tôi sẽ không giả vờ rằng chúng thay được.
Ghi nhận là việc của chủ nhà, và chỉ chủ nhà làm được. Người có chuyên môn đến sau, nhìn thấy hiện trạng của một ngày. Anh chị là người duy nhất có thể ghi lại vết nứt đó đã thay đổi thế nào trong ba tháng. Sáu việc ở mục 4 mất một buổi để bắt đầu, và chúng quyết định toàn bộ phần còn lại — cả về kỹ thuật lẫn về trách nhiệm.
Hạn bảo hành là tài sản có thời hạn. Tối thiểu 24 tháng với nhà ở riêng lẻ, tính từ khi nghiệm thu đưa vào sử dụng, và chữ "nứt" nằm thẳng trong danh mục được bảo hành. Đừng để nó trôi qua vì ngại va chạm.
Và nếu anh chị đang ở giai đoạn sớm hơn — đang xây, hoặc sắp xây — thì bảng ở mục 6 chính là câu trả lời thực tế nhất: hầu hết các nguyên nhân gây nứt đều kiểm tra được trong vài phút, tại đúng thời điểm, và không kiểm tra được nữa sau đó.
Bước tiếp theo
👉 Tải miễn phí Checklist Giám Sát Thi Công Nhà Dân Từ A-Z — bộ checklist 20 giai đoạn tôi dùng ngoài công trường, trong đó có đầy đủ các mục XAYTO, TRAT và KHUNG được dẫn trong bài này. Anh chị in ra, mang theo, tích vào từng ô. Xem tại Checklist Giám Sát Thi Công Nhà Dân Từ A-Z.
👉 Đọc Ebook Checklist Giám Sát Thi Công Nhà Dân Từ A-Z nếu anh chị muốn phần giải thích đầy đủ đằng sau mỗi đầu việc — gồm cả tiêu chí kiểm tra, chỉ tiêu kỹ thuật và tiêu chuẩn viện dẫn.
👉 Theo dõi Đỗ Văn Công trên YouTube, Facebook và tại dovancong.com để nhận các bài phân tích theo từng giai đoạn thi công.
👉 Nếu ngôi nhà của anh chị đang có dấu hiệu cần người xem tận nơi, anh chị có thể tìm hiểu dịch vụ tư vấn và giám sát xây nhà tại dovancong.com.
Về căn cứ pháp lý trong bài này
Các kết luận pháp lý được đối chiếu với văn bản đang có hiệu lực, kiểm tra ngày 23/09/2026: - Luật Xây dựng số 135/2025/QH15 — hiệu lực 01/7/2026 (Điều 56 khoản 1). - Luật Nhà ở số 27/2023/QH15 — hiệu lực 01/01/2025 (Điều 129 khoản 2 điểm b, khoản 3). - Nghị định 207/2026/NĐ-CP — hiệu lực 01/7/2026 (Điều 7 khoản 1 điểm b; Điều 8 khoản 2 điểm b và khoản 5; Điều 10 khoản 3 điểm b và điểm c; Điều 33 khoản 1, khoản 3, khoản 6; Điều 42 khoản 1). - Nghị định 210/2026/NĐ-CP — hiệu lực 01/7/2026 (Điều 20 khoản 2).
Các chỉ tiêu kỹ thuật trong bài trích từ Checklist Giám Sát Thi Công Nhà Dân Từ A-Z (bản Toàn diện và bản Cơ bản) do ThS.KS. Đỗ Văn Công biên soạn, có ghi rõ số trang của từng bản. Tiêu chuẩn được viện dẫn trong các mục đó gồm TCVN 4085:2025, TCVN 9377-2:2012, TCVN 4453:1995 và TCVN 8828:2011 — tất cả đều còn hiệu lực theo cơ sở dữ liệu Viện Tiêu chuẩn Chất lượng Việt Nam.
Bài viết này không thay thế cho việc kiểm tra, quan trắc hoặc kiểm định tại hiện trường bởi người có chuyên môn.
ThS.KS. Đỗ Văn Công — gần 20 năm trong lĩnh vực xây dựng, chứng chỉ hành nghề giám sát hạng I. dovancong.com
