Kiểm tra bê tông tươi khi xe về công trường: 7 chốt trước khi xả
Kiểm tra bê tông tươi khi xe về công trường: 7 chốt đọc phiếu giao, thử độ sụt, canh thêm nước và lấy mẫu trước khi cho xe xả. Căn cứ Nghị định 207/2026.
Bảy giờ sáng. Xe bồn đỗ ngoài cổng, tiếng bồn quay ù ù. Thợ cả cầm tờ giấy, ký một chữ, gấp lại đút túi. Vòi bơm đã kéo lên sàn. Chỉ vài phút nữa bê tông sẽ chảy vào cốp pha.
Chủ nhà đứng đó, biết rõ đây là một trong những buổi sáng quan trọng nhất của cả công trình — nhưng không biết mình được phép nhìn cái gì và hỏi câu gì.
Tôi viết bài này để trả lời đúng câu đó.
Kiểm tra bê tông tươi khi xe về công trường là việc phải làm trong một khoảng thời gian rất hẹp, và không có bước làm lại. Gạch xấu thì còn xếp ra góc sân. Thép sai mác thì còn trả xe. Nhưng bê tông đã xả xuống cốp pha rồi thì chỉ có hai lựa chọn: hoặc nó nằm trong ngôi nhà của bạn suốt vòng đời công trình, hoặc bạn phải đục ra làm lại. Không có phương án thứ ba.
Bài này đưa cho bạn bảy chốt kiểm tra, xếp theo đúng trình tự thời gian — từ lúc xe đỗ ngoài cổng cho tới lúc bê tông chạm cốp pha. Mỗi chốt trả lời ba câu: nhìn cái gì · hỏi câu gì · nếu sai thì dừng ở mức nào.
Và tôi nói trước một điều, ngay đây, để bạn không kỳ vọng sai: bài này không biến chủ nhà thành kỹ thuật viên. Có việc bạn làm được một mình và làm tốt hơn bất kỳ ai khác. Có việc bắt buộc phải có người có chuyên môn. Tôi sẽ chỉ rõ ranh giới đó ở mục 16, và tôi cho rằng biết ranh giới của mình cũng là một phần của việc giám sát.
Mục lục
- Vì sao phải kiểm tra bê tông tươi khi xe về công trường
- Đổ bê tông tươi khác gì trộn tay tại chỗ
- Quy trình nghiệm thu bê tông thương phẩm gọn trong một bảng
- Chốt 1 — Nhận đúng xe: tờ phiếu này có phải của nhà mình không
- Chốt 2 — Ô Mác / cấp độ bền: con số quan trọng nhất trên tờ giấy
- Chốt 3 — Ô cỡ đá và ô khối lượng: hai con số hay bị lướt qua
- Chốt 4 — Ba ô giờ trên phiếu, và ô nào hay bị bỏ trống
- Chốt 5 — Kiểm tra trực quan tại máng xả
- Chốt 6 — Độ sụt bê tông tươi bao nhiêu là đạt
- Chốt 7 — Lấy mẫu ngay lúc giao nhận
- Dấu hiệu cần dừng — và dừng để hỏi ai
- Sáu sai lầm khi nhận một chuyến bê tông
- Đổ bê tông gặp trời mưa thì xử lý thế nào
- Kịch bản quen thuộc ở công trường nhà dân
- Bảng checklist 7 chốt mang ra công trường
- Chủ nhà làm được tới đâu, từ đâu phải gọi người
- Mốc pháp lý và ngày kiểm tra
- Câu hỏi thường gặp
- Kết luận
1. Vì sao phải kiểm tra bê tông tươi khi xe về công trường
Có ba lý do, và cả ba đều liên quan tới thời gian.
Thứ nhất: không quay lại được. Bê tông là vật tư duy nhất trên công trường không có bước "kiểm tra lại sau". Mọi vật tư khác đều cho bạn cơ hội thứ hai — gạch xếp ngoài sân thì hôm sau xem lại vẫn được, thép còn nằm trên giá thì tuần sau cân thử vẫn kịp. Bê tông thì không. Nó đi từ trạng thái kiểm tra được sang trạng thái không kiểm tra được trong vòng vài tiếng, và ranh giới đó là cái máng xả.
Thứ hai: phần lớn hư hỏng về sau đều bắt đầu từ đây. Rỗ tổ ong, nứt, cường độ không đạt — người ta hay quy hết cho tay nghề đầm. Nhưng chất lượng của hỗn hợp lúc nhận mới là thứ quyết định trần chất lượng của khối bê tông đó. Đầm giỏi không cứu được một xe bê tông đã bị pha loãng.
Thứ ba: đây là lúc duy nhất giấy tờ và hiện trường còn đứng cạnh nhau. Tờ phiếu còn trong tay, xe còn ngoài cổng, bê tông còn trong bồn. Nửa tiếng sau thì phiếu đã theo xe về trạm, bê tông đã nằm trong cốp pha, và mọi câu hỏi đều trở thành câu hỏi không có câu trả lời.
Checklist Giám Sát Thi Công Nhà Dân Từ A-Z (bản Toàn diện, trang 83) xếp "Bê tông thương phẩm" thành một dòng riêng trong phụ lục vật tư phải kiểm tra khi nhập về công trường, với đúng bốn việc: đúng cấp bền/mác trên phiếu giao · kiểm tra độ sụt từng xe · lấy mẫu · thời gian từ trạm đến công trường hợp lý. Và ba lỗi hay gặp: sai mác · thêm nước · xe để quá lâu.
Bảy chốt của bài này chính là bốn việc đó, được tách nhỏ ra theo trình tự thời gian để bạn làm được từng bước một.
🔗 Nếu bạn muốn quy trình chung cho tất cả các loại vật tư chứ không riêng bê tông, hãy đọc bài Quy trình nghiệm thu vật tư đầu vào. Bài đó có bảng tra 12 loại vật tư; bê tông thương phẩm chỉ là một dòng trong đó.
1.1. Việc này có phải việc của chủ nhà không?
Có, và không cần tranh luận dài.
Nghị định 207/2026/NĐ-CP, Điều 10 khoản 4, liệt kê bốn nội dung giám sát thi công xây dựng công trình nhà ở riêng lẻ. Điểm b nguyên văn:
"b) Chất lượng vật liệu, cấu kiện xây dựng, thiết bị trước khi đưa vào thi công xây dựng;"
Một xe bê tông tươi đang đỗ ngoài cổng chính là vật liệu trước khi đưa vào thi công. Việc bạn cầm tờ phiếu lên đọc không phải hành vi của một chủ nhà khó tính — nó là một trong bốn nội dung mà chính Nghị định gọi tên.
Còn câu hỏi rộng hơn — luật "khuyến khích" hay "bắt buộc", và trách nhiệm tổ chức giám sát thuộc về ai — là một câu chuyện ba tầng mà tôi đã phân tích trọn vẹn ở mục 2 của bài vừa dẫn phía trên, và ở bài Chủ nhà tự giám sát xây nhà. Ở đây tôi chỉ nhắc lại ba mốc cho đủ, không diễn giải lại:
- Luật Xây dựng số 135/2025/QH15, Điều 56 khoản 1 — khuyến khích việc giám sát thi công đối với nhà ở riêng lẻ của hộ gia đình, cá nhân.
- Nghị định 207/2026/NĐ-CP, Điều 10 khoản 3 điểm b — chủ sở hữu nhà ở tổ chức thi công, giám sát và chịu trách nhiệm về an toàn.
- Điều 10 khoản 3 điểm c — nhà từ 7 tầng trở lên hoặc có từ 02 tầng hầm trở lên thì phải làm theo Nghị định.
2. Đổ bê tông tươi khác gì trộn tay tại chỗ
Trước khi vào bảy chốt, cần phân biệt rõ một chuyện, vì nó quyết định toàn bộ cách kiểm tra.
Bê tông trộn tay tại chỗ: cát, đá, xi măng, nước được đong bằng xô, bằng hộc, đôi khi bằng xẻng, rồi trộn trong máy trộn nhỏ hoặc trộn trên nền. Cấp phối do người trộn quyết định tại chỗ. Muốn kiểm tra thì phải đứng nhìn từng mẻ.
Bê tông thương phẩm — hay còn gọi là bê tông tươi: cấp phối do trạm trộn tính toán và cân đong bằng máy, chở tới công trường bằng xe bồn, và — đây là điểm mấu chốt — đi kèm một tờ giấy ghi rõ nó là cái gì.
Checklist bản Toàn diện, trang 18, mã đầu việc MONG-09.1, ghi rõ yêu cầu: "Có phiếu giao bê tông ghi cấp phối/cấp bền; vật liệu đầu vào (xi măng, cốt liệu, nước, phụ gia) có chứng chỉ chất lượng (CO-CQ) và kết quả thí nghiệm đạt."
Tờ phiếu giao chính là lợi thế lớn nhất của bê tông tươi so với trộn tay — và cũng là thứ bị bỏ qua nhiều nhất. Nó là bản cam kết bằng văn bản của trạm trộn về đúng cái xe đó. Không đọc nó thì bạn tự nguyện vứt bỏ lợi thế duy nhất mà mình có.
Bảy chốt dưới đây, có tới bốn chốt chỉ là đọc tờ giấy đó cho đúng.
3. Quy trình nghiệm thu bê tông thương phẩm gọn trong một bảng
Đây là toàn bộ bài, nén lại. Bốn chốt đầu là đọc giấy, ba chốt sau là nhìn và đo. Bạn có thể chụp màn hình bảng này và mang ra công trường.
| # | Chốt | Nhìn bằng mắt | Hỏi ai | Sai thì dừng ở mức nào |
|---|---|---|---|---|
| 1 | Nhận đúng xe | Tên công trình, địa điểm, hạng mục, người nhận trên phiếu khớp với việc đang làm | Lái xe · trạm trộn | 🔴 DỪNG — từ chối xe |
| 2 | Ô Mác / cấp độ bền | Con số trên phiếu khớp hồ sơ thiết kế nhà mình | Kỹ sư hoặc người thiết kế | 🔴 DỪNG — từ chối xe |
| 3 | Ô cỡ đá và khối lượng | Cỡ đá đúng thiết kế; cộng dồn khối lượng qua từng xe | Kỹ sư (cỡ đá) · trạm trộn (khối lượng) | 🟢 Ghi nhận |
| 4 | Ba ô giờ | Giờ xuất trạm · giờ đến công trình · giờ giao hàng xong — có được điền không | Lái xe · nhà thầu | 🟢 Ghi nhận — tự ghi lại |
| 5 | Kiểm tra trực quan tại máng xả | Không ai đưa nước vào bồn, máng hay phễu bơm | Nhà thầu, ngay tại chỗ | 🔴 DỪNG — loại xe đó |
| 6 | Độ sụt khi có yêu cầu | Có côn thật · thử mỗi xe · nhấc côn thẳng đứng dứt khoát | Kỹ thuật viên thử độ sụt | 🔴 DỪNG — loại xe đó |
| 7 | Lấy mẫu lúc giao nhận | Có khuôn, có đúc mẫu, mẫu dán nhãn | Nhà thầu · đơn vị thí nghiệm | 🟢 Ghi nhận — đòi phiếu nén R28 |
Nguồn: Checklist Giám Sát Thi Công Nhà Dân Từ A-Z — bản Toàn diện trang 18, 19, 27, 31, 83; bản Cơ bản trang 19, 20, 32, 40. Cột "Nhìn bằng mắt" lấy đúng giọng của bản Cơ bản.
Bảy mục dưới đây giải thích từng chốt. Cột "Hỏi ai" là cột tôi thấy hay bị bỏ qua nhất — không phải mọi vấn đề đều hỏi nhà thầu, và hỏi nhầm cửa thì thường nhận được câu trả lời trấn an thay vì câu trả lời đúng. Mục 11 nói riêng về việc này.
4. Chốt 1 — Nhận đúng xe: tờ phiếu này có phải của nhà mình không
Trước khi bàn tới bất cứ con số kỹ thuật nào, phải chắc chắn tờ phiếu trong tay là tờ phiếu của đúng xe này, đúng nhà này, đúng hạng mục đang chuẩn bị đổ.
Bốn thứ phải khớp:
- Tên khách hàng / tên công trình — đúng nhà mình.
- Địa điểm — đúng địa chỉ công trình.
- Hạng mục — đây là ô hay bị bỏ qua nhất, và tôi sẽ nói riêng bên dưới.
- Người nhận — ai ký nhận, và người đó có quyền ký thay bạn không.
Ô Hạng mục quan trọng vì lý do rất thực dụng: mác bê tông và độ sụt của móng, của cột, của dầm – sàn, của mái không giống nhau. Nếu tờ phiếu ghi hạng mục "Mái" mà hiện trường đang chuẩn bị đổ cột, thì hoặc là trạm trộn ghi nhầm, hoặc là đây không phải xe của bạn. Cả hai khả năng đều phải làm rõ trước khi cho xả.
Checklist bản Toàn diện, trang 18, xếp "nhận nhầm xe" vào nhóm lỗi thường gặp — cùng nhóm với "đổ sai cấp bền/mác". Ở những khu vực có nhiều công trình cùng đổ trong một buổi sáng, chuyện xe vào nhầm cổng không hiếm như người ta tưởng.
Việc nhỏ nhưng đáng làm nhất ở chốt này: chụp ảnh tờ phiếu bằng điện thoại.
Phiếu giao thường có nhiều liên, và liên gốc theo xe về trạm. Nếu ba tháng sau bạn cần đối chiếu, mà trong máy không có tấm ảnh nào, thì coi như buổi sáng hôm đó chưa từng có tài liệu gì. Chụp một tấm mất năm giây. Checklist bản Toàn diện trang 18 ghi thẳng cách xử lý: "Đối chiếu phiếu giao & cấp bền; từ chối xe sai; lưu phiếu giao."
Câu hỏi mang ra dùng, lấy đúng giọng bản Cơ bản trang 19:
"Cho tôi xem phiếu giao xe này."
Không cần rào đón. Đây là quyền của bên mua hàng.
Mức hành động: 🔴 DỪNG — sai thì từ chối xe.
5. Chốt 2 — Ô Mác / cấp độ bền: con số quan trọng nhất trên tờ giấy
5.1. Mác bê tông là gì — giải thích trong ba câu
Mác bê tông (ký hiệu M) là cách gọi theo cường độ chịu nén, quen thuộc với người làm nghề lâu năm và vẫn được dùng phổ biến trên các phiếu giao hiện nay.
Cấp độ bền chịu nén (ký hiệu B) là cách gọi theo TCVN 5574:2018 — tiêu chuẩn thiết kế kết cấu bê tông và bê tông cốt thép mà Checklist bản Toàn diện trang 18 viện dẫn cho đầu việc này.
Trên tờ phiếu thật ở trên, ô Mác ghi "300 R28". Chữ R28 nghĩa là cường độ được xác định ở tuổi 28 ngày — tức con số cam kết đó sẽ được nghiệm thu bằng kết quả nén mẫu sau 28 ngày, chứ không phải ngay hôm đổ. Chi tiết này nối thẳng sang Chốt 7: nếu không có mẫu thì con số trên phiếu mãi mãi chỉ là một lời hứa.
5.2. Đối chiếu với cái gì thì mới gọi là đúng
Đây là chỗ tôi phải nói thẳng, kể cả khi nó làm bạn hơi hụt hẫng.
Bạn không đối chiếu con số trên phiếu với bất kỳ con số nào trong bài viết này. Bạn đối chiếu nó với hồ sơ thiết kế của chính ngôi nhà bạn.
Checklist bản Toàn diện, trang 18, mã MONG-09.1, viết: "Đúng CẤP ĐỘ BỀN chịu nén (cấp B) hoặc mác thiết kế theo hồ sơ được duyệt (nhà phố thường ≥ B20, ~ M250 — theo thiết kế)." Cụm "theo thiết kế" xuất hiện hai lần trong một câu, và đó không phải sự thừa thãi.
Nếu bạn không có hồ sơ thiết kế trong tay thì vấn đề thật của bạn không nằm ở sáng hôm đổ — nó nằm ở chỗ bạn đang xây một ngôi nhà mà không biết nó được thiết kế thế nào. Việc này phải xử lý trước ngày đổ.
Mức hành động: 🔴 DỪNG — sai mác phải từ chối xe. Bản Cơ bản trang 19 ghi đúng một chữ, không có mức trung gian.
🔗 Vì sao không được lấy con số của nhà khác áp cho nhà mình, và cách mở bản vẽ kết cấu ra tìm ghi chú về cấp độ bền — tôi đã viết kỹ ở bài Đổ bê tông móng: 12 chốt kiểm tra trước, trong và sau khi đổ, mục 6.2. Bài này không lặp lại.
5.3. Giấy tờ đi kèm — và một chỗ tôi không kết luận
Ngoài tờ phiếu giao, còn một bộ giấy tờ nữa mà nhiều chủ nhà không biết mình có quyền hỏi. Nghị định 207/2026/NĐ-CP, Điều 14 khoản 7 liệt kê hồ sơ quản lý chất lượng vật liệu gồm bảy đầu mục — trong đó có chứng nhận chất lượng của nhà sản xuất (điểm a), kết quả thí nghiệm (điểm đ) và biên bản nghiệm thu (điểm e).
🔗 Bảy đầu mục đó, đọc từng cái một và biết cái nào áp cho loại vật tư nào, tôi đã viết thành một mục riêng ở bài Quy trình nghiệm thu vật tư đầu vào: bảy đầu mục hồ sơ theo Điều 14 khoản 7. Ở đây tôi chỉ nói phần liên quan trực tiếp tới xe bê tông.
Với nhà ở riêng lẻ dưới 7 tầng, việc lập và lưu trữ hồ sơ theo Nghị định đang ở mức khuyến khích — đúng như Điều 10 khoản 3 điểm b đã dẫn ở mục 1.1. Nhưng với ngôi nhà của mình, bạn chính là chủ đầu tư, và quyền của bên mua hàng — được biết mình mua cái gì — thì không ai lấy đi được.
Về dấu hợp quy, tôi dừng lại đúng chỗ chưa xác minh được.
Điều 14 khoản 7 điểm c yêu cầu giấy chứng nhận hợp quy "đối với vật liệu, sản phẩm, cấu kiện, thiết bị thuộc đối tượng phải thực hiện chứng nhận hợp quy và công bố hợp quy theo quy định của pháp luật về chất lượng sản phẩm hàng hoá". Nghĩa là phải xác định trước: sản phẩm đó có thuộc danh mục hay không.
Danh mục đó là Bảng 1, Phần 2 của QCVN 16:2023/BXD — chính quy chuẩn tự giới hạn phạm vi điều chỉnh của mình bằng đúng bảng này (điều 1.1.1). Trong mười nhóm sản phẩm của Bảng 1, các vật liệu chế tạo ra bê tông có mặt: xi măng poóc lăng, xi măng poóc lăng hỗn hợp, phụ gia tro bay, xỉ hạt lò cao, cát nghiền và cát tự nhiên dùng cho bê tông và vữa. Còn bê tông trộn sẵn — tức bê tông thương phẩm chở đến bằng xe bồn — thì tôi chưa xác định được căn cứ trực tiếp cho việc nó có thuộc đối tượng phải chứng nhận hợp quy hay không.
Vì vậy trong bài này tôi không viết rằng xe bê tông phải có dấu hợp quy, và cũng không viết rằng nó không phải có. Thứ bạn đòi được và nên đòi là hồ sơ chất lượng vật liệu đầu vào của trạm trộn theo hợp đồng cung cấp — đúng như Checklist bản Toàn diện trang 83 ghi ở cột "Giấy tờ cần có" cho dòng "Bê tông thương phẩm": phiếu giao (cấp phối/cấp bền) và CO-CQ vật liệu.
6. Chốt 3 — Ô cỡ đá và ô khối lượng: hai con số hay bị lướt qua
Hai ô này không dẫn tới việc từ chối xe, nhưng bỏ qua chúng thì bạn mất hai công cụ rất hữu ích.
Ô cỡ đá
Trên tờ phiếu thật, ô này ghi "1x2" — cách ghi quen thuộc để chỉ cỡ hạt cốt liệu lớn.
Vì sao chủ nhà nên để ý: cỡ đá quyết định loại côn dùng để thử độ sụt. Checklist bản Toàn diện trang 19 quy định rõ — côn N1 (đỉnh 100 / đáy 200 / cao 300 mm) dùng cho cốt liệu có Dmax ≤ 40 mm; côn N2 (150/300/450 mm) dùng cho Dmax > 40 mm. Nếu ở Chốt 5 bạn thấy người ta thử độ sụt, thì cỡ đá là thứ cho biết họ có đang dùng đúng dụng cụ hay không.
Ngoài ra, cỡ đá còn phải phù hợp với mật độ thép của cấu kiện. Cấu kiện thép dày, tiết diện bé mà cỡ đá quá lớn thì bê tông khó lọt qua khe thép, dễ sinh rỗ.
Ô khối lượng
Trên phiếu thật có ba ô liên quan: Đặt hàng · KL xe · Tổng KL đã cấp đến phiếu này. Ô cuối là ô đáng theo dõi nhất.
Cộng dồn khối lượng qua từng xe cho bạn hai thứ:
- Biết đã đổ được bao nhiêu, còn thiếu bao nhiêu — hữu ích cho cả việc kiểm soát tiến độ lẫn việc đối chiếu thanh toán về sau.
- Biết khi nào tới lượt phải lấy tổ mẫu. Tần suất lấy mẫu tính theo mét khối, và tôi sẽ nói kỹ ở Chốt 7. Không cộng dồn thì không biết mình đang ở đâu trên cái thang đó.
Mức hành động: 🟡 Ghi nhận — cộng dồn, không cần dừng xe.
7. Chốt 4 — Ba ô giờ trên phiếu, và ô nào hay bị bỏ trống
Nhìn lại tấm phiếu ở mục 4. Có ba ô liên quan tới thời gian:
- Giờ xuất trạm — trên phiếu này ghi 7:20 AM.
- Giờ đến công trình — để trống.
- Giờ giao hàng xong — để trống.
Đây không phải trường hợp cá biệt. Ô đầu do trạm trộn in hoặc điền sẵn nên gần như luôn có; hai ô sau do người ở công trường điền nên gần như luôn trống.
Và hai ô trống đó xóa mất toàn bộ dấu vết thời gian của xe.
Vì sao thời gian lại là một chốt riêng
Checklist bản Toàn diện, trang 83, ghi việc phải kiểm tra là "thời gian từ trạm đến công trường hợp lý", và xếp "xe để quá lâu" vào nhóm lỗi hay gặp — ngang hàng với "sai mác" và "thêm nước".
Bê tông có thời gian làm việc của nó. Để càng lâu, hỗn hợp càng đặc lại, độ sụt càng tụt. Và đây mới là chỗ nguy hiểm: khi bê tông đặc lại thì áp lực thêm nước xuất hiện đúng lúc đó. Vòi bơm nặng, thợ mệt, tiến độ chậm — và cái xô nước trở thành giải pháp tiện tay nhất. Chốt 4 và Chốt 6 là hai mặt của cùng một vấn đề.
⚠️ Tôi không nêu ở đây một con số phút giới hạn, vì hai tài liệu Checklist nguồn của bài này chỉ ghi ở mức định tính — "hợp lý" và "quá lâu" — chứ không đưa ra một mốc cụ thể. Mốc thời gian thật phụ thuộc nhiệt độ ngoài trời, loại xi măng và việc có dùng phụ gia kéo dài thời gian đông kết hay không. Đây là câu hỏi nên hỏi thẳng trạm trộn khi đặt hàng, và nên ghi vào hợp đồng cung cấp.
Việc của chủ nhà ở chốt này
Đơn giản và miễn phí: tự ghi lại giờ xe tới cổng. Mở điện thoại, gõ vào ghi chú: "Xe 3, tới 9:05". Hoặc chụp ảnh tờ phiếu — ảnh có sẵn dấu thời gian.
Tốt hơn nữa thì yêu cầu điền đủ ba ô ngay trên phiếu. Đó là ba ô có sẵn trên biểu mẫu, việc điền chúng là việc của bên giao và bên nhận, không phải yêu cầu quá đáng.
Một chi tiết về trình tự đổ mà lịch xe phải tôn trọng
Có một quy định về trình tự khiến lịch xe không thể tùy tiện. Checklist bản Toàn diện, trang 32, mã KHUNG-13.2, viết:
"Đổ cột/tường xong, dừng 1–2 giờ cho bê tông co ngót ban đầu rồi mới đổ dầm & bản."
Lý do là để tránh nứt do co ngót. Nghĩa là trong một ca đổ có cả cột lẫn dầm – sàn, lịch xe phải khớp với trình tự thi công, chứ không phải thi công chạy theo lịch xe. Nếu bạn thấy xe dồn tới liên tục và thợ đổ dầm ngay sau khi đổ cột xong, đó là dấu hiệu đáng hỏi.
Mức hành động: 🟡 Ghi nhận — nhưng ghi lại bằng chứng.

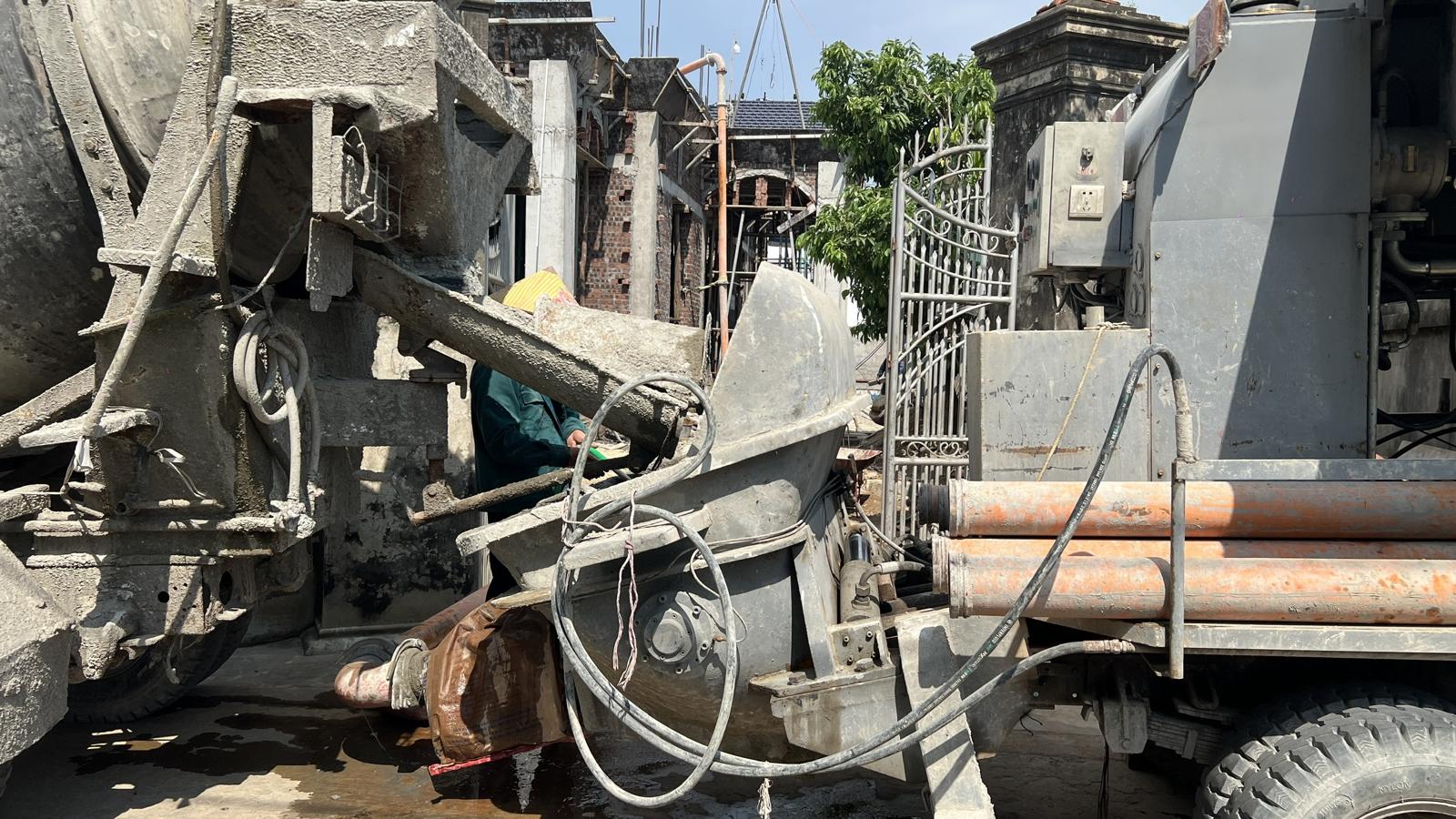

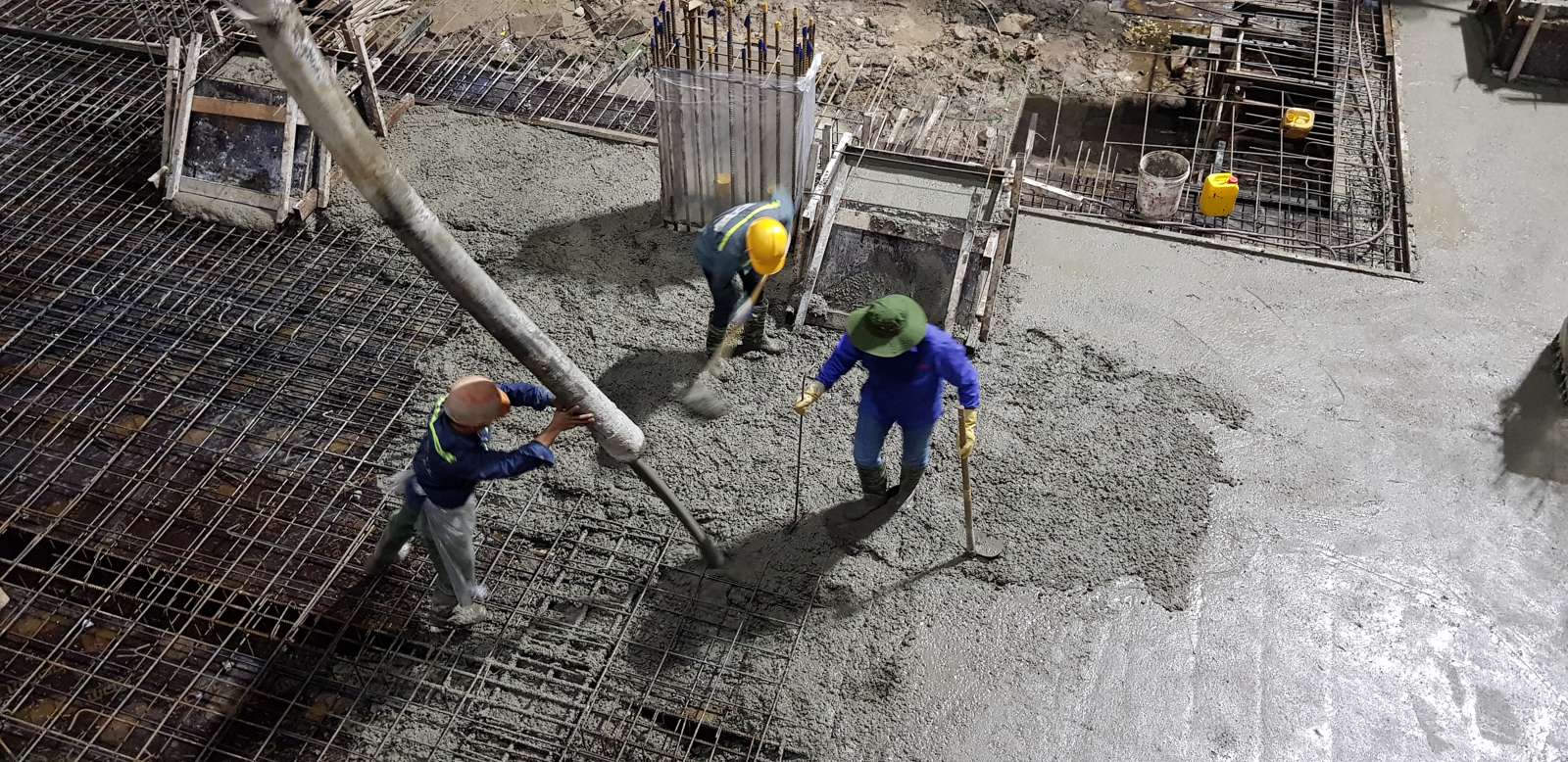

8. Chốt 5 — Kiểm tra trực quan tại máng xả
Bốn chốt trên đều là đọc giấy. Chốt này là chốt đầu tiên bạn rời tờ phiếu và nhìn vào chính khối bê tông đang chảy ra.
Trước khi vào chi tiết, một giới hạn cần giữ trong đầu suốt cả mục:
⚠️ Hai tài liệu Checklist không đưa ra tiêu chí nghiệm thu bằng mắt cho hỗn hợp bê tông tươi. Hai chỉ tiêu được nghiệm thu là độ sụt (Chốt 6) và cường độ nén mẫu (Chốt 7) — cả hai đều đo bằng dụng cụ. Vì vậy mọi thứ trong mục này là dấu hiệu để hỏi, không phải căn cứ để bạn tự kết luận đạt hay không đạt.
8.1. Bốn thứ bản Cơ bản bảo bạn "nhìn bằng mắt"
Checklist bản Cơ bản được viết theo đúng cấu trúc mà chủ nhà cần: mỗi đầu việc có một ô "NHÌN BẰNG MẮT" và một ô "HỎI THẦU". Gom bốn đầu việc liên quan tới khoảnh khắc nhận xe, ta được đúng bốn thứ:
| Nhìn cái gì | Mức rủi ro | Nguồn |
|---|---|---|
| Có phiếu giao ghi mác/cấp bền khớp thiết kế; đối chiếu trước khi đổ; không nhận nhầm xe | Cao | Bản Cơ bản tr.19, MONG-09.1 |
| Có thử độ sụt (côn) tại hiện trường | Cao | Bản Cơ bản tr.19, MONG-09.2 |
| KHÔNG thấy thợ chế thêm nước vào xe/máng | Cao | Bản Cơ bản tr.19, MONG-09.2 |
| Có đúc mẫu (khuôn) khi đổ; mẫu được ghi nhãn, bảo quản | Trung bình | Bản Cơ bản tr.20, MONG-09.3 |
Đó là toàn bộ phần "nhìn bằng mắt" mà tài liệu giao cho chủ nhà ở khoảnh khắc này. Không nhiều — nhưng cả bốn đều không cần dụng cụ, không cần chuyên môn, và ba trong bốn có mức rủi ro Cao.
8.2. Việc bạn làm tốt hơn bất kỳ ai: canh không ai đưa nước vào
Trong bốn dòng trên, dòng thứ ba là dòng bạn làm tốt hơn cả người giám sát thuê ngoài — vì nó không đòi hỏi gì ngoài việc đứng đúng chỗ và nhìn, và bạn là người có động cơ mạnh nhất để đứng đó suốt buổi.
Checklist bản Toàn diện, trang 19, viết bằng chữ in hoa: "NGHIÊM CẤM tự ý cho thêm nước để dễ đổ", và ghi hệ quả gọn trong ba chữ ở cột lỗi thường gặp: "Thêm nước cho dễ đổ → giảm mác". Cụm cấm này lặp lại ở cả ba hạng mục — móng (trang 19), cột (trang 27), dầm – sàn (trang 31).

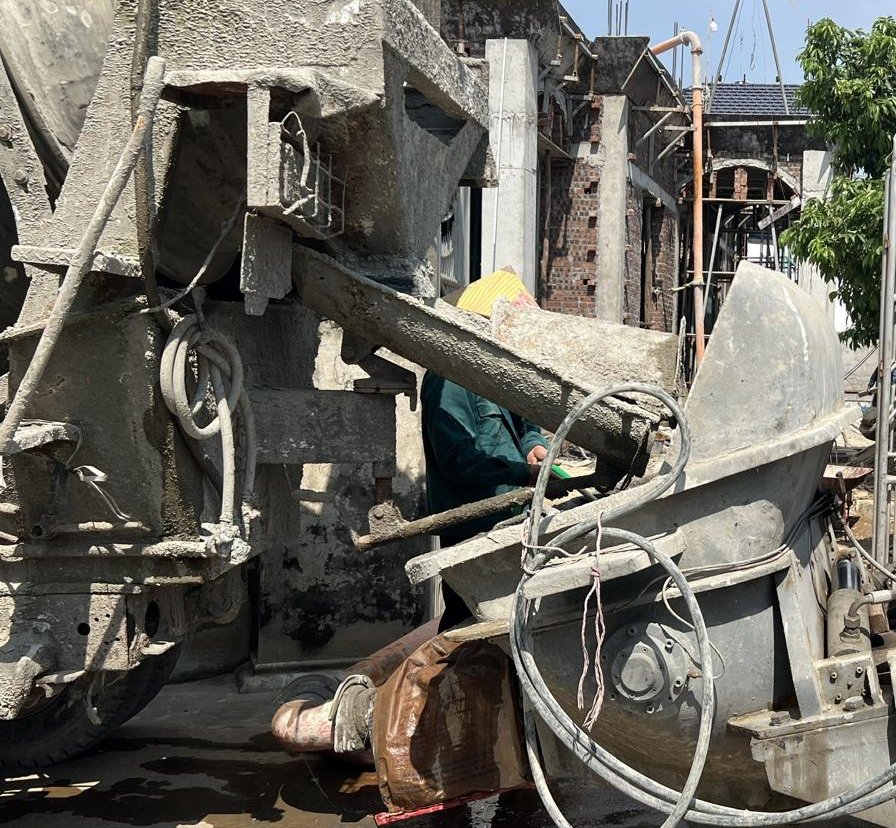

Nước không tự nhiên vào bê tông. Nó vào ở ba chỗ, và bạn chỉ cần nhìn ba chỗ đó:
- Miệng bồn xe. Xe bồn thường có sẵn bình nước và vòi để rửa.
- Máng xả — chỗ bê tông chảy từ bồn xuống. Đây là chỗ tiện tay nhất.
- Phễu máy bơm — bê tông đã ra khỏi bồn, đang chờ được hút vào ống.
Phân biệt hai thứ rất dễ nhầm. Nếu không phân biệt được, bạn sẽ hoặc là dừng nhầm và mất uy tín với đội thợ, hoặc là ngại hỏi vì sợ nhầm:
- Rửa máng, rửa vòi bơm, rửa bồn — sau khi xả xong. Bình thường và cần thiết.
- Nước đưa vào bồn hoặc vào máng — trước hoặc trong khi xả. Phải dừng.
Khác biệt nằm ở thời điểm. Nhìn vào đó là phân biệt được, không cần tranh cãi.
Cách hỏi không cần đối đầu. Đúng câu trong bản Cơ bản trang 19 là đủ:
"Có ai thêm nước vào bê tông không?"
Chỉ cần bạn hỏi câu đó một lần, ở xe thứ nhất, thì cả buổi sáng hôm đó sẽ không ai làm nữa. Đó là toàn bộ giá trị của chốt này.
Còn nếu bê tông đặc thật và khó bơm thật? Đó là vấn đề của thời gian và độ sụt — Chốt 4 và Chốt 6 — không phải vấn đề giải quyết bằng xô nước. Cách xử lý mà nguồn ghi là "loại bê tông không đạt", chứ không phải pha loãng nó.
Mức hành động: 🔴 DỪNG — thêm nước phải loại xe đó.
9. Chốt 6 — Độ sụt bê tông tươi bao nhiêu là đạt
9.1. Ô "12±2" trên phiếu nghĩa là gì
Quay lại tấm phiếu ở mục 4. Ô độ sụt ghi "12±2".
Đó là cam kết của trạm trộn cho riêng chuyến xe này: một trị số yêu cầu kèm dung sai. Con số đo được tại hiện trường phải rơi vào khoảng đó.
Điều này quan trọng hơn vẻ ngoài của nó: nghĩa là bạn không phải đi tìm chuẩn ở đâu xa. Chuẩn để đối chiếu đã in sẵn trên tờ giấy trong tay bạn, và việc của bạn là so hai con số — chứ không phải phán đoán.
9.2. Vì sao không có một con số đúng cho mọi nhà
Đây là câu hỏi tôi nhận được nhiều nhất, và câu trả lời thật là: ai đưa cho bạn một con số duy nhất, áp cho mọi cấu kiện và mọi cách thi công, là đang nói sai.
Độ sụt là chỉ tiêu về tính công tác — bê tông dẻo tới mức nào để thi công được bằng biện pháp đã chọn. Nó phụ thuộc cách thi công (đầm dùi hay bơm) và loại cấu kiện (móng khối lớn hay cột tiết diện bé, thép dày). Bảng dưới đây trích từ Checklist bản Toàn diện; mọi dòng đều kèm cụm "theo thiết kế" trong nguyên văn nguồn, và tôi giữ nguyên cụm đó:
| Trường hợp | Dải tham khảo | Nguồn |
|---|---|---|
| Móng — đầm dùi | ~ 6–8 cm — theo thiết kế | Bản Toàn diện tr.19, mã MONG-09.2 |
| Móng — bê tông bơm | ~ 10–18 cm — theo thiết kế | Bản Toàn diện tr.19, mã MONG-09.2 |
| Cột / dầm tiết diện bé, mật độ thép dày — đầm máy | 50–80 mm — theo thiết kế | Bản Toàn diện tr.27, mã KHUNG-04.1 |
| Cột / dầm tiết diện bé, mật độ thép dày — bê tông bơm | 120–200 mm — theo thiết kế | Bản Toàn diện tr.27, mã KHUNG-04.1 |
Bốn dòng cho bốn khoảng khác nhau, và không dòng nào mâu thuẫn với dòng nào — chúng nói về những hạng mục và cách thi công khác nhau. Đó chính là lý do không thể có một con số duy nhất.
Cách dùng bảng này cho đúng: nếu công trình đổ bằng đầm dùi mà phiếu ghi độ sụt nằm ở vùng bơm, hoặc ngược lại, thì đó là dấu hiệu để hỏi lại trước khi nhận — không phải để bạn tự kết luận đạt hay không đạt.
9.3. Ba thứ bạn nhìn được, còn phép thử là việc của kỹ thuật viên

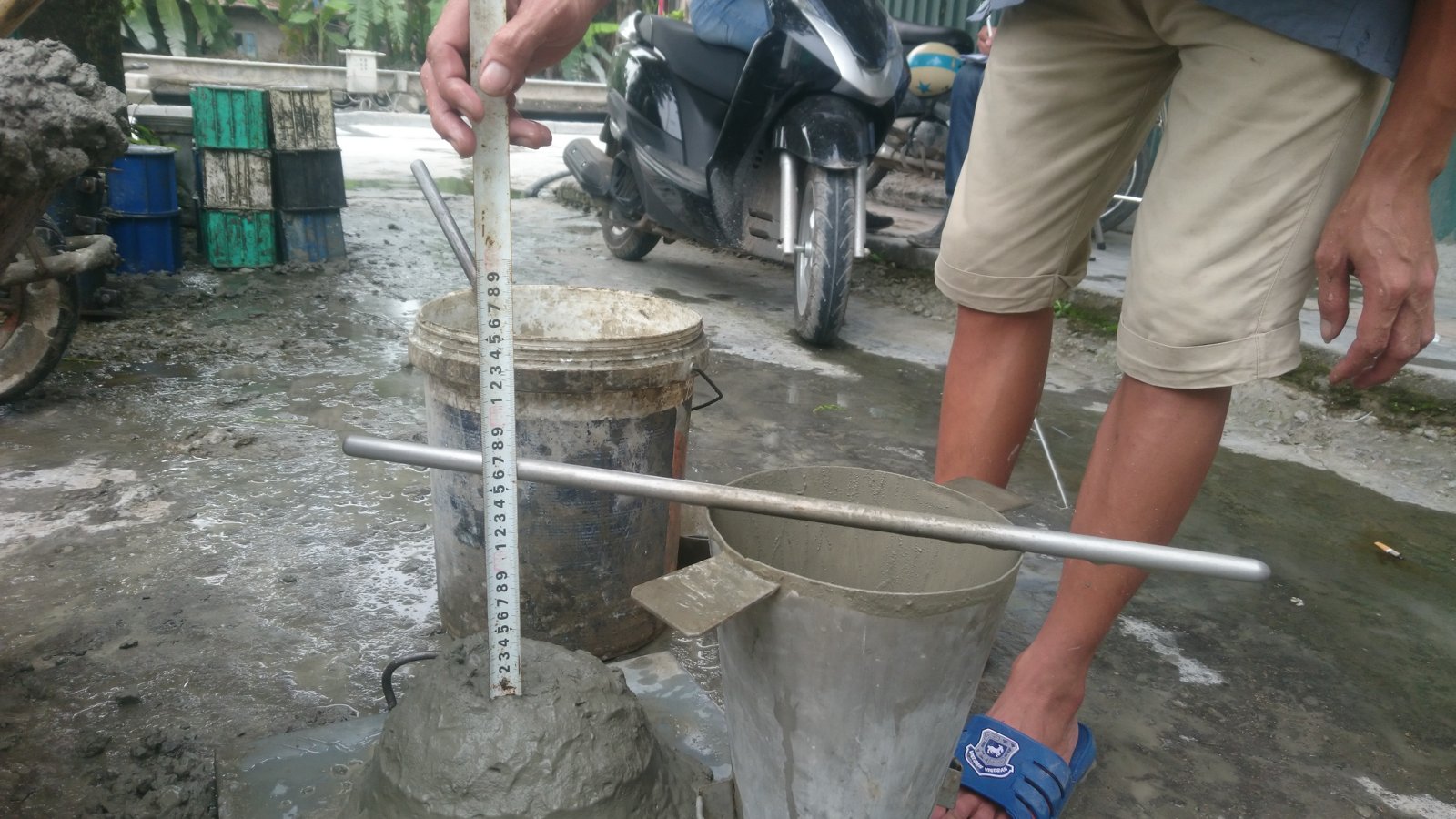

Thử độ sụt đúng chuẩn theo TCVN 3106:2022 là một quy trình có chọn côn, chia lớp, đếm số lần chọc, khống chế thời gian và cách đọc kết quả. Đó là việc của kỹ thuật viên, không phải việc bạn tự làm — nhưng bạn có quyền yêu cầu làm và có quyền đứng xem.
Ba thứ bạn nhìn được mà không cần biết đo:
- Ở công trường có côn thử độ sụt thật hay không. Không có côn thì không có phép thử nào cả, dù ai nói gì. Loại côn dùng phụ thuộc cỡ đá — xem lại Chốt 3.
- Có thử mỗi xe, hay chỉ thử xe đầu tiên. Checklist bản Toàn diện ghi thẳng ở cả trang 27 và trang 31: "kiểm tra độ sụt mỗi xe".
- Người nhấc côn có nhấc thẳng đứng, dứt khoát không. Vừa nhấc vừa lắc, vừa nhấc vừa nghiêng thì kết quả sai.
Nếu nhà thầu nói "bê tông trạm rồi, khỏi thử", câu trả lời đúng là: trạm chịu trách nhiệm về cấp phối, còn thử độ sụt là kiểm tra thứ đã xảy ra trên đường vận chuyển — hai chuyện khác nhau. Đó cũng chính là lý do Chốt 4 tồn tại.
🔗 Chọn côn N1 hay N2, chia mấy lớp, chọc bao nhiêu lần, nhấc côn trong bao lâu, đọc và làm tròn thế nào — xem quy trình thử độ sụt theo TCVN 3106:2022 ở mục 7.3 của bài Đổ bê tông móng. Bài này không lặp lại.
Mức hành động: 🔴 DỪNG — độ sụt ngoài dung sai phải loại xe đó.

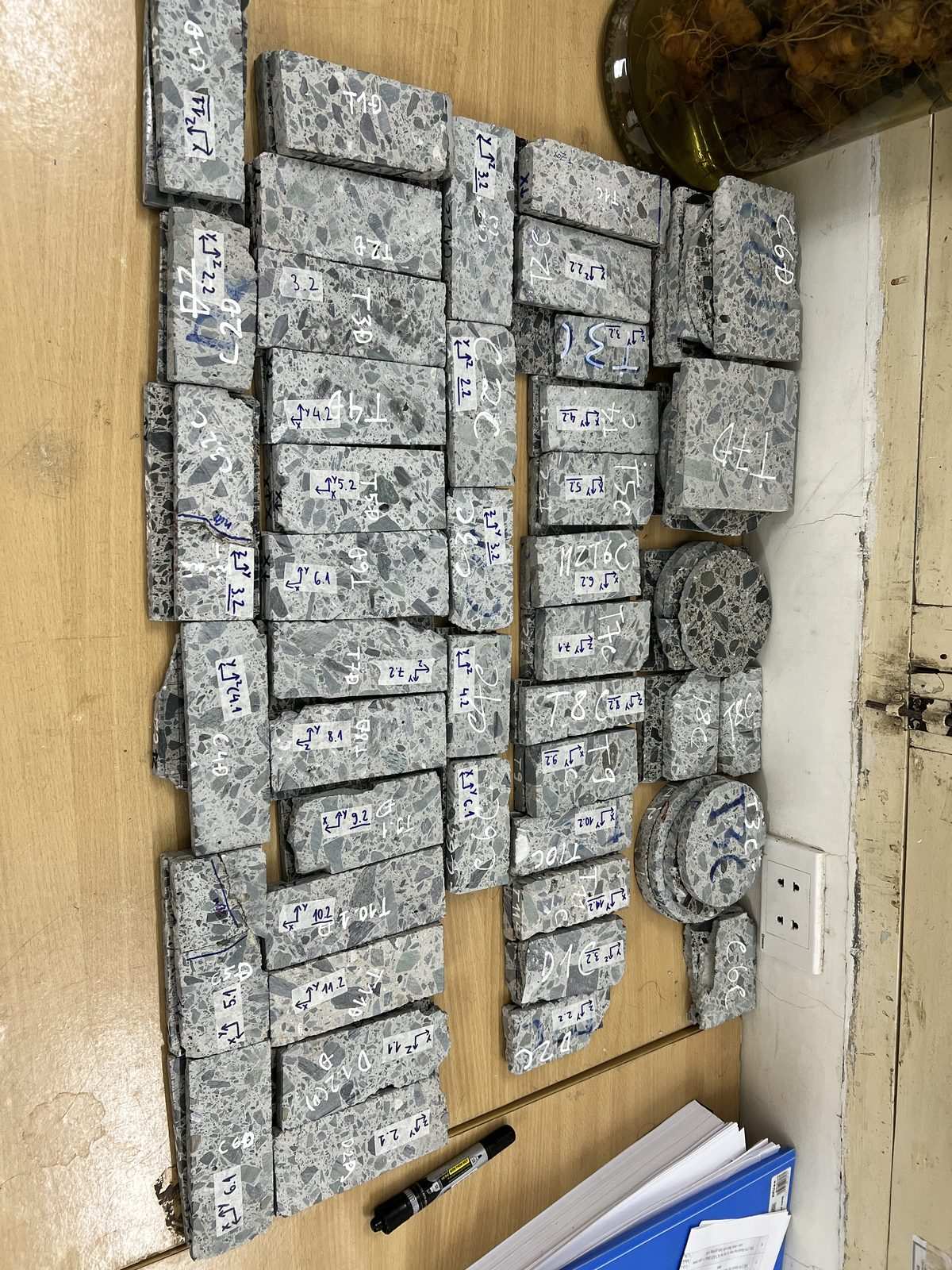

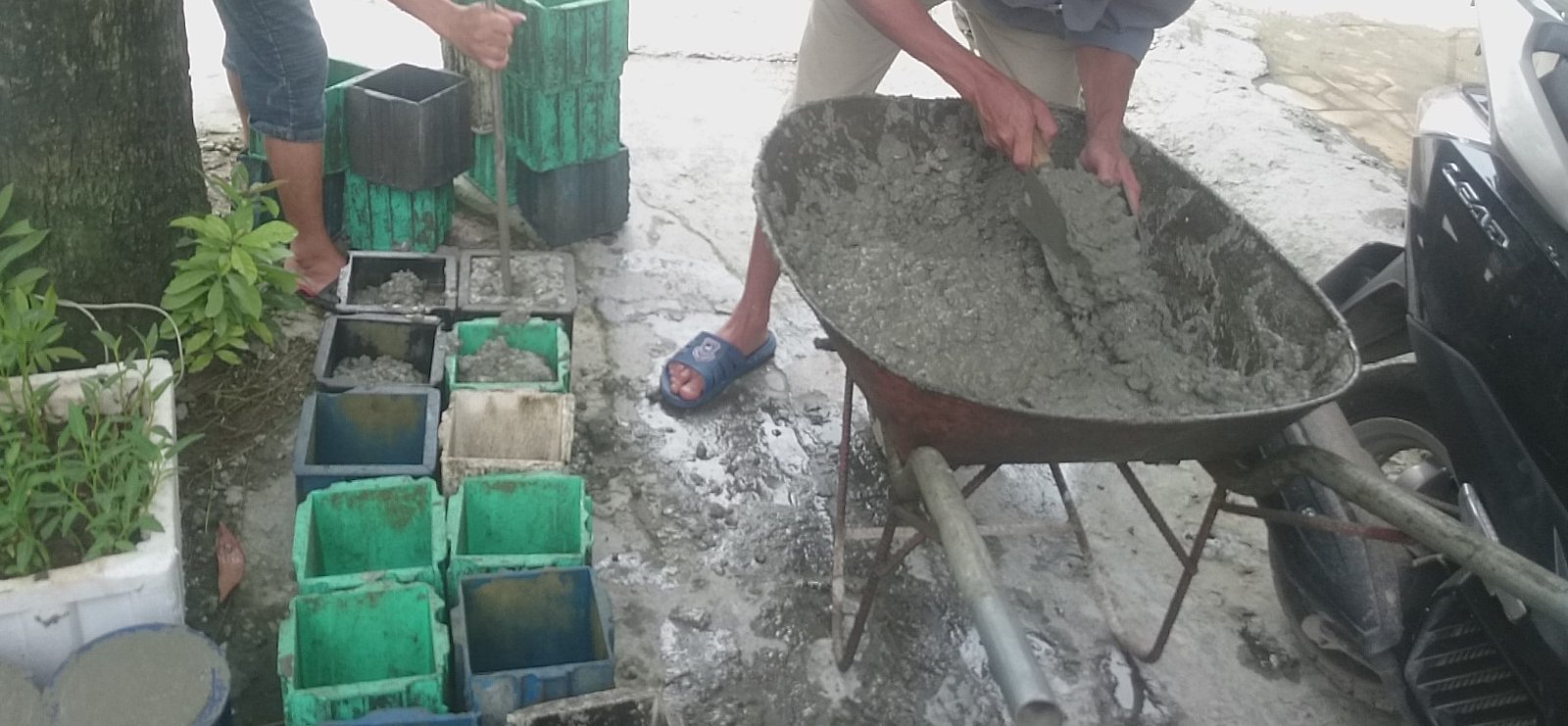

10. Chốt 7 — Lấy mẫu ngay lúc giao nhận
Sáu chốt trên là kiểm tra tại chỗ. Chốt này khác: nó là chốt duy nhất tạo ra bằng chứng còn lại sau khi mọi người đã về.
10.1. Cửa sổ 15 phút
Checklist bản Toàn diện, trang 19, mã MONG-09.3, dẫn TCVN 3105:2022 và cho phép hai vị trí lấy mẫu: tại vị trí đổ, hoặc từ phương tiện vận chuyển khi giao nhận, trong vòng 15 phút sau giao nhận.
Vế thứ hai chính là vế của bài này. Nó có nghĩa là: khoảnh khắc xe vừa về là một trong hai thời điểm hợp lệ để lấy mẫu, và nó chỉ kéo dài mười lăm phút. Mẫu đại diện phải gộp từ ít nhất 3 mẫu cục bộ, không ít hơn 20 lít.
Đó cũng là lý do khuôn phải được chuẩn bị sẵn trước ca đổ, không phải đi tìm khi xe đã đỗ ngoài cổng.
10.2. Cộng dồn khối lượng để biết khi nào tới lượt lấy tổ
Đây là chỗ Chốt 3 phát huy tác dụng. Tần suất lấy mẫu tính theo mét khối, nên cộng dồn ô khối lượng trên các phiếu giao thì bạn biết mình đang ở đâu trên cái thang này (bản Toàn diện trang 19 và trang 31, dẫn TCVN 4453:1995 điều 7.1.7):
| Loại kết cấu | Tần suất lấy tổ mẫu |
|---|---|
| Khung và kết cấu (cột, dầm, bản, vòm) | Cứ 20 m³ lấy 1 tổ |
| Bê tông móng khối lớn | Cứ 100 m³ lấy 1 tổ |
| Khối lượng nhỏ | Vẫn lấy 1 tổ |
Dòng cuối là dòng quan trọng nhất với nhà dân, vì nhà dân hầu như luôn rơi vào nhóm "khối lượng nhỏ" — và đó chính là lý do quen thuộc để bỏ qua việc lấy mẫu. Nguồn nói ngược lại.
10.3. Việc của chủ nhà ở chốt này
Ba việc, không việc nào đòi hỏi chuyên môn:
- Nhìn thấy có đúc mẫu — có khuôn, có người xúc bê tông vào khuôn, có chọc.
- Nhìn thấy mẫu có dán nhãn và được để nơi tử tế. Không có nhãn thì 28 ngày sau không ai biết viên nào của cấu kiện nào.
- Đòi phiếu kết quả nén R28 khi có. Việc này phải chủ động — không hỏi thì gần như chắc chắn sẽ không ai đưa.
Câu hỏi mang ra dùng, đúng giọng bản Cơ bản trang 20:
"Có lấy mẫu bê tông để thí nghiệm cường độ không? Khi nào có kết quả R28?"
🔗 Một tổ gồm mấy viên, viên cỡ nào, đúc trong bao lâu, bảo dưỡng ở nhiệt độ và độ ẩm nào — xem cách đúc mẫu và đọc kết quả nén R28 ở mục 8 của bài Đổ bê tông móng. Bài này chỉ nói phần thuộc về khoảnh khắc giao nhận.
Mức hành động: 🟢 Ghi nhận — yêu cầu lấy mẫu và lưu phiếu nén.
11. Dấu hiệu cần dừng — và dừng để hỏi ai
Đây là mục tôi cho là hữu dụng nhất của cả bài, vì nó xử lý đúng cái thế khó của chủ nhà: biết là có gì đó không ổn, nhưng không biết nên hỏi ai.
Hỏi nhầm cửa thì thường nhận được câu trấn an thay vì câu trả lời. Hỏi nhà thầu về mác thiết kế thì họ trả lời theo thói quen thi công. Hỏi lái xe về cỡ đá thì họ chỉ biết chở đúng đơn hàng. Ba cửa dưới đây khác nhau.
11.1. Hỏi trạm trộn hoặc lái xe
Những gì thuộc về chuyến hàng này — tức là những gì trạm trộn cam kết và phải chịu trách nhiệm:
| Dấu hiệu | Hỏi gì |
|---|---|
| Tên công trình, địa điểm hoặc hạng mục trên phiếu không khớp | "Phiếu này có đúng của công trình tôi không?" |
| Ô mác, cỡ đá hoặc độ sụt để trống hoặc tẩy xóa | "Cho tôi xin phiếu ghi đầy đủ." |
| Giờ xuất trạm cách xa giờ xe tới bất thường | "Xe này xuất trạm lúc mấy giờ, đi đường có sự cố gì không?" |
| Khối lượng cộng dồn không khớp đơn đặt hàng | "Tổng đã cấp tới phiếu này là bao nhiêu khối?" |
| Không có hồ sơ chất lượng vật liệu đầu vào | "Cho tôi xin CO-CQ vật liệu theo hợp đồng." |
11.2. Hỏi kỹ sư hoặc người thiết kế
Những gì phải đối chiếu với hồ sơ thiết kế — và đây là cửa mà chủ nhà hay bỏ qua nhất, vì tưởng rằng cứ hỏi nhà thầu là xong:
| Dấu hiệu | Vì sao phải hỏi đúng cửa này |
|---|---|
| Mác / cấp độ bền trên phiếu khác hồ sơ thiết kế | Chỉ người thiết kế biết con số đó đến từ tải trọng và địa chất nào |
| Độ sụt trên phiếu không hợp với biện pháp thi công đang dùng | Đầm dùi và bơm cần hai độ sụt khác nhau — xem Chốt 6 |
| Cỡ đá so với mật độ thép của cấu kiện | Thép dày mà cỡ đá lớn thì bê tông khó lọt qua khe thép |
| Độ sụt đo được lệch ra ngoài dung sai ghi trên phiếu | Quyết định nhận hay loại xe là quyết định chuyên môn, không phải quyết định cảm tính |
Nếu ở công trường không có ai đủ chuyên môn để quyết bốn việc này, thì bản thân điều đó đã là một thông tin đáng lưu ý về cách ca đổ đang được tổ chức.
11.3. Dừng hẳn — từ chối cả xe
Ba tình huống mà Checklist ghi mức hành động là DỪNG, không có mức trung gian:
- Sai mác hoặc sai cấp độ bền so với thiết kế (bản Cơ bản tr.19: "DỪNG — sai mác phải từ chối xe").
- Độ sụt sai (bản Cơ bản tr.19: "DỪNG — thêm nước/độ sụt sai phải loại xe đó").
- Phát hiện thêm nước vào bồn, máng hoặc phễu bơm.
Và một điểm quan trọng về cách từ chối: một xe bê tông là một khối liền, không tách được phần đạt và phần không đạt. Sai thì trả cả xe. Checklist bản Toàn diện trang 18 viết in hoa hai chữ: "Đối chiếu phiếu giao từng xe; TỪ CHỐI xe sai cấp bền/mác."
11.4. Nói thật về cái giá
Từ chối một xe bê tông không nhẹ nhàng. Nó tốn tiền, làm chậm ca đổ, có khi kéo theo mạch ngừng ngoài kế hoạch, và tạo ra một buổi sáng căng thẳng với đội thợ.
Nhưng cái giá của việc không từ chối thì không nằm trong buổi sáng hôm đó. Nó nằm trong kết cấu ngôi nhà bạn, suốt vòng đời công trình.
11.5. Nếu nhà thầu tự ý đổi chủng loại
Một tình huống khác dạng: không phải xe sai, mà là nhà thầu đổi nhà cung cấp hoặc đổi chủng loại giữa chừng mà không nói.
Nghị định 207/2026/NĐ-CP, Điều 14 khoản 8 điểm a: vật liệu, sản phẩm, cấu kiện, thiết bị được thay thế phải đáp ứng yêu cầu thiết kế, phù hợp với quy chuẩn kỹ thuật và tiêu chuẩn áp dụng, và được chủ đầu tư chấp thuận, phê duyệt theo quy định của hợp đồng.
Với ngôi nhà của bạn, chủ đầu tư là bạn. Việc đổi vật tư phải được bạn đồng ý, không phải thông báo cho bạn sau.
🔗 Điều khoản về chủng loại vật tư nên được viết vào hợp đồng ngay từ đầu, chứ không tranh luận ở công trường. Đọc bài Hợp đồng xây nhà.
Và trước cả khoảnh khắc chuyến xe về — ngay khi cốp pha vừa lắp dựng xong — còn một cửa nghiệm thu nữa, xem nghiệm thu cốp pha trước khi đổ bê tông.
12. Sáu sai lầm khi nhận một chuyến bê tông
Sáu sai lầm dưới đây đều nằm gọn trong khoảng thời gian xe còn đỗ ngoài cổng. Chúng không nói về việc đổ, đầm hay bảo dưỡng — những lỗi thuộc giai đoạn sau đã có ở mục 16 của bài Đổ bê tông móng dẫn phía trên.
1. Để thợ ký phiếu rồi cất, chủ nhà không đọc
Sai lầm phổ biến nhất và cũng dễ sửa nhất. Tờ phiếu là tài liệu duy nhất mô tả cái xe đó là gì. Không đọc nó thì bốn trên bảy chốt biến mất.
Sửa: cầm tờ phiếu lên trước khi ai ký, đọc bốn ô kỹ thuật và ba ô giờ. Chưa tới một phút.
2. Không điền hai ô giờ cuối
Ô "giờ xuất trạm" gần như luôn có vì trạm điền sẵn. Hai ô "giờ đến công trình" và "giờ giao hàng xong" gần như luôn trống vì người điền là bên nhận — tức là phía bạn.
Sửa: điền, hoặc tự ghi vào điện thoại. Xem Chốt 4.
3. Chỉ đối chiếu xe đầu tiên
Xe đầu về sớm, mọi người còn tỉnh táo, kiểm rất kỹ. Đến xe thứ tư, thứ năm thì tờ phiếu chỉ còn là thủ tục ký nhận. Nhưng mỗi xe là một mẻ trộn khác, xuất trạm giờ khác, đi đường khác. Nguồn ghi rõ: đối chiếu phiếu giao từng xe, kiểm tra độ sụt mỗi xe.
Sửa: hỏi ngay từ xe đầu để cả buổi sáng đội thợ biết là có người theo dõi.
4. Không chụp ảnh tờ phiếu
Phiếu gốc theo xe về trạm. Ba tháng sau, khi cần đối chiếu, trong tay bạn không có gì. Checklist bản Toàn diện trang 18 ghi cách xử lý bằng ba chữ: "lưu phiếu giao".
Sửa: chụp ảnh từng tờ, tạo một album riêng trong điện thoại. Cả ngôi nhà có thể chỉ mười mấy tấm.
5. Ngại hỏi vì sợ nhầm giữa "rửa máng" và "thêm nước"
Đây là sai lầm ít được nói tới nhưng tôi gặp nhiều. Chủ nhà thấy có vòi nước ở khu vực máng xả, không chắc đó là rửa hay là thêm, sợ hỏi ra thì quê nên thôi.
Sửa: phân biệt bằng thời điểm — sau khi xả xong là rửa, trước hoặc trong khi xả là thêm. Xem Chốt 5. Và kể cả khi không chắc, hỏi vẫn tốt hơn im lặng: câu hỏi sai không làm hỏng ngôi nhà, xô nước thì có.
6. Đứng sai chỗ
Sai lầm âm thầm nhất. Chủ nhà thường đứng trên sàn, nơi bê tông chảy ra, vì đó là chỗ "có vẻ đang xảy ra chuyện gì đó".
Nhưng nhìn lại bảy chốt: chốt 1, 2, 3, 4 nằm ở tờ phiếu; chốt 5 và 6 nằm ở máng xả và phễu bơm; chốt 7 nằm ở chỗ đặt khuôn. Cả bảy đều ở dưới, cạnh cái xe. Không có chốt nào ở trên sàn.
Sửa: buổi sáng đổ bê tông, chỗ đứng của chủ nhà là dưới đất, cạnh xe bồn.
13. Đổ bê tông gặp trời mưa thì xử lý thế nào
Tôi nói trước giới hạn của mục này, vì đây là chỗ dễ bị viết bừa nhất.
Hai tài liệu Checklist mà bài này dựa vào không có một quy trình xử lý mưa đầy đủ. Vì vậy tôi chỉ viết ở mức nguyên tắc, không đưa ngưỡng lượng mưa, không đưa quy trình xử lý mạch ngừng khẩn cấp. Quyết định dừng hay đổ tiếp khi trời đang mưa là quyết định của người có chuyên môn tại hiện trường, dựa vào cấu kiện đang đổ, mức độ mưa và tình trạng bê tông trong bồn.
Ba nguyên tắc rút được từ nguồn:
Trước khi đổ: phải hút hết nước đọng
Checklist bản Toàn diện, trang 18, mã MONG-08.2: "Làm sạch đáy, hút hết nước đọng; loại bỏ rác, gỉ rời." Lỗi thường gặp được ghi là "Còn nước/rác trong hố trước khi đổ".
Đổ bê tông xuống một hố móng còn đọng nước là đưa thêm nước vào hỗn hợp ngay tại điểm tiếp xúc. Nếu đêm trước có mưa, đây là việc phải làm và phải làm xong trước khi xe về.
Trong khi đổ: nước mưa cũng là nước thêm vào
Nguyên tắc "nghiêm cấm tự ý thêm nước" ở Chốt 6 không phân biệt nước từ vòi hay nước từ trời. Mưa rơi trực tiếp vào máng xả, vào phễu bơm, vào mặt bê tông vừa đổ đều làm thay đổi lượng nước của hỗn hợp — với hệ quả cùng bản chất.
Đây là lý do việc che chắn khu vực máng xả và phễu bơm không phải chuyện màu mè.
Sau khi đổ: bê tông non phải được che
Checklist bản Toàn diện, trang 33, mã KHUNG-15.2, ghi cách xử lý: "Hạn chế tải trên sàn non; che chắn khi mưa nắng gắt." Bản Cơ bản, trang 42, nói cùng ý theo cách chủ nhà đọc là hiểu: "Sàn mới đổ không bị chất vật liệu nặng/đi lại mạnh; được che khi mưa to/nắng gắt."
Mưa to xối lên mặt bê tông chưa đủ cứng sẽ làm trôi lớp vữa xi măng bề mặt, để lại mặt bê tông rỗ và yếu.
Việc thực tế của chủ nhà
Hai việc, và cả hai đều làm trước ngày đổ:
- Xem dự báo thời tiết trước khi chốt lịch xe. Ca đổ bê tông thường được đặt trước vài ngày. Dời một ngày dễ hơn nhiều so với xử lý hậu quả.
- Chuẩn bị sẵn bạt che trước ca đổ. Không phải đi tìm bạt lúc trời đã mưa.
14. Kịch bản quen thuộc ở công trường nhà dân
Đoạn dưới đây là một mô típ lặp đi lặp lại mà tôi mô tả lại theo trình tự thường thấy. Nó không phải một công trình cụ thể nào.
Ca đổ dầm – sàn tầng hai. Xe thứ nhất về đúng giờ. Thợ cả ra cổng, lái xe đưa tờ phiếu, thợ cả ký một chữ rồi trả lại. Cả quá trình mất chừng mười giây và không ai nhìn vào tờ giấy.
Chủ nhà đứng cách đó vài mét, thấy hết, nhưng không biết mình được phép làm gì. Hỏi xem tờ phiếu thì sợ bị coi là không tin người. Thế là thôi.
Xe thứ hai, thứ ba trôi chảy. Đến xe thứ tư, lái xe đưa phiếu, và lần này thợ cả liếc qua rồi hơi khựng lại một nhịp — nhưng cũng ký. Bê tông xả xuống phễu, bơm lên sàn, hết xe.
Buổi sáng kết thúc êm đẹp. Mặt sàn phẳng, ai cũng hài lòng.
Ba tuần sau, khi bóc cốp pha đáy dầm, có một mảng nhìn khác các mảng còn lại. Chủ nhà hỏi. Nhà thầu bảo do cốp pha, chuyện thường.
Chủ nhà thử truy lại. Và đây là lúc mọi thứ dừng lại:
- Không có tờ phiếu nào — cả bảy tờ đều đã theo xe về trạm, không ai chụp lại.
- Không biết xe thứ tư là xe nào — hai ô "giờ đến công trình" và "giờ giao hàng xong" bỏ trống từ xe đầu tiên tới xe cuối cùng, nên không có mốc thời gian nào để đối chiếu.
- Không biết hạng mục ghi trên phiếu là gì — hôm đó trạm đang giao cho nhiều công trình, và cái nhịp khựng lại của thợ cả không ai còn nhớ là vì chuyện gì.
- Không có tổ mẫu nào — "có mấy khối, lấy làm gì".
Nhà thầu không nói dối. Chủ nhà cũng không sai. Chỉ là không ai còn gì trong tay để nói chuyện với nhau bằng bằng chứng.
Và đó mới là chỗ đắt nhất. Không phải cái mảng bê tông nhìn khác — mà là việc nó vĩnh viễn không được làm rõ. Nếu nó vô hại thì chủ nhà mất ba tuần lo lắng vô ích. Nếu nó có hại thì không ai biết để xử lý.
Bảy chốt trong bài này, nếu nhìn kỹ, chỉ làm đúng một việc: giữ lại bằng chứng khi bằng chứng còn tồn tại. Bốn chốt đầu tạo ra bằng chứng bằng giấy và ảnh chụp. Chốt 7 tạo ra bằng chứng bằng vật thật. Cả năm đều mất chưa tới hai phút cho mỗi xe.
🔗 Về chuyện nứt và thấm xuất hiện sau vài năm mà không truy được nguyên nhân, đọc bài Vì sao nhà mới xây 2 năm đã nứt thấm.
15. Bảng checklist 7 chốt mang ra công trường
In ra một tờ, hoặc chụp màn hình để trong điện thoại. Buổi sáng đổ bê tông, cầm theo.
| Chốt | Việc | Hỏi ai nếu lệch | Mức | Đã kiểm |
|---|---|---|---|---|
| 1 | Tên công trình · địa điểm · hạng mục · người nhận trên phiếu khớp việc đang làm. Chụp ảnh tờ phiếu. | Lái xe · trạm trộn | 🔴 DỪNG | ☐ |
| 2 | Ô Mác / cấp độ bền khớp hồ sơ thiết kế nhà mình | Kỹ sư · người thiết kế | 🔴 DỪNG | ☐ |
| 3 | Ô cỡ đá đúng thiết kế · cộng dồn khối lượng qua từng xe | Kỹ sư · trạm trộn | 🟢 Ghi nhận | ☐ |
| 4 | Ba ô giờ: xuất trạm · đến công trình · giao xong. Ô nào trống thì tự ghi lại | Lái xe · nhà thầu | 🟢 Ghi nhận | ☐ |
| 5 | Không ai đưa nước vào miệng bồn · máng xả · phễu bơm trước và trong khi xả | Nhà thầu, ngay tại chỗ | 🔴 DỪNG | ☐ |
| 6 | Có côn thật · thử mỗi xe · số đo nằm trong dung sai ghi trên phiếu | Kỹ thuật viên · kỹ sư | 🔴 DỪNG | ☐ |
| 7 | Có khuôn, có đúc mẫu trong vòng 15 phút, mẫu dán nhãn. Đòi phiếu nén R28 | Nhà thầu · đơn vị thí nghiệm | 🟢 Ghi nhận | ☐ |
Nguồn: Checklist Giám Sát Thi Công Nhà Dân Từ A-Z — bản Toàn diện trang 18, 19, 27, 31, 32, 83; bản Cơ bản trang 19, 20, 32, 40.
📌 Bảy chốt này là một lát cắt rất mỏng. Chúng chỉ phủ khoảng ba mươi phút của một ca đổ, ở một trong hai mươi giai đoạn thi công. Bộ Checklist Giám Sát Thi Công Nhà Dân Từ A-Z đi hết cả hai mươi giai đoạn, từ chuẩn bị mặt bằng tới nghiệm thu bàn giao.
👉 Tải Checklist Giám Sát Thi Công Nhà Dân Từ A-Z miễn phí tại dovancong.com
16. Chủ nhà làm được tới đâu, từ đâu phải gọi người
Tôi đã hứa ở đầu bài là sẽ nói rõ ranh giới này.
Sáu việc bạn tự làm được, và cả sáu đều miễn phí:
đọc bốn ô kỹ thuật trên phiếu · đối chiếu mác với hồ sơ thiết kế (nếu có bản vẽ trong tay) · ghi lại giờ và chụp ảnh phiếu · cộng dồn khối lượng · canh không ai đưa nước vào bồn và máng · nhìn xem có côn, có thử mỗi xe, có đúc mẫu và dán nhãn không.
Chúng không cần dụng cụ, không cần bằng cấp, không cần ai cho phép. Và chúng chặn được phần lớn rủi ro thường gặp nhất: nhận nhầm xe, sai mác, thêm nước, không có mẫu, không có bằng chứng.
Bốn việc bắt buộc phải có người có chuyên môn:
thử độ sụt đúng chuẩn TCVN 3106:2022 · lấy mẫu và đúc mẫu đúng quy trình TCVN 3105:2022 · quyết định nhận hay loại xe khi số đo nằm ở vùng ranh giới · đánh giá và xử lý khi kết quả nén R28 không đạt.
Việc thứ ba là việc hay bị xem nhẹ nhất. Đo được một con số là chuyện dễ; biết con số đó có chấp nhận được trong bối cảnh cấu kiện này, biện pháp thi công này hay không mới là chuyện khó — và đó chính là lúc phải hỏi đúng cửa ở mục 11.
Đây không phải lời chê chủ nhà. Không ai kỳ vọng bạn tự thiết kế kết cấu cho ngôi nhà của mình; cũng vậy, không ai nên kỳ vọng bạn tự thử độ sụt. Biết mình dừng ở đâu là một phần của việc giám sát tốt.
🔗 Bảng phân định đầy đủ hơn cho mọi loại vật tư chứ không riêng bê tông — cái gì tự nhìn được, cái gì phải nhờ kỹ sư hoặc phòng thí nghiệm — nằm ở mục 6 của bài Quy trình nghiệm thu vật tư đầu vào đã dẫn ở mục 1 và mục 5.3.
📘 Nếu bạn muốn đi sâu hơn bảy chốt này, Ebook "Checklist Giám Sát Thi Công Nhà Dân Từ A-Z" đi hết hai mươi giai đoạn thi công, mỗi giai đoạn tách thành từng đầu việc với tiêu chí kiểm tra, tiêu chuẩn áp dụng, lỗi thường gặp và cách xử lý.
🔗 Còn nếu bạn đang cân nhắc thuê người giám sát, bài Thuê giám sát xây nhà có bảng chấm điểm bốn tiêu chí để bạn tự quyết.
17. Mốc pháp lý và ngày kiểm tra
Căn cứ pháp lý được dùng trong bài này:
- Luật Xây dựng số 135/2025/QH15 — Điều 94 khoản 1: có hiệu lực thi hành từ 01/7/2026, trừ một số điều khoản có hiệu lực sớm hơn từ 01/01/2026 theo khoản 2 cùng điều — không thuộc các điều mà bài này viện dẫn. Điều được viện dẫn: Điều 56 khoản 1 (nguyên tắc giám sát thi công; khuyến khích giám sát nhà ở riêng lẻ của hộ gia đình, cá nhân).
- Nghị định 207/2026/NĐ-CP — Điều 52 khoản 1: có hiệu lực thi hành từ 01/7/2026. Các điều được viện dẫn: Điều 10 khoản 3 điểm b và điểm c (trách nhiệm của chủ sở hữu nhà ở) · Điều 10 khoản 4 điểm b (nội dung giám sát nhà ở riêng lẻ gồm chất lượng vật liệu trước khi đưa vào thi công) · Điều 14 khoản 7 điểm a, c, đ, e (hồ sơ quản lý chất lượng vật liệu) · Điều 14 khoản 8 điểm a (thay đổi chủng loại vật liệu).
- QCVN 16:2023/BXD — điều 1.1.1 và Bảng 1, Phần 2: danh mục sản phẩm, hàng hóa vật liệu xây dựng phải chứng nhận hợp quy. Xem giới hạn đã nêu ở mục 5.3.
Ngày kiểm tra trạng thái hiệu lực: 29/8/2026.
Tại ngày kiểm tra, cả hai văn bản trên vẫn đang có hiệu lực kể từ 01/7/2026, và đối chiếu Công báo Chính phủ cùng Cổng văn bản quy phạm pháp luật chưa ghi nhận văn bản sửa đổi, bổ sung hay đính chính hai văn bản này sau ngày 01/7/2026.
⚠️ Kết luận trên chỉ đúng tại ngày 29/8/2026. Quy định pháp luật có thể được sửa đổi, bổ sung bất cứ lúc nào. Trước khi dùng làm căn cứ để tranh luận hay đưa vào hợp đồng, anh chị nên kiểm tra lại tình trạng hiệu lực tại thời điểm sử dụng.
Các chỉ tiêu kỹ thuật trong bài — mác, độ sụt, tần suất lấy mẫu, cửa sổ thời gian lấy mẫu — được trích từ Checklist Giám Sát Thi Công Nhà Dân Từ A-Z, bản Toàn diện và bản Cơ bản, có ghi rõ số trang tại từng chỗ sử dụng. Các tiêu chuẩn TCVN được nhắc tới là các tiêu chuẩn mà tài liệu đó viện dẫn.
18. Câu hỏi thường gặp
Chủ nhà có được quyền yêu cầu xem phiếu giao bê tông không?
Có, và đây là quyền rất cơ bản. Bạn là bên mua hàng, đồng thời là chủ đầu tư của công trình. Checklist bản Cơ bản, trang 19, còn gợi ý sẵn câu hỏi để bạn dùng: "Bê tông xe này mác bao nhiêu, có khớp thiết kế không? Cho tôi xem phiếu giao."
Ở tầng pháp lý, Nghị định 207/2026/NĐ-CP Điều 10 khoản 4 điểm b liệt kê "chất lượng vật liệu, cấu kiện xây dựng, thiết bị trước khi đưa vào thi công xây dựng" là một trong bốn nội dung giám sát thi công nhà ở riêng lẻ.
Trên phiếu ghi độ sụt "12±2" thì nghĩa là gì?
Đó là cam kết của trạm trộn cho riêng chuyến xe đó: một trị số yêu cầu kèm dung sai cho phép. Con số đo được tại hiện trường phải rơi vào khoảng đó.
Điểm quan trọng: chuẩn để đối chiếu đã in sẵn trên tờ giấy trong tay bạn. Bạn không phải đi tìm một con số "chuẩn" ở đâu khác, và cũng không nên tự đặt ra ngưỡng đạt hay không đạt. Việc của bạn là so hai con số; nếu lệch ra ngoài dung sai thì gọi người có chuyên môn quyết định — xem mục 11.2.
Độ sụt bê tông tươi bao nhiêu là đạt?
Không có một con số áp cho mọi trường hợp, vì độ sụt phụ thuộc cách thi công (đầm dùi hay bơm) và loại cấu kiện. Theo Checklist bản Toàn diện: móng đầm dùi khoảng 6–8 cm, móng bơm khoảng 10–18 cm (trang 19); cột hoặc dầm tiết diện bé thép dày thì 50–80 mm khi đầm máy và 120–200 mm khi bơm (trang 27). Cả bốn dải đều kèm cụm "theo thiết kế" trong nguyên văn nguồn — chúng là khoảng thường gặp gắn với biện pháp thi công, không phải ngưỡng nghiệm thu.
Mốc để đối chiếu vẫn luôn là con số trong hồ sơ thiết kế và trên phiếu giao.
Thợ nói thêm chút nước không sao — có đúng không?
Không đúng. Checklist bản Toàn diện trang 19 viết bằng chữ in hoa: "NGHIÊM CẤM tự ý cho thêm nước để dễ đổ", và ghi hệ quả: "Thêm nước cho dễ đổ → giảm mác". Cụm cấm này lặp lại ở cả ba hạng mục — móng (trang 19), cột (trang 27), dầm – sàn (trang 31). Mức hành động theo bản Cơ bản trang 19: DỪNG — phải loại xe đó.
Cần phân biệt bằng thời điểm: rửa máng, rửa vòi bơm sau khi xả xong là việc bình thường; nước đưa vào bồn hoặc máng trước hoặc trong khi xả mới là việc phải dừng. Xem mục 8.2.
Xe về muộn hơn dự kiến thì có phải từ chối không?
Hai tài liệu Checklist không đưa ra một mốc thời gian cụ thể. Bản Toàn diện trang 83 chỉ ghi yêu cầu định tính — "thời gian từ trạm đến công trường hợp lý" — và xếp "xe để quá lâu" vào nhóm lỗi hay gặp, ngang hàng với "sai mác" và "thêm nước". Vì vậy tôi không nêu con số phút nào trong bài này.
Việc bạn làm được: ghi lại giờ (xem Chốt 4), và nếu xe về muộn bất thường thì hỏi lái xe hoặc trạm trộn về nguyên nhân, đồng thời yêu cầu thử độ sụt trước khi cho xả — vì độ sụt chính là chỉ tiêu phản ánh thứ đã xảy ra trên đường vận chuyển.
Nhà cấp bốn nhỏ thì có cần lấy mẫu không?
Có. Checklist bản Toàn diện, trang 19, ghi rõ ba mức tần suất: kết cấu cứ 20 m³ lấy 1 tổ, móng khối lớn cứ 100 m³ lấy 1 tổ, và "khối lượng nhỏ vẫn lấy 1 tổ". Dòng cuối là dòng dành cho nhà dân.
Nghĩ kỹ thì nhà nhỏ càng cần, vì nhà nhỏ thường không có giám sát chuyên nghiệp thường trực, nên tổ mẫu là bằng chứng khách quan gần như duy nhất.
Đổ bê tông gặp trời mưa giữa chừng thì phải dừng hay đổ tiếp?
Đây là quyết định của người có chuyên môn tại hiện trường, vì nó phụ thuộc cấu kiện đang đổ, mức độ mưa và tình trạng bê tông trong bồn. Hai tài liệu Checklist nguồn của bài này không đưa ra một quy trình xử lý mưa đầy đủ, nên tôi không nêu ngưỡng cụ thể.
Ba nguyên tắc chắc chắn: trước khi đổ phải hút hết nước đọng (bản Toàn diện trang 18); trong khi đổ, nước mưa rơi vào bê tông cũng làm thay đổi lượng nước của hỗn hợp; và sau khi đổ, bê tông non phải được che chắn khi mưa to hoặc nắng gắt (bản Toàn diện trang 33, bản Cơ bản trang 42).
Không thuê giám sát thì tự làm bảy chốt này có đủ không?
Đủ để chặn phần lớn rủi ro thường gặp nhất, nhưng không thay thế được người có chuyên môn ở bốn việc liệt kê ở mục 16 — đặc biệt là quyết định nhận hay loại xe khi số đo nằm ở vùng ranh giới.
Nói cách khác: bảy chốt này giúp bạn không bỏ qua những thứ hiển nhiên. Chúng không giúp bạn đánh giá những thứ tinh vi. Với phần lớn nhà dân, phần thứ nhất mới là phần hay bị mất nhất.
19. Kết luận
Bê tông tươi là vật tư đặc biệt nhất trên công trường nhà bạn. Không phải vì nó đắt nhất — thường thì không. Mà vì chất lượng của nó được quyết trong vài chục phút, bởi những người đang đứng cạnh cái xe, và sau đó thì không sửa được nữa.
Bảy chốt trong bài này không đòi hỏi bạn phải trở thành kỹ sư. Bốn việc quan trọng nhất, bạn làm được ngay từ sáng mai và không tốn một đồng nào:
- Đọc tờ phiếu — bốn ô kỹ thuật, mất chưa tới một phút.
- Ghi lại giờ — xe tới lúc mấy giờ, chụp ảnh tờ phiếu.
- Đứng đúng chỗ — dưới đất, cạnh xe bồn, không phải trên sàn.
- Giữ lại bằng chứng — ảnh phiếu, tổ mẫu, phiếu nén R28.
Bốn việc đó, cộng lại, biến một buổi sáng mà bạn chỉ đứng nhìn thành một buổi sáng có hồ sơ. Và ba tháng sau, nếu có chuyện gì cần làm rõ, bạn sẽ là người duy nhất có tài liệu trong tay.
Bước tiếp theo
- 📥 Tải Checklist Giám Sát Thi Công Nhà Dân Từ A-Z miễn phí — bảy chốt trong bài này là một lát cắt của hai mươi giai đoạn thi công.
- 📘 Đọc Ebook "Checklist Giám Sát Thi Công Nhà Dân Từ A-Z" — bản đầy đủ, tách tới từng đầu việc kiểm tra kèm tiêu chuẩn áp dụng.
- 📺 Theo dõi Đỗ Văn Công trên YouTube, Facebook và website dovancong.com để nhận các bài hướng dẫn giám sát theo từng giai đoạn thi công.
- 🤝 Cần người đi cùng ở những mốc quan trọng? Tìm hiểu dịch vụ tư vấn, giám sát xây nhà.
Bài viết bởi ThS.KS. Đỗ Văn Công — gần 20 năm trong lĩnh vực xây dựng, chứng chỉ hành nghề giám sát hạng I. Website: dovancong.com.
Nguồn chuyên môn: Checklist Giám Sát Thi Công Nhà Dân Từ A-Z (bản Toàn diện và bản Cơ bản). Nguồn pháp lý: Luật Xây dựng số 135/2025/QH15; Nghị định 207/2026/NĐ-CP; QCVN 16:2023/BXD. Ngày kiểm tra hiệu lực gần nhất: 29/8/2026.
