Chống thấm sân thượng: 7 vị trí phải kiểm tra trước mùa mưa
Chống thấm sân thượng hỏng ở đâu? 7 vị trí phải soi trước mùa mưa: cổ ống, phễu thu, chân tường, khe co dãn — kèm cây quyết định tìm nguồn thấm.
Mỗi năm, cứ vào khoảng trước mùa mưa, tôi lại nhận được cùng một kiểu câu hỏi từ các chủ nhà: "Sân thượng nhà em mới làm chống thấm năm ngoái, sao trần tầng dưới lại có vệt loang?" Và gần như lần nào cũng vậy — khi lên đến nơi, chỗ hỏng không nằm ở giữa mặt sàn, nơi lớp chống thấm được quét dày nhất và đẹp nhất. Nó nằm ở rìa: quanh cổ ống, ở chân tường chắn mái, ở cái phễu thu nước, ở đường khe mà không ai để ý.
Đây không phải chuyện ngẫu nhiên. Chính Ebook Checklist Giám Sát Thi Công Nhà Dân Từ A-Z của tôi, ở phần chống thấm mái và sân thượng, ghi thẳng vào cột "Lỗi thường gặp" một câu ngắn gọn: thấm tại cổ ống và chân tường chắn mái — vị trí hay thấm nhất. Đó là những chỗ chiếm diện tích rất nhỏ so với cả mặt sân thượng, nhưng lại là nơi tài liệu chỉ đích danh.
Bài này không dạy anh chị tự làm chống thấm. Nó làm một việc khác, thực dụng hơn: chỉ ra đúng 7 vị trí cần soi trên sân thượng, nói rõ ở mỗi vị trí thì nhìn cái gì, hỏi thợ câu gì, và khi nào phải yêu cầu dừng. Kèm theo là một cây quyết định giúp anh chị khoanh vùng khi nhà đã bị thấm rồi — vì tìm đúng nguồn nước bao giờ cũng là việc phải làm trước khi mua bất kỳ thùng vật liệu nào.
Mục lục
- Vì sao sân thượng là nơi thấm nhiều nhất trong nhà dân
- Một sân thượng chống thấm đạt gồm những lớp nào
- Cây quyết định: nước vào nhà từ đâu?
- Vị trí 1 — Lớp tạo dốc và hướng thoát nước
- Vị trí 2 — Phễu thu nước và sê nô
- Vị trí 3 — Cổ ống xuyên sàn và xuyên tường chắn mái
- Vị trí 4 — Chân tường chắn mái
- Vị trí 5 — Khe co dãn nhiệt ẩm và khe nối kết cấu
- Vị trí 6 — Bản thân lớp chống thấm
- Vị trí 7 — Lớp bảo vệ và lớp chống nóng
- Ngâm thử nước — mốc quyết định của cả giai đoạn
- Một kịch bản lặp đi lặp lại ở công trường nhà dân
- Sáu sai lầm thường gặp
- Nhà bị thấm nước phải làm sao khi nguồn thấm là sân thượng
- Căn cứ pháp lý và quyền được bảo hành của chủ nhà
- Checklist rút gọn — 12 câu trước mùa mưa
- Câu hỏi thường gặp
- Kết luận
1. Vì sao sân thượng là nơi thấm nhiều nhất trong nhà dân
1.1. Sân thượng chịu ba thứ mà không mặt sàn nào trong nhà phải chịu
Hãy so sánh sân thượng với sàn phòng ngủ. Cùng là bê tông cốt thép, cùng dày tương đương, cùng do một tổ thợ đổ. Nhưng sân thượng phải chịu ba thứ mà sàn phòng ngủ không bao giờ gặp.
Thứ nhất là nước, với khối lượng lớn và liên tục. Một trận mưa vài chục phút đổ lên sân thượng một lượng nước mà cả năm sinh hoạt trong phòng ngủ cũng không có. Và nước đó không có chỗ nào để đi ngoài đúng những lỗ thoát mà người ta chừa sẵn.
Thứ hai là nhiệt. Mặt bê tông phơi nắng trực tiếp giãn nở; đêm xuống, nó co lại. Ngày nào cũng vậy, năm này qua năm khác. Đây chính là lý do Checklist bản Toàn diện (tr.53) xếp việc bố trí khe co dãn nhiệt ẩm vào diện BẮT BUỘC cho lớp bê tông chống thấm mái, và ghi ở cột Lỗi thường gặp: không bố trí khe co dãn → nứt nhiệt ẩm. Nứt do nhiệt không phải lỗi thi công cẩu thả — nó là hệ quả vật lý của việc thiếu chỗ cho bê tông giãn nở.
Thứ ba là tia cực tím. Nắng phá lớp chống thấm theo cách chậm nhưng chắc. Chính vì vậy Checklist bản Toàn diện (tr.55) yêu cầu che phủ, bảo vệ lớp chống thấm khỏi tia UV nếu nhà sản xuất yêu cầu, và ở hạng mục lớp bảo vệ, yêu cầu che chắn lớp chống thấm khỏi nắng trực tiếp trong thời gian chờ.
Ba thứ đó cộng lại giải thích vì sao một giải pháp chống thấm đủ tốt cho nhà vệ sinh có thể hoàn toàn không đủ cho sân thượng.
1.2. Và toàn bộ phần quyết định nằm dưới lớp gạch
Đây là điều khiến sân thượng khác biệt về mặt giám sát, chứ không chỉ về mặt kỹ thuật.
Khi công trình bàn giao, thứ anh chị nhìn thấy là một mặt sân lát gạch phẳng phiu. Toàn bộ phần quyết định — lớp tạo dốc, lớp chống thấm, cách xử lý cổ ống, cách bo góc chân tường, có khe co dãn hay không — đều nằm dưới lớp gạch đó. Nó là công việc bị che khuất theo đúng nghĩa kỹ thuật của từ này.
Bị che khuất nghĩa là: nếu làm sai, anh chị không phát hiện được bằng mắt sau khi hoàn thiện. Anh chị chỉ phát hiện được khi nước đã đi qua và để lại vệt trên trần tầng dưới — tức là khi đã muộn. Và cái giá của việc phát hiện muộn không phải là quét lại một lớp sơn: nó là đục lớp gạch, đục lớp vữa bảo vệ, làm lại từ đầu, trong khi gia đình đang ở trong nhà.
Đó là toàn bộ lý do tồn tại của bài viết này. Cửa sổ để kiểm tra chỉ mở ra một lần, và nó rất hẹp.
Nếu anh chị đang quan tâm tới câu chuyện rộng hơn — vì sao những vết nứt và vết thấm lại xuất hiện chỉ sau vài năm — tôi đã viết riêng một bài về vì sao nhà mới xây 2 năm đã nứt thấm.
2. Một sân thượng chống thấm đạt gồm những lớp nào
2.1. Bốn lớp, kể từ dưới lên
Trước khi đi soi, anh chị cần biết mình đang soi cái gì. Một sân thượng bê tông cốt thép làm đúng thường có bốn lớp, kể từ dưới lên:
Lớp 1 — Bản sàn bê tông cốt thép. Đây là kết cấu chịu lực. Nó cũng là tuyến phòng thủ đầu tiên: bê tông đặc chắc, không rỗ, không nứt thì tự nó đã cản nước rất nhiều.
Checklist bản Toàn diện (tr.53) nêu chỉ tiêu cho bê tông chống thấm: mác 200, cấp chống thấm B6; và ghi rõ khi không có yêu cầu chịu lực đặc biệt thì không nên dùng mác trên 200. Chiều dày lớp bê tông chống thấm không dưới 5 cm; cốt thép theo thiết kế. Tài liệu cũng nêu ba việc quyết định chất lượng mặt bê tông này: đầm lại bê tông sau 1,5–2 giờ (mùa hè) hoặc 3–4 giờ (mùa đông); xoa mặt bằng bàn xoa gỗ, không dùng bàn xoa thép; và tưới nước giữ ẩm bảo dưỡng.
Chi tiết bàn xoa gỗ nghe nhỏ nhưng không nhỏ. Bàn xoa thép miết mạnh làm hồ xi măng nổi lên bề mặt, tạo một lớp vỏ mịn dễ rạn chân chim — đúng thứ mà lớp chống thấm bên trên không ưa. Còn chuyện bảo dưỡng ẩm thì tôi đã viết riêng một bài về bảo dưỡng bê tông đúng cách, vì đây là khâu bị bỏ qua nhiều nhất trên công trường nhà dân.
Lớp 2 — Lớp tạo dốc. Nhiệm vụ duy nhất: đưa nước về phễu thu, không để đọng lại chỗ nào. Checklist bản Toàn diện (tr.53) yêu cầu tạo hướng dốc thoát nước ngay trong quá trình đổ bê tông, với độ dốc và phương dốc về phễu hoặc sê nô thu nước theo thiết kế.
Lớp 3 — Lớp chống thấm. Đây là lớp mà ai cũng nghĩ tới đầu tiên khi nghe hai chữ "chống thấm", nhưng thật ra nó chỉ là một trong bốn lớp. Checklist bản Toàn diện (tr.55) mô tả giải pháp cho mái và sân thượng bê tông cốt thép là bê tông chống thấm và/hoặc lớp màng, sơn chống thấm cộng với láng vữa bảo vệ, áp dụng cho mái mọi độ dốc.
Lớp 4 — Lớp bảo vệ và lớp chống nóng. Là lớp vữa cán, lớp gạch lát, hoặc lớp tạo dốc bảo vệ nằm trên cùng. Nó không chống thấm. Nó bảo vệ cái lớp chống thấm khỏi nắng, khỏi bị đi lại làm thủng, khỏi bị vật liệu chất lên làm rách.
2.2. Vì sao phải biết cấu tạo trước khi đi soi
Vì gần như mọi hiểu lầm về chống thấm sân thượng đều bắt nguồn từ chỗ này: chủ nhà nghĩ "chống thấm" là một lớp, còn thực tế nó là một hệ bốn lớp phải làm việc cùng nhau.
Hệ quả rất cụ thể. Nếu lớp 2 sai — sân thượng không dốc, nước đọng thành vũng — thì lớp 3 dù tốt đến mấy cũng phải ngâm nước liên tục thay vì chỉ ướt lúc mưa. Nếu lớp 4 thiếu — lớp chống thấm phơi trần dưới nắng — thì lớp 3 lão hóa nhanh hơn nhiều so với tuổi thọ mà nhà sản xuất công bố. Còn nếu lớp 1 nứt vì thiếu khe co dãn, vết nứt đó sẽ kéo rách cả lớp 3 nằm trên nó.
Đây là lý do khi có người nói với anh chị "cứ quét thêm một lớp chống thấm nữa là hết", câu trả lời đúng gần như luôn là: chưa chắc, còn tùy nước vào từ lớp nào.
Và đó cũng là lý do phần tiếp theo của bài không phải là hướng dẫn thi công, mà là một cây quyết định.
3. Cây quyết định: nước vào nhà từ đâu?
Đây là phần dành cho anh chị đang đã bị thấm rồi. Nếu nhà đang xây, anh chị có thể đọc lướt mục này và đi thẳng xuống mục 4.
3.1. Bước 0 — loại trừ ba nguồn không phải sân thượng
Trước khi kết luận "thấm từ sân thượng", phải loại trừ ba nguồn khác. Bỏ qua bước này là lý do phổ biến nhất khiến người ta chống thấm lại cả sân thượng mà trần vẫn ướt.
Nguồn 1 — Nhà vệ sinh ở tầng trên. Nếu vệt thấm nằm ngay dưới khu vệ sinh, dưới hộp kỹ thuật, hoặc gần vị trí sàn âm, thì nghi vấn đầu tiên phải là sàn khu dùng nước, không phải sân thượng. Dấu hiệu phân biệt rõ nhất: thấm từ nhà vệ sinh thường ẩm quanh năm, không phụ thuộc trời mưa hay nắng. Tôi có một bài riêng về chống thấm nhà vệ sinh đi vào từng bước của trường hợp này.
Nguồn 2 — Ban công, lô gia. Checklist bản Toàn diện (tr.54) đặt ra hai yêu cầu cho ban công và lô gia: cao độ sàn phải thấp hơn cao độ sàn trong nhà, và phải có gờ hoặc bậc chặn nước tại ngưỡng cửa. Nếu thiếu hai thứ này, nước mưa tràn thẳng vào trong nhà theo ngưỡng cửa — và vệt ẩm sẽ xuất hiện ở chân tường, không phải trên trần.
Nguồn 3 — Đường ống cấp nước rò rỉ trong tường hoặc trong sàn. Dấu hiệu phân biệt: vệt ẩm không thay đổi theo mưa, và thường kèm hiện tượng đồng hồ nước quay khi cả nhà đã khóa hết vòi.
Sau khi loại trừ ba nguồn trên, nếu vệt thấm nặng lên rõ rệt sau mỗi trận mưa và nhạt dần trong những ngày nắng, thì gần như chắc chắn nguồn nước đến từ mặt trên — tức là sân thượng hoặc mái.
3.2. Cây quyết định ba nhánh
Bây giờ hãy đứng dưới tầng có vệt thấm, ngẩng lên nhìn trần, và xác định vệt thấm nằm ở đâu trên trần. Đây là dữ kiện quan trọng nhất mà anh chị có, vì vị trí vệt thấm ở trần dưới ánh xạ khá sát vị trí lỗ hổng ở sân thượng phía trên.
VỆT THẤM Ở TRẦN NẰM Ở ĐÂU?
│
┌────────────────────────┼────────────────────────┐
│ │ │
NHÁNH A NHÁNH B NHÁNH C
Sát mép trần, Thành vệt tròn / loang Giữa trần, thành
chạy dọc theo quanh một điểm, thường vệt dài thẳng,
chân tường gần vị trí có ống hoặc lan theo
thoát nước một đường nứt
│ │ │
▼ ▼ ▼
Nghi vấn chính: Nghi vấn chính: Nghi vấn chính:
• Chân tường chắn mái • Cổ ống xuyên sàn • Khe co dãn nhiệt ẩm
• Giao tuyến sàn–tường • Phễu thu nước • Khe lún, khe tiếp giáp
• Sê nô sát tường • Lỗ thoát xuyên tường • Vết nứt bản sàn
│ │ │
▼ ▼ ▼
→ Đọc MỤC 7 → Đọc MỤC 5 và 6 → Đọc MỤC 8
và MỤC 5
└────────────────────────┼────────────────────────┘
│
▼
KHÔNG khớp nhánh nào — thấm rải rác,
nhiều điểm, hoặc ẩm mốc cả mảng lớn
│
▼
Nghi vấn: lớp chống thấm đã hết tuổi thọ,
hoặc mặt sân đọng nước lâu ngày (thiếu dốc),
hoặc lớp bảo vệ đã hỏng
│
▼
→ Đọc MỤC 4, MỤC 9 và MỤC 10
Cách dùng cây này cho đúng. Nó cho anh chị một giả thuyết ưu tiên, không phải một kết luận. Việc tiếp theo là lên sân thượng, đến đúng vị trí mà nhánh chỉ ra, và soi theo hướng dẫn ở mục tương ứng. Nếu thấy đúng dấu hiệu — bo góc không có, cổ ống chỉ đắp vữa lên mặt, khe co dãn không tồn tại — thì giả thuyết được xác nhận. Nếu không thấy gì bất thường, quay lại cây và thử nhánh kế tiếp.
Một lưu ý về định vị: nước không phải lúc nào cũng đi thẳng đứng. Nó có thể chạy dọc theo mặt trên bản sàn một đoạn rồi mới tìm được chỗ để rỉ xuống. Vì vậy điểm ướt trên trần có thể lệch so với lỗ hổng thật ở trên. Cây quyết định thu hẹp phạm vi tìm kiếm, nó không thay thế việc lên tận nơi kiểm tra.
3.3. ⚠️ Cảnh báo quan trọng nhất của cả bài
Đừng phủ vật liệu mới lên một nguyên nhân chưa được tìm ra.
Đây là phản xạ tự nhiên nhất và cũng là sai lầm tốn kém nhất. Sân thượng thấm, người ta mua một thùng vật liệu chống thấm và quét trùm lên toàn bộ mặt sân.
Nếu nước vào qua một cổ ống chưa được gia cố, lớp quét mới không bịt được cái khe giữa ống và bê tông. Nếu nước vào qua một khe co dãn, lớp quét mới sẽ bị chính khe đó xé rách trong vài mùa nắng đầu tiên. Nếu mặt sân đọng nước vì thiếu dốc, lớp quét mới vẫn phải ngâm trong vũng nước như lớp cũ.
Kết quả là: tốn tiền, tốn công, thấm nhẹ đi vài tháng rồi quay lại — và lần này khó chẩn đoán hơn, vì lớp phủ mới đã che mất mọi dấu vết giúp tìm nguyên nhân.
Trình tự đúng luôn là: tìm nguyên nhân → xử lý nguyên nhân → rồi mới phủ.
Bài này cố ý không đưa ra công thức "sửa thấm sân thượng theo N bước", vì phương án sửa phụ thuộc vào nguyên nhân và cấu tạo thực tế của từng mái. Ai đưa ra phương án sửa trước khi biết nước vào từ đâu, người đó đang đoán.
📥 Nếu anh chị muốn có một danh sách kiểm tra đầy đủ cho cả 20 giai đoạn thi công, không riêng gì chống thấm: tải miễn phí Checklist Giám Sát Thi Công Nhà Dân Từ A-Z tại dovancong.com. Giai đoạn 12 trong đó là phần chống thấm, với đủ 7 hạng mục và các đầu việc kiểm tra tương ứng.
4. Vị trí 1 — Lớp tạo dốc và hướng thoát nước
4.1. Dốc phải được tạo lúc nào
Câu trả lời của Checklist bản Toàn diện (tr.53) rất rõ: tạo hướng dốc thoát nước ngay trong quá trình đổ bê tông. Không phải cán thêm một lớp vữa dốc sau đó, và càng không phải "để lát gạch rồi tính".
Lý do đơn giản. Nếu dốc được tạo ngay lúc đổ, nó nằm ở lớp bê tông — dày, liền khối, không bong. Nếu dốc được cán thêm bằng một lớp vữa mỏng sau này, chỗ mỏng nhất của lớp vữa đó (ở phía phễu thu) có thể chỉ còn vài milimét, và đó là chỗ dễ bong, dễ nứt nhất.
Về trị số độ dốc, Checklist ghi theo thiết kế — cả về độ dốc lẫn phương dốc về phễu hoặc sê nô thu nước. Tôi không đưa ra một con số phần trăm ở đây, vì tài liệu nguồn không nêu, và độ dốc sân thượng phụ thuộc vào chiều dài đường thoát nước cũng như cấu tạo lớp hoàn thiện. Con số phải lấy từ hồ sơ thiết kế của chính ngôi nhà anh chị.
Cái mà anh chị kiểm tra được không cần con số là: nước có thoát hết không.
4.2. Cách chủ nhà tự kiểm tra bằng một xô nước
Đây là phép thử đơn giản nhất trong toàn bộ bài viết, và nó không cần dụng cụ gì.
- Chọn một ngày khô ráo. Đổ một xô nước lên chỗ xa phễu thu nhất trên mặt sân thượng.
- Đứng nhìn. Nước phải chảy có hướng, đi về phía phễu, không tỏa đều ra mọi phía.
- Đợi khoảng mười lăm phút. Quay lại nhìn mặt sân.
Đạt: mặt sân khô, chỉ còn ẩm. Nước đã đi hết về phễu.
Không đạt: còn một hoặc nhiều vũng nước đọng lại. Mỗi vũng đọng là một chỗ mà lớp chống thấm bên dưới phải làm việc gấp nhiều lần bình thường — thay vì ướt vài giờ sau mưa, nó ngâm nước hàng ngày.
Checklist bản Cơ bản (tr.77) xếp tình huống này ở mức Tạm dừng, với ghi chú thẳng thắn: đọng nước hoặc thiếu khe phải xử lý. Còn nếu công trình đang thi công và anh chị phát hiện mặt sàn không dốc, thì đây là điểm dừng — vì sửa dốc sau khi đã chống thấm và lát gạch nghĩa là đục hết làm lại.

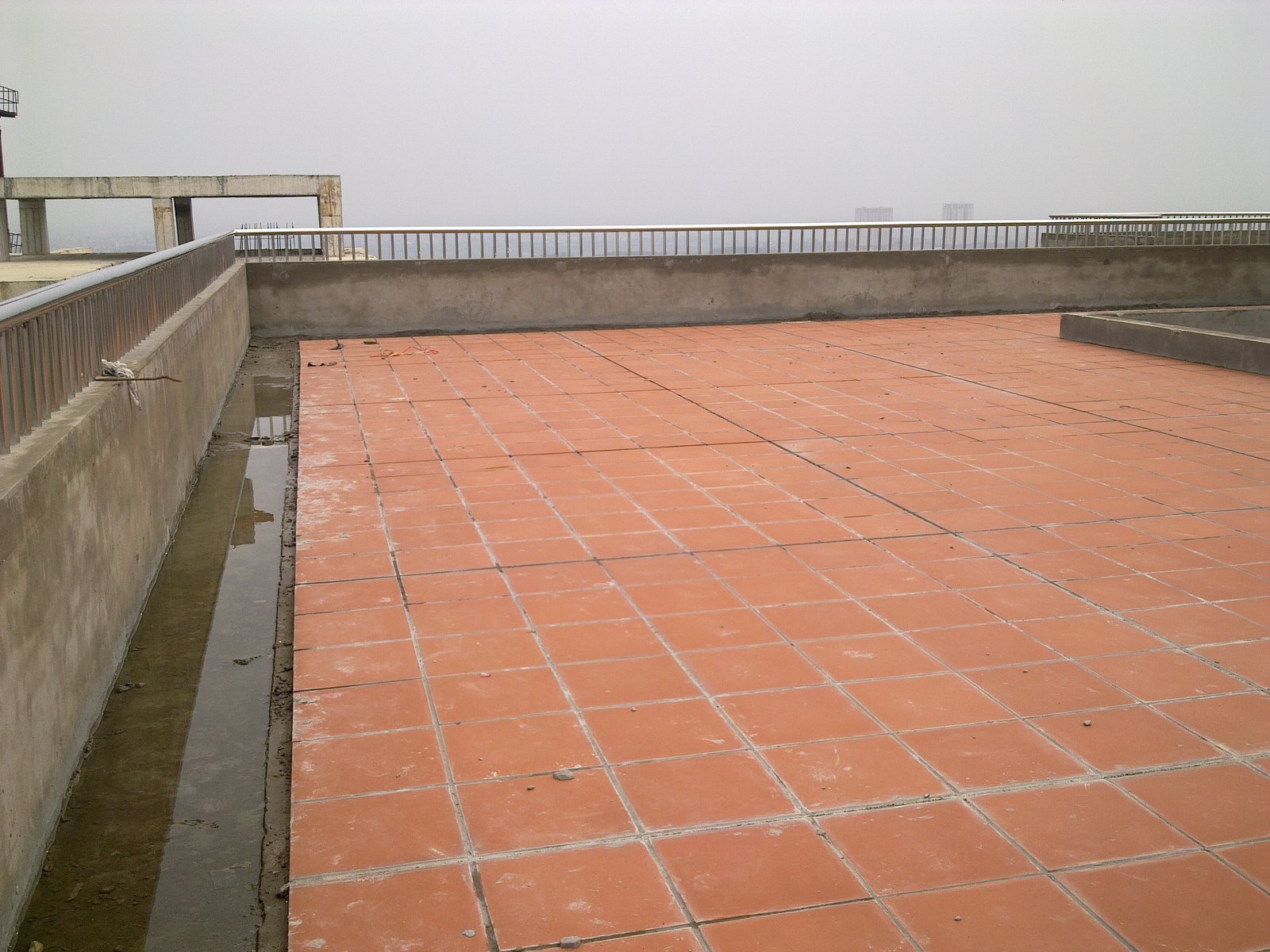

4.3. Dấu vết đọng nước cũ nói lên điều gì
Nếu không tiện đổ nước, mặt sân vẫn tự kể chuyện. Hãy tìm những dấu hiệu này:
- Vệt ố sẫm màu hình vũng, có viền rõ, ở giữa mặt sân hoặc sát chân tường.
- Rêu hoặc mảng xanh đen — rêu chỉ mọc ở chỗ ẩm lâu ngày.
- Cặn vôi trắng đọng thành viền — dấu vết của nước bay hơi tại chỗ nhiều lần.
Ba dấu hiệu đó đều nói cùng một điều: chỗ này nước không thoát đi được.
5. Vị trí 2 — Phễu thu nước và sê nô

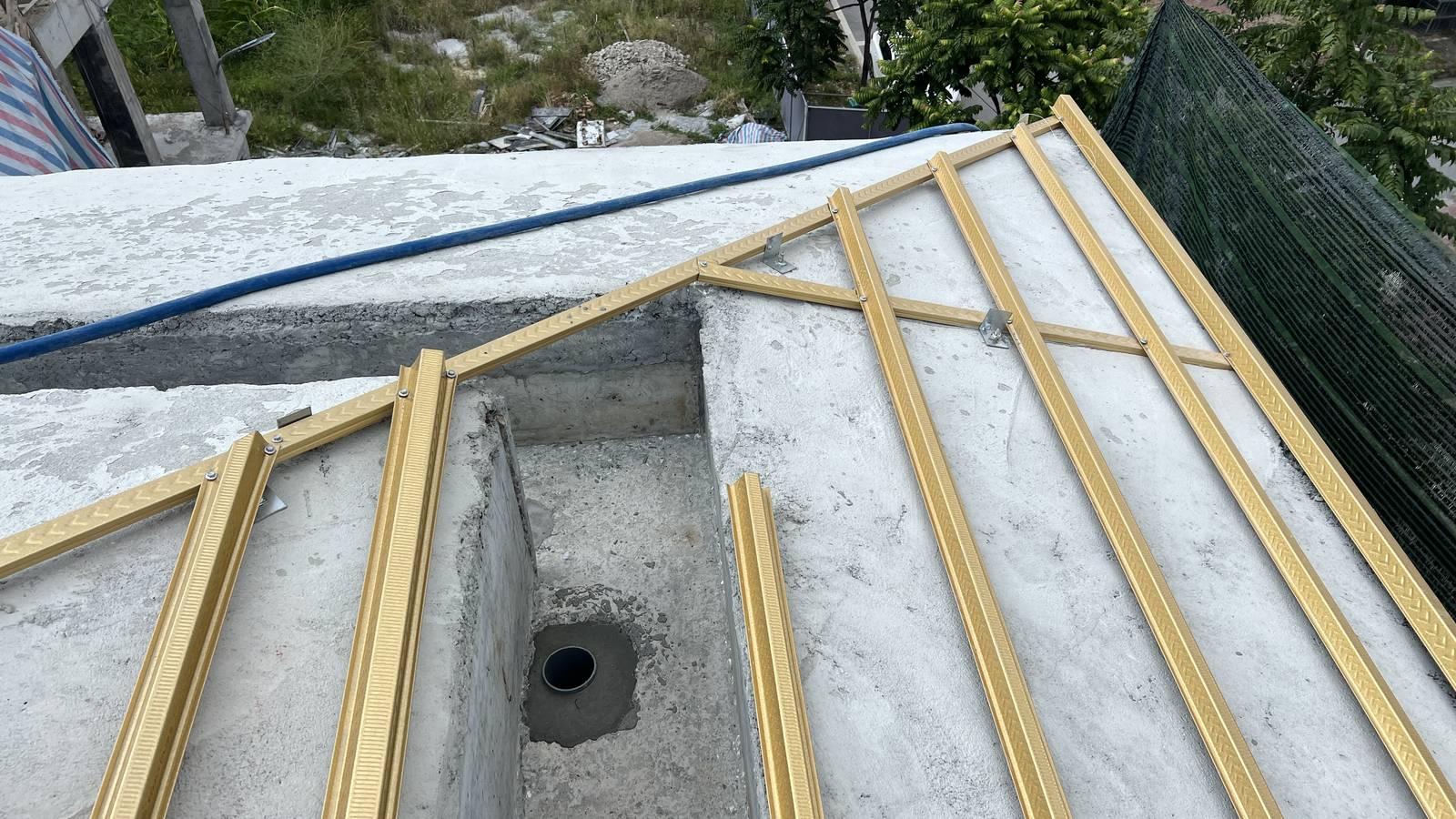

5.1. Phễu thu phải là điểm thấp nhất
Nghe hiển nhiên, nhưng đây là lỗi tôi gặp thường xuyên: phễu thu được đặt ngang bằng hoặc thậm chí cao hơn mặt sàn hoàn thiện xung quanh nó. Khi đó nước phải dâng lên một chút mới chảy vào được phễu — nghĩa là mặt sân luôn có một lớp nước mỏng sau mỗi trận mưa, và lớp nước đó chỉ biến mất bằng cách bay hơi hoặc thấm xuống.
Cách kiểm tra: đứng cách phễu vài bước, nhìn ngang mặt sàn. Mặt sàn phải nghiêng xuống về phía phễu, và miệng phễu phải là chỗ trũng nhất trong bán kính quanh nó.
Khi công trình đang thi công, còn hai điểm nữa cần soi ở phễu:
- Phễu có được lắp trước khi thi công chống thấm không? Phải có, vì lớp chống thấm cần ôm kín vào thân phễu. Lắp phễu sau khi đã chống thấm nghĩa là phải khoét lại lớp chống thấm — và mối nối vá lại đó chính là chỗ yếu.
- Quanh miệng phễu có được gia cường không? Checklist bản Toàn diện (tr.55) yêu cầu bo góc vát, dán hoặc gia cường lưới, dải màng tại góc và cổ ống. Phễu thu là một dạng cổ ống xuyên sàn.
5.2. Sê nô — cái máng ai cũng nhìn thấy nhưng ít ai soi

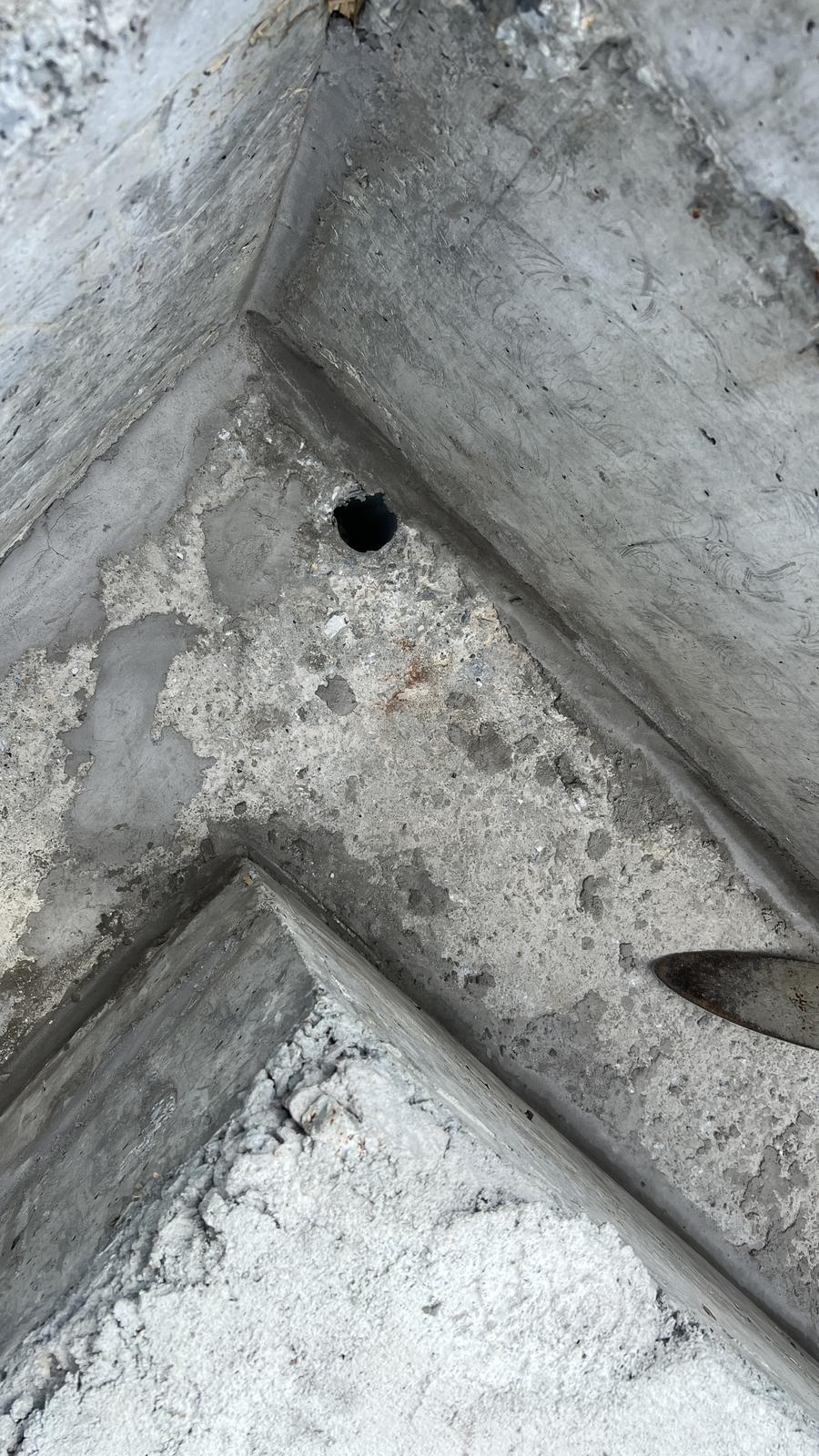

Sê nô là máng thu nước chạy dọc theo mép mái hoặc mép sân thượng. Nó nằm ngay trước mắt, nhưng vì nó "chỉ là cái máng" nên hiếm khi được soi kỹ.
Checklist bản Toàn diện (tr.55) xếp sê nô vào danh sách bốn vị trí xung yếu của mái và sân thượng, ngang hàng với cổ ống và chân tường chắn mái. Ở phần mái (tr.35), tài liệu nêu ba yêu cầu cho máng và sê nô: đủ tiết diện, đúng độ dốc về phễu thu; ống thoát thông; không đọng nước, không tràn ngược. Tiết diện máng và độ dốc lấy theo hồ sơ thiết kế thoát nước mái.
Ba lỗi hay gặp ở sê nô, theo đúng cột Lỗi thường gặp của tài liệu: máng đọng nước, tràn ngược vào nhà, và phễu thu tắc.
Điều khiến sê nô nguy hiểm hơn mặt sân là hình học của nó. Sê nô có hai giao tuyến âm chạy dọc suốt chiều dài — chỗ đáy máng gặp hai thành máng. Giao tuyến âm là chỗ lớp chống thấm khó phủ đều nhất, dễ bị mỏng nhất, và cũng là chỗ nước tập trung nhiều nhất. Thêm vào đó, sê nô thường nằm sát mép nhà, nên khi nó rò, nước đi thẳng vào tường biên hoặc ban công tầng dưới.
5.3. Ba câu hỏi cho thợ ở vị trí này
Checklist bản Cơ bản có hẳn cột "Hỏi thầu" cho từng đầu việc. Ở vị trí phễu thu và sê nô, ba câu đáng hỏi nhất là:
- "Máng và phễu thoát nước mái có bị đọng hoặc tràn ngược không?" (CB tr.48)
- "Cổ ống và chân tường chắn mái đã gia cố chống thấm kỹ chưa?" (CB tr.78)
- "Anh cho tôi xem cái phễu trước khi trát vá quanh nó được không?"
Câu thứ ba không có trong tài liệu — nó là câu tôi khuyên anh chị hỏi. Vì trả lời hai câu đầu bằng miệng thì dễ, còn cho xem thì phải có thật.
6. Vị trí 3 — Cổ ống xuyên sàn và xuyên tường chắn mái
6.1. Vì sao cổ ống là chỗ thấm nhiều nhất
Checklist bản Toàn diện (tr.55) không nói giảm nói tránh. Ở cột Lỗi thường gặp của mã xử lý điểm xung yếu, tài liệu ghi: thấm tại cổ ống và chân tường chắn mái — vị trí hay thấm nhất. Còn bản Cơ bản (tr.78) xếp đầu việc này ở mức DỪNG, với ghi chú: đây là chỗ hay thấm nhất; phải gia cố và ngâm thử trước khi che.
Lý do nằm ở bản chất vật lý. Mỗi cổ ống là một lỗ thủng có chủ đích xuyên qua bản sàn bê tông. Quanh cái lỗ đó có một mặt tiếp xúc giữa hai vật liệu hoàn toàn khác nhau — nhựa và bê tông — giãn nở khác nhau khi nhiệt độ thay đổi. Chúng không bao giờ dính chặt vào nhau theo nghĩa hóa học. Nếu chỗ tiếp xúc đó chỉ được đắp một lớp vữa lên mặt, thì sau vài mùa nắng mưa, giữa vữa và ống sẽ có một khe. Khe đó rất nhỏ, mắt thường không thấy, nhưng đủ cho nước đi.
6.2. Ba việc phải làm ở mỗi cổ ống
Checklist bản Toàn diện mô tả cách xử lý cổ ống ở phần chuẩn bị chống thấm sàn (tr.54). Mã đó viết cho sàn khu vệ sinh, nhưng nguyên tắc kỹ thuật là chung cho mọi cổ ống xuyên sàn — và chính phần mái, sân thượng (tr.55) cũng yêu cầu gia cố chống thấm tại cổ ống thoát và ống thông hơi xuyên mái. Ba việc đó là:
Một — đục mở rộng miệng lỗ. Không chèn vào cái lỗ khoan vừa khít thân ống. Phải mở rộng ra để có đủ chỗ cho vật liệu chèn ôm quanh ống.
Hai — chèn bằng vữa không co hoặc đổ cổ bê tông, có gia cố quanh cổ ống. Tài liệu ghi nguyên văn: đục mở rộng, chèn vữa không co / đổ cổ bê tông, gia cố quanh cổ ống. Chữ không co là chi tiết quan trọng: vữa xi măng cát thường co ngót khi khô, và chính sự co ngót đó tạo ra khe quanh ống.
Ba — bo góc và gia cường tại chân cổ ống. Ở phần mái và sân thượng (tr.55), tài liệu yêu cầu bo góc vát, dán hoặc gia cường lưới, dải màng tại góc và cổ ống trước khi phủ lớp chống thấm.
Có một việc thứ tư, đứng trước cả ba việc trên: thử kín đường ống. Checklist bản Toàn diện (tr.54) yêu cầu hoàn thành và thử kín đường ống cấp thoát nước trước khi chống thấm, còn bản Cơ bản (tr.76) xếp việc này ở mức DỪNG: chưa thử kín ống, chưa xử lý cổ ống thì chưa chống thấm. Lý do rất thực dụng — nếu ống rò và anh chị đã phủ chống thấm cùng lớp gạch lên trên, việc tìm chỗ rò sau đó là một cơn ác mộng.
Cách chủ nhà nhận biết cổ ống làm ẩu: nhìn vào chân cổ ống. Nếu chỉ thấy một lớp vữa mỏng đắp phẳng lên mặt sàn, không thấy dấu hiệu đục mở rộng, không thấy gờ bo vát quanh chân ống — thì đó là "chèn cho có". Sau khi lát gạch, cách làm này và cách làm đúng trông giống hệt nhau.
6.3. Lỗ thoát nước xuyên tường chắn mái — chỗ hay bị quên

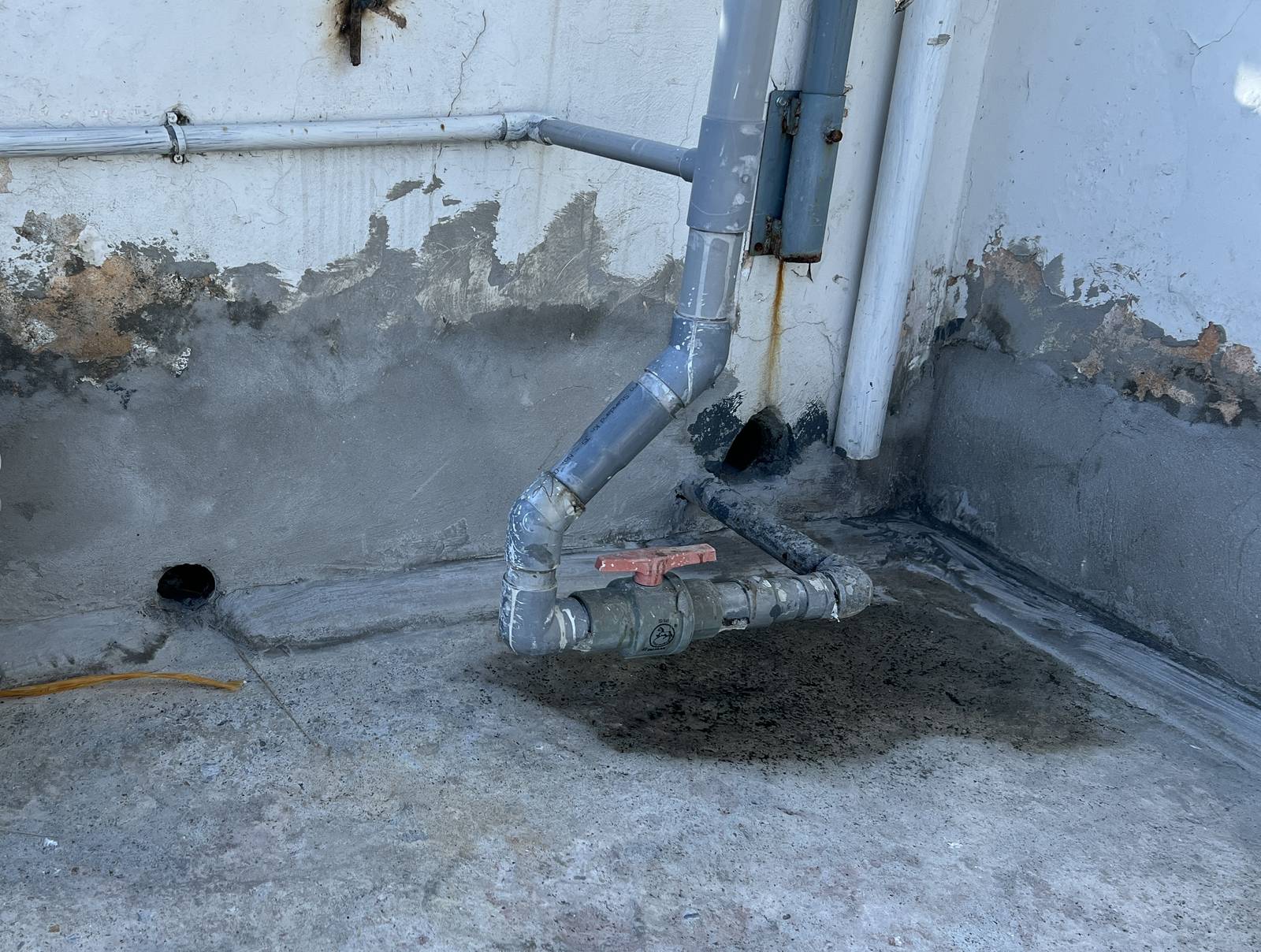

Ngoài các cổ ống xuyên sàn, sân thượng thường còn có lỗ thoát nước xuyên qua tường chắn mái — cái lỗ để nước thoát ra ngoài khi phễu chính bị tắc, hoặc để thoát nước mặt ra ống đứng bên ngoài.
Cái lỗ này bị quên nhiều nhất, vì nó nằm ở tường chứ không nằm ở sàn, nên khi thợ chống thấm mặt sàn, họ thường không tính nó vào phạm vi công việc. Nhưng nó xuyên qua đúng cái tường mà lớp chống thấm phải phủ lên — nên nó là một điểm gián đoạn của lớp chống thấm, đúng như cổ ống xuyên sàn.

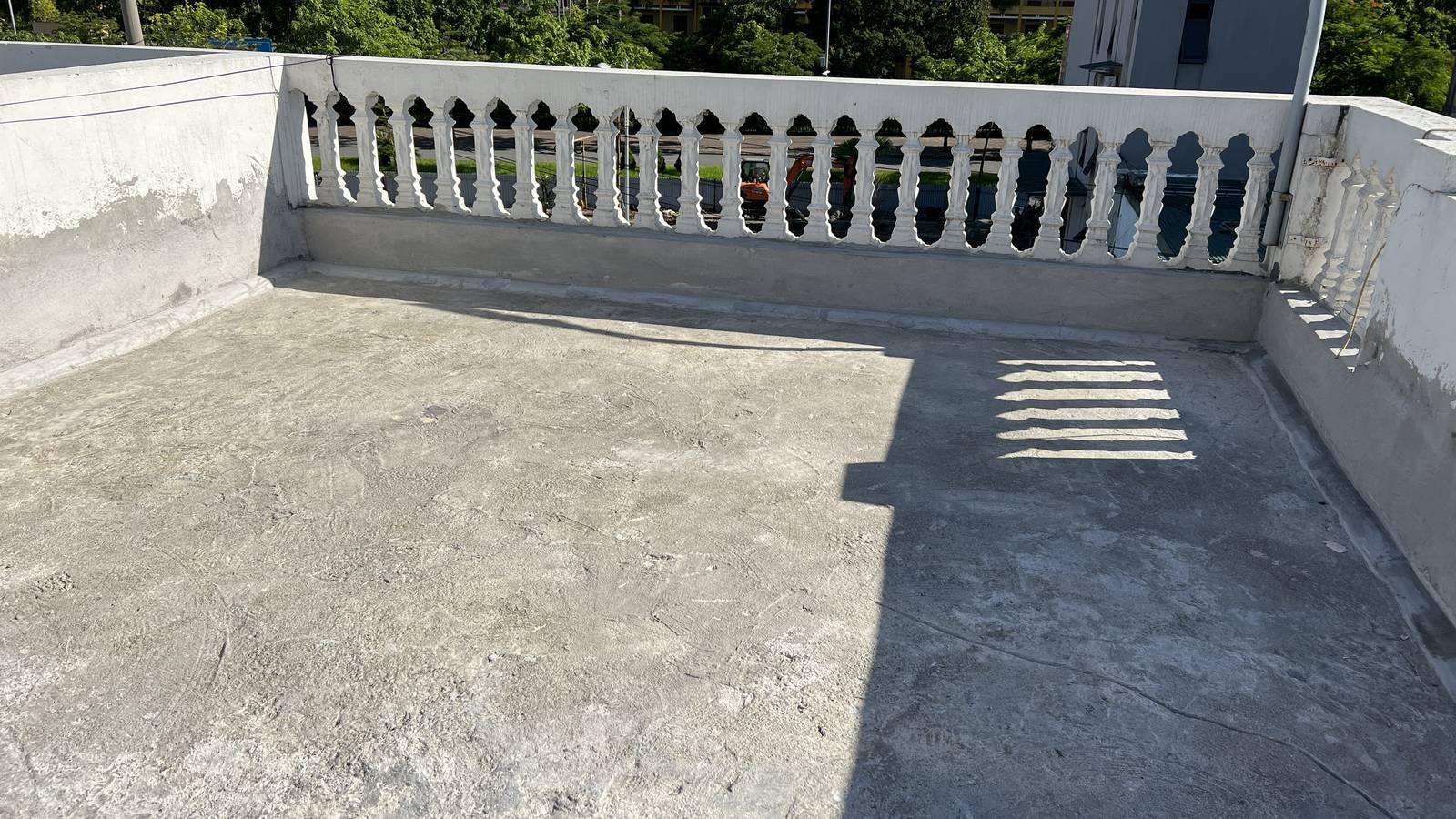

7. Vị trí 4 — Chân tường chắn mái
7.1. Giao tuyến sàn – tường là chỗ màng mỏng nhất
Khi nói tới chống thấm tường trên sân thượng, phần lớn người ta nghĩ tới mặt đứng của tường chắn mái. Nhưng chỗ hỏng thật gần như luôn là giao tuyến giữa sàn và tường — cái góc vuông chạy quanh chu vi sân thượng.
Có ba lý do khiến cái góc đó yếu:
Thứ nhất, đó là chỗ hai kết cấu gặp nhau. Bản sàn và tường chắn mái không phải một khối liền. Chúng đổ ở hai thời điểm khác nhau, giãn nở khác nhau, và ở giữa có một mạch ngừng thi công.
Thứ hai, góc vuông là hình học tệ nhất cho một lớp phủ. Khi quét một lớp vật liệu lỏng lên một góc vuông sắc, vật liệu chảy khỏi đỉnh góc và tụ xuống hai bên. Chỗ mỏng nhất của cả lớp phủ lại rơi đúng vào chỗ chịu ứng suất nhiều nhất.
Thứ ba, đây là chỗ nước tập trung. Sân thượng dốc về phễu, nhưng nước mưa hắt vào tường sẽ chảy dọc mặt tường xuống chân tường rồi mới đi ngang ra phễu.
Checklist bản Toàn diện (tr.55) ghi góc chân tường chắn mái vào danh sách bốn vị trí xung yếu, và ở cột Lỗi thường gặp gọi thẳng đây là một trong hai vị trí hay thấm nhất.

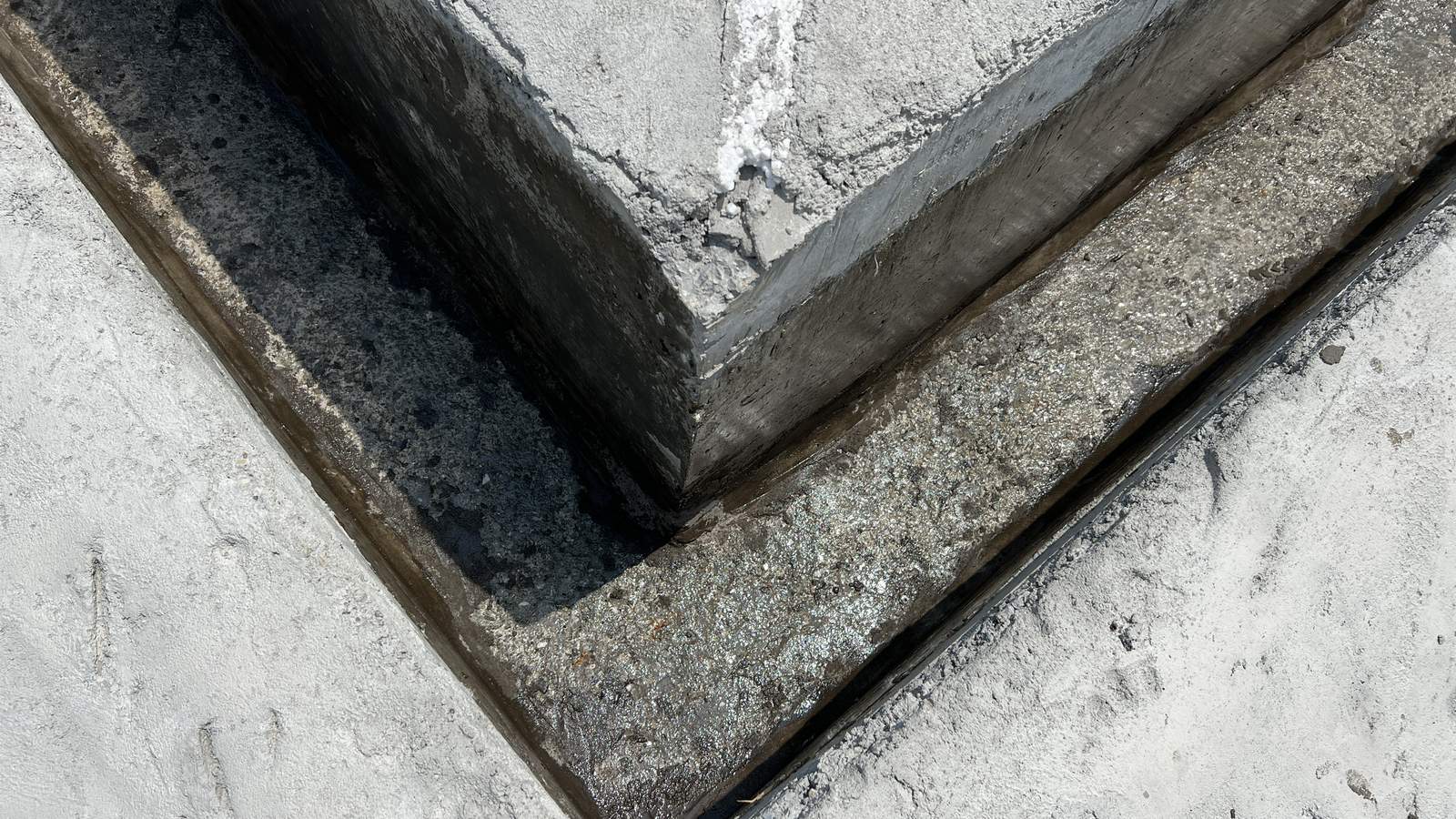

7.2. Bo góc vát trước, phủ chống thấm sau
Giải pháp cho vấn đề hình học ở trên rất đơn giản: biến góc vuông thành góc vát.
Checklist bản Toàn diện (tr.54) mô tả việc này là đục hoặc bo góc chân tường thành vát (bo nguýt) để chống thấm ôm góc; và ở phần mái, sân thượng (tr.55) yêu cầu bo góc vát, dán hoặc gia cường lưới, dải màng tại góc. Bản Cơ bản (tr.78) xếp cả cụm việc này ở mức DỪNG.
Trên thực tế, người ta tạo một gờ vữa nhỏ hình tam giác chạy dọc theo chân tường, biến góc 90 độ thành một mặt nghiêng. Lớp chống thấm quét lên đó sẽ có chiều dày đều, không bị mỏng ở đỉnh góc.

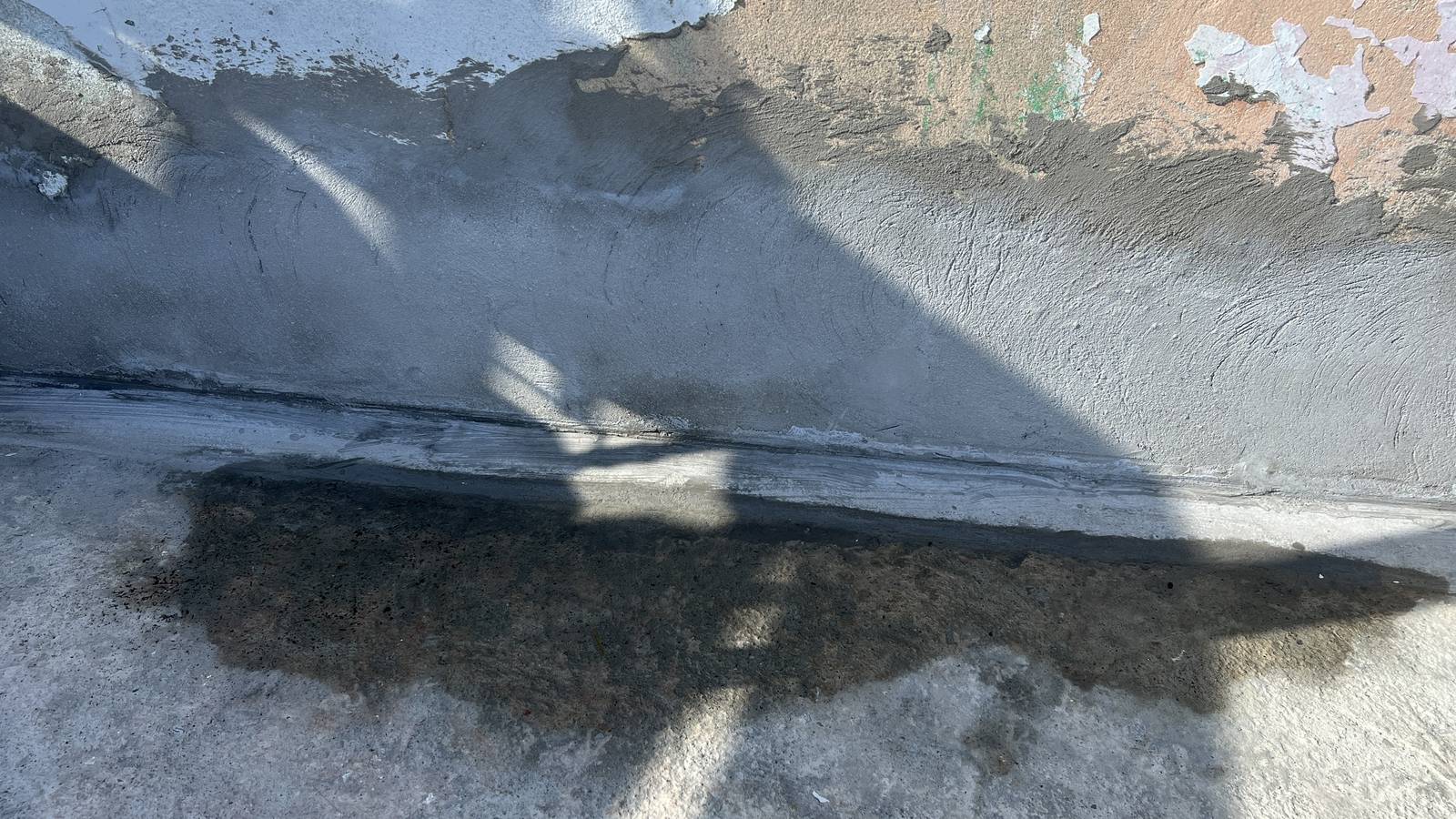

Cách chủ nhà kiểm tra: ngồi xuống, nhìn dọc theo chân tường. Nếu thấy một gờ vát chạy liên tục suốt chu vi — đạt. Nếu vẫn thấy góc vuông sắc, hoặc gờ vát có chỗ có chỗ không — chưa đạt. Việc bo góc mất chưa tới một buổi; việc đục lớp gạch lát để làm lại mất cả tuần.
7.3. Phủ lên tường cao bao nhiêu
Checklist bản Toàn diện (tr.55) ghi: lớp chống thấm phải phủ lên tường chắn mái cao theo thiết kế.
Tôi cố ý không đưa ra một con số centimét ở đây, mặc dù Ebook có nêu một khoảng chiều cao ở phần sàn khu vệ sinh. Lý do: con số đó thuộc về mã của sàn nhà vệ sinh, không phải mã của mái và sân thượng. Điều kiện làm việc của hai vị trí khác nhau — sân thượng chịu mưa hắt, chịu nước dâng khi phễu tắc, chịu gió tạt — nên chiều cao phủ hợp lý cho sân thượng phải lấy từ hồ sơ thiết kế và chỉ dẫn của nhà sản xuất vật liệu, không phải bê từ chỗ khác sang.
Cái anh chị kiểm tra được không cần con số là: lớp chống thấm có liên tục từ mặt sàn vòng qua chỗ bo góc rồi lên mặt tường không, hay nó dừng lại ở chân tường. Lớp chống thấm dừng ở chân tường là lỗi kinh điển, và bản Cơ bản (tr.76) mô tả nó ở mức DỪNG — bỏ sót chân tường, cổ ống sẽ thấm; phải phủ đủ trước khi che.
8. Vị trí 5 — Khe co dãn nhiệt ẩm và khe nối kết cấu
8.1. Vì sao mái bê tông phải có khe
Bê tông giãn nở khi nóng và co lại khi nguội. Một tấm sàn sân thượng phơi nắng trực tiếp có thể chênh lệch nhiệt độ rất lớn giữa trưa và đêm. Nếu tấm sàn đó bị chặn cứng ở hai đầu bởi tường chắn mái, nó không có chỗ để giãn — và khi không giãn được, nó nứt.
Vết nứt do nhiệt có hai đặc điểm khiến nó nguy hiểm với chống thấm. Thứ nhất, nó xuyên suốt chiều dày chứ không chỉ nằm ở bề mặt. Thứ hai, nó mở ra và khép lại theo ngày đêm — nên bất kỳ lớp phủ nào bắc qua nó cũng bị kéo giãn rồi nén lại liên tục, cho tới khi rách.
Đây là lý do Checklist bản Toàn diện (tr.53) xếp việc bố trí khe co dãn nhiệt ẩm cho lớp bê tông chống thấm mái vào diện BẮT BUỘC — chữ in hoa là của chính tài liệu.
8.2. Khoảng cách khe theo Checklist
Checklist bản Toàn diện (tr.53) nêu cách bố trí như sau: khe co dãn nhiệt ẩm đặt theo hai chiều thẳng góc, với khoảng cách phụ thuộc vào việc mái có lớp chống nóng hay không:
| Trường hợp | Khoảng cách khe | Ghi chú của tài liệu |
|---|---|---|
| Mái KHÔNG có lớp chống nóng | Không quá 6–9 m | Áp dụng cả cho tường chắn mái bê tông cốt thép |
| Mái CÓ lớp chống nóng đạt yêu cầu | Không quá 18 m |
Nguồn: Checklist bản Toàn diện tr.53, mã CT-02.2. Vị trí và cấu tạo khe cụ thể vẫn phải theo hồ sơ thiết kế của công trình.
Con số này giải thích một điều mà nhiều chủ nhà thắc mắc: vì sao nhà hàng xóm không có khe mà vẫn không nứt, còn nhà mình thì nứt? Câu trả lời thường nằm ở kích thước. Một sân thượng nhỏ, mỗi chiều chỉ vài mét, có thể chưa đạt tới khoảng cách phải bố trí khe. Một sân thượng dài, hoặc một mái chạy suốt chiều dài nhà ống, thì khác hẳn.
Cách chủ nhà kiểm tra: đo chiều dài và chiều rộng sân thượng. Đối chiếu với bảng trên. Nếu sân thượng vượt khoảng cách mà không thấy khe nào — hỏi thợ, và hỏi kiến trúc sư hoặc đơn vị thiết kế. Nếu nhà đã ở và có vết nứt dài chạy thẳng trên trần tầng dưới, đây là nghi vấn hàng đầu.
Cần nói thêm: khe co dãn không phải là một vết cắt bỏ ngỏ. Nó là một chi tiết cấu tạo có vật liệu chèn đàn hồi và có lớp chống thấm riêng bắc qua nó theo cách cho phép co giãn. Một cái rãnh cắt rồi trát vữa cứng lấp lại không phải là khe co dãn — nó chỉ là một vết nứt được định vị sẵn.
8.3. Khe lún, mạch ngừng và khe tiếp giáp hai khối nhà
Ngoài khe co dãn nhiệt ẩm, trên sân thượng còn có thể có ba loại đường ranh khác, và cả ba đều là điểm xung yếu:
Khe lún. Checklist bản Toàn diện (tr.55) liệt kê khe lún vào cùng danh sách bốn vị trí xung yếu với cổ ống, chân tường chắn mái và sê nô. Khe lún tách hai phần công trình có thể lún khác nhau — ví dụ nhà chính và phần cơi nới sau.
Mạch ngừng thi công. Là chỗ hai đợt đổ bê tông gặp nhau. Checklist bản Toàn diện (tr.53) nhắc tới băng cản nước PVC tại mạch ngừng và khe nối kết cấu trong danh mục vật liệu chống thấm — nghĩa là đây là chỗ cần chi tiết chống thấm riêng, không phải chỗ để quét trùm qua.
Khe tiếp giáp với công trình liền kề. Với nhà ống, sân thượng thường giáp tường nhà hàng xóm. Chỗ tiếp giáp đó là một khe thật, giữa hai công trình chuyển vị độc lập nhau — và là chỗ tôi thấy thấm rất nhiều ở nhà phố.
Ở cả ba loại khe, nguyên tắc chung giống hệt nhau: không quét trùm lớp chống thấm qua khe như quét qua mặt phẳng. Khe cần chi tiết riêng cho phép nó co giãn.
9. Vị trí 6 — Bản thân lớp chống thấm
9.1. Vật liệu đúng vị trí và có chứng nhận
Checklist bản Toàn diện (tr.53) đặt ra hai yêu cầu cho việc chọn vật liệu chống thấm: phù hợp với vị trí (nhà vệ sinh, ban công, mái, sân thượng là bốn vị trí khác nhau), và phải có chứng nhận hợp chuẩn. Tài liệu cũng ghi rõ một giới hạn quan trọng: các vật liệu này dùng cho chống nước mưa và nước sinh hoạt, không dùng cho chống thấm nước hóa chất.
Ở cột Lỗi thường gặp, tài liệu nêu hai lỗi: dùng vật liệu trôi nổi không hợp chuẩn và chọn sai loại theo vị trí.
Về các nhóm vật liệu, Checklist bản Toàn diện (tr.53) liệt kê những nhóm hợp chuẩn thường dùng: sơn nhũ tương bitum; sơn bitum cao su; tấm trải hoặc màng chống thấm gốc bitum biến tính; màng hoặc sơn gốc xi măng – polyme; và băng cản nước PVC tại mạch ngừng, khe nối kết cấu.
Mỗi nhóm có tiêu chuẩn riêng, và phạm vi của từng tiêu chuẩn hẹp hơn nhiều so với cách người ta hay viện dẫn. Bảng dưới đây nói rõ mã nào áp cho cái gì:
| Tiêu chuẩn | Áp cho cái gì | Trạng thái |
|---|---|---|
| TCVN 9065:2012 | Vật liệu — sơn nhũ tương bitum | Còn hiệu lực |
| TCVN 6557:2000 | Vật liệu — sơn bitum cao su | Còn hiệu lực |
| TCVN 9066:2012 | Yêu cầu kỹ thuật của tấm trải chống thấm gốc bitum biến tính | Còn hiệu lực |
| TCVN 9067-1:2012 · TCVN 9067-2:2012 · TCVN 9067-3:2012 · TCVN 9067-4:2012 | Phương pháp thử tấm trải chống thấm gốc bitum biến tính — bốn tiêu chuẩn riêng biệt, không phải một tiêu chuẩn đơn | Cả bốn phần còn hiệu lực |
| TCVN 9345:2012 | Hướng dẫn kỹ thuật phòng chống nứt kết cấu bê tông và bê tông cốt thép dưới tác động của khí hậu nóng ẩm | Còn hiệu lực |
Trạng thái hiệu lực tra trên cơ sở dữ liệu Viện Tiêu chuẩn Chất lượng Việt Nam, kiểm tra ngày 08/9/2026.
⚠️ Đọc bảng trên cho đúng. Không mã nào trong bảng là "tiêu chuẩn thi công chống thấm sân thượng". Chúng là tiêu chuẩn về vật liệu, về phương pháp thử vật liệu, và một tiêu chuẩn về phòng chống nứt bê tông. Chúng cho anh chị căn cứ để hỏi nhà cung cấp "sản phẩm này chứng nhận theo tiêu chuẩn nào" — chúng không thay thế chỉ dẫn thi công của nhà sản xuất, cũng không thay thế hồ sơ thiết kế.
Riêng bộ TCVN 9067 phải gọi đủ số phần — 9067-1, 9067-2, 9067-3, 9067-4 — vì đây là bốn tiêu chuẩn phương pháp thử riêng biệt. Viết gọn thành "TCVN 9067:2012" là gọi tên một tiêu chuẩn không tồn tại ở dạng đó.
Và dù trạng thái đã được tra ngày 08/9/2026, khi mua vật liệu anh chị vẫn nên yêu cầu nhà cung cấp xuất trình chứng nhận và đọc xem trên đó ghi tiêu chuẩn nào — đó mới là thứ ràng buộc người bán.
Còn về việc vật liệu chống thấm có bắt buộc phải chứng nhận hợp quy hay không: từ ngày 01/7/2026, danh mục xác định sản phẩm nào thuộc đối tượng phải chứng nhận hợp quy đã được thay bằng phụ lục của một thông tư mới của Bộ Xây dựng. Danh mục đó có các nhóm liên quan tới vật liệu chống thấm. Vì vậy tôi không kết luận thay cho một sản phẩm cụ thể ở đây. Cách làm đúng là: hỏi nhà cung cấp tên sản phẩm và mã HS, rồi đối chiếu với phụ lục hiện hành. Việc nghiệm thu vật tư đầu vào nói chung tôi đã viết riêng trong bài quy trình nghiệm thu vật tư đầu vào.
Đây không phải chuyện thủ tục. Nghị định 207/2026/NĐ-CP, Điều 10 khoản 4 liệt kê bốn nội dung giám sát thi công xây dựng công trình nhà ở riêng lẻ, và một trong bốn nội dung đó là chất lượng vật liệu, cấu kiện xây dựng, thiết bị trước khi đưa vào thi công xây dựng. Nói cách khác, kiểm tra vật liệu chống thấm trước khi cho quét là việc mà chính Nghị định đặt vào nội dung giám sát.
9.2. Đủ số lớp và đủ định mức — hai thứ khác nhau
Đây là chỗ tôi muốn anh chị chú ý nhất trong cả mục này, vì nó là chỗ dễ bị rút ruột nhất mà lại khó phát hiện nhất.
Checklist bản Toàn diện (tr.53) ghi ở cột Lỗi thường gặp: pha loãng sai, quét thiếu lớp hoặc thiếu định mức. Cách xử lý mà tài liệu đưa ra là: thi công đúng định mức và số lớp của nhà sản xuất; nghiệm thu định lượng theo g/m².
Hai chữ định mức ở đây rất quan trọng. Một lớp chống thấm có hai tham số độc lập:
- Số lớp — quét mấy lần. Cái này đếm được, nếu anh chị có mặt.
- Định mức — mỗi lớp dùng bao nhiêu vật liệu trên một mét vuông. Cái này không đếm được bằng mắt.
Một tổ thợ có thể quét đúng đủ số lớp mà mỗi lớp lại pha loãng và quét mỏng đi một nửa. Nhìn bề ngoài, mặt sân vẫn phủ kín, vẫn đúng màu, vẫn "đã quét ba lớp như hợp đồng". Nhưng lớp phủ đó chỉ còn một phần chiều dày cần thiết.
Cách kiểm tra mà không cần dụng cụ: dùng phép tính đơn giản.
- Hỏi nhà sản xuất hoặc đọc trên bao bì: định mức là bao nhiêu kg trên mỗi mét vuông cho toàn bộ hệ (tất cả các lớp cộng lại).
- Đo diện tích sân thượng cần chống thấm, cộng cả phần phủ lên chân tường.
- Nhân hai số đó ra khối lượng vật liệu cần dùng.
- Đếm số thùng vật liệu thực tế đã dùng hết tại công trường.
Nếu số thùng ít hơn đáng kể so với tính toán, anh chị có một câu hỏi rất cụ thể để hỏi nhà thầu — và đó là loại câu hỏi khó trả lời quanh co.
Checklist bản Cơ bản (tr.75) diễn đạt việc này cho chủ nhà bằng một câu quan sát: sơn chống thấm quét đủ số lớp, đủ định mức theo hướng dẫn; không pha loãng sai, không quét thiếu lớp.
9.3. Điều bài này cố tình không nói
Anh chị sẽ không tìm thấy trong bài viết này: tên một hãng vật liệu chống thấm, so sánh giữa màng khò và sơn quét, hay khuyến nghị "nên dùng loại nào cho sân thượng".
Đó không phải vì tôi né tránh. Đó là vì lựa chọn vật liệu phụ thuộc vào cấu tạo thực tế của mái, vào nguyên nhân thấm nếu nhà đã bị thấm, và vào điều kiện thi công cụ thể — ba thứ mà một bài viết không thể biết. Một loại vật liệu rất tốt cho mái mới, thi công khô ráo, có thể hoàn toàn sai cho một mái đang thấm ngược từ dưới lên.
Ai đưa ra khuyến nghị vật liệu cho sân thượng nhà anh chị mà chưa lên xem mái, người đó đang bán hàng, không phải đang tư vấn kỹ thuật.
10. Vị trí 7 — Lớp bảo vệ và lớp chống nóng
10.1. Lớp chống thấm trần trụi là lớp chống thấm đang hỏng dần
Trên nhiều sân thượng nhà dân, sau khi quét chống thấm xong, mọi việc dừng lại ở đó. Mặt sân để nguyên lớp chống thấm phơi nắng, không cán vữa, không lát gạch. Lý do thường là: "để đó cho nhanh khô, năm sau lát cũng được".
Checklist bản Toàn diện (tr.55) không đồng ý với cách làm đó. Tài liệu yêu cầu thi công lớp bảo vệ — cán vữa hoặc lát — lên lớp chống thấm theo đúng thời điểm và chỉ dẫn, và với riêng mái sân thượng thì phải làm lớp chống nóng hoặc lớp tạo dốc bảo vệ, đồng thời che chắn lớp chống thấm khỏi nắng trực tiếp trong thời gian chờ. Tài liệu cũng nêu yêu cầu che phủ, bảo vệ lớp chống thấm khỏi tia UV nếu nhà sản xuất yêu cầu.
Lớp bảo vệ làm ba việc: chắn tia cực tím, chịu bước chân và vật nặng thay cho màng chống thấm, và giữ nhiệt độ mặt màng ổn định hơn.
10.2. Khi nào chống nóng là bắt buộc
Có một trường hợp mà Checklist bản Toàn diện (tr.55) dùng chữ bắt buộc:
Chống nóng bắt buộc đối với mái dùng lớp láng vữa xi măng cát để chống thấm — để tránh nứt do nhiệt.
Lý do: lớp vữa xi măng cát láng mỏng trên mặt mái vừa mỏng vừa cứng, giãn nở nhiệt mạnh và không có khả năng đàn hồi. Phơi nắng trực tiếp, nó rạn. Mà lớp láng vữa ở đây lại đang đóng vai trò chống thấm — nên nó rạn nghĩa là chống thấm hỏng.
Nếu nhà anh chị dùng giải pháp láng vữa xi măng cát để chống thấm sân thượng mà không có lớp chống nóng phía trên, thì đây là một nghi vấn cần đặt ra ngay, kể cả khi hiện tại chưa thấy thấm.
10.3. Thủng màng vì đi lại và để vật liệu
Checklist bản Toàn diện (tr.55) ghi ở cột Lỗi thường gặp của hạng mục bảo vệ lớp chống thấm: đi lại hoặc để vật liệu làm thủng màng chống thấm chưa được bảo vệ. Cách xử lý: cán lớp bảo vệ kịp thời; che chắn và hạn chế va chạm lên màng.
Trên công trường nhà dân, sân thượng vừa chống thấm xong thường là mặt bằng trống trải nhất, thoáng nhất — nên nó rất dễ trở thành chỗ tập kết gạch, xi măng, giàn giáo, hoặc lối đi của thợ lên mái. Mỗi viên gạch đặt xuống, mỗi chân giàn giáo chống lên là một điểm tập trung tải trọng lên một lớp màng mỏng chưa có gì che chở.
Vết thủng do một chân giàn giáo để lại chỉ bằng đồng xu. Sau khi cán vữa và lát gạch, nó biến mất hoàn toàn khỏi tầm mắt. Và một năm sau, nó là chỗ nước đi.
Việc cần làm: trong khoảng thời gian giữa lúc chống thấm xong và lúc cán lớp bảo vệ, anh chị nên nói rõ với nhà thầu rằng sân thượng không phải chỗ tập kết vật liệu, và nếu bắt buộc phải đi lại thì phải lót ván.
11. Ngâm thử nước — mốc quyết định của cả giai đoạn
Nếu trong cả bài này anh chị chỉ nhớ được một điều, hãy nhớ điều này.
11.1. Làm thế nào

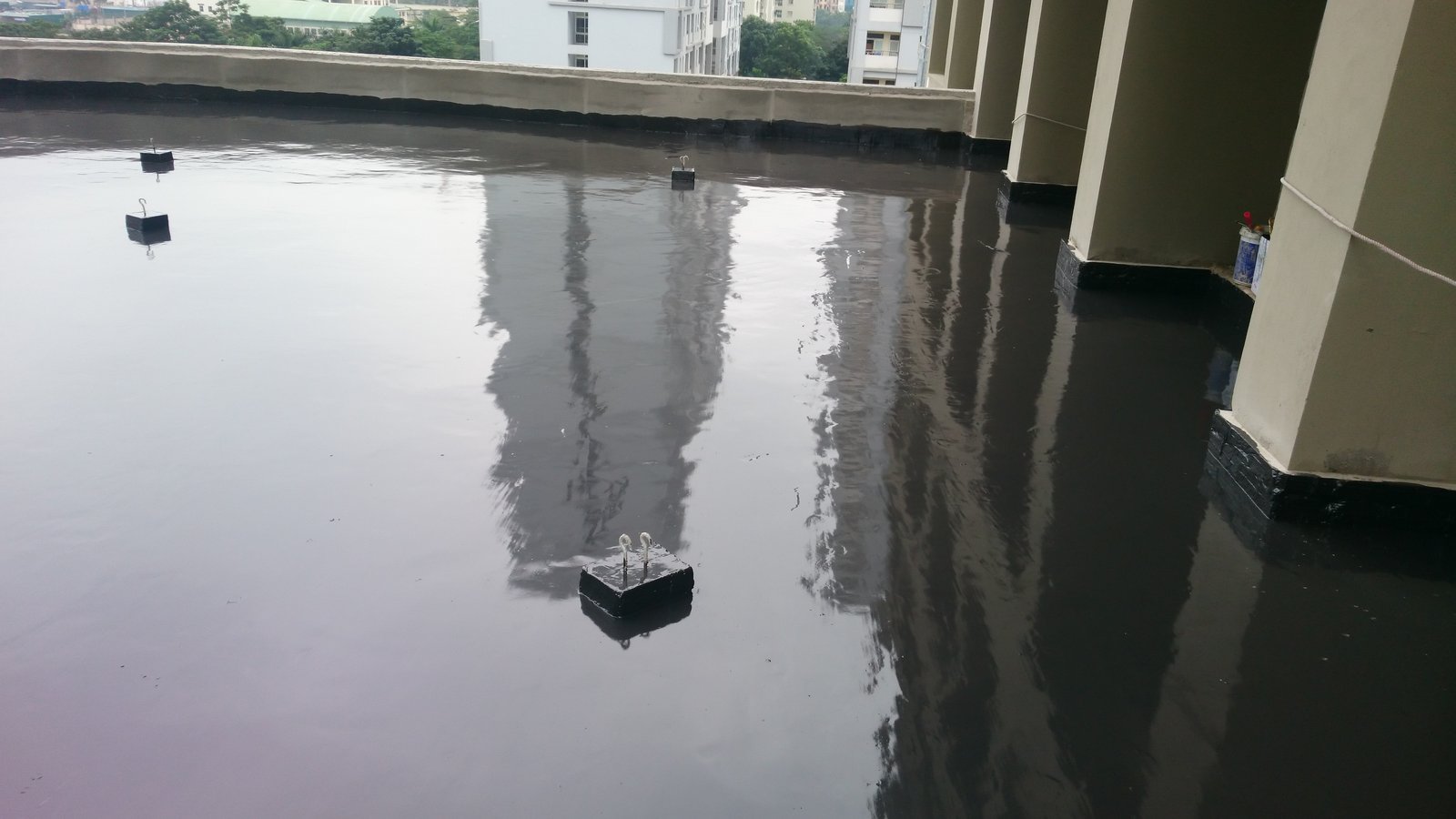

Checklist bản Toàn diện (tr.55) mô tả phép nghiệm thu chống thấm bằng ngâm thử nước, áp dụng cho mọi khu vực chống thấm — nhà vệ sinh, ban công, mái, sân thượng: bịt lỗ thoát, ngâm nước, theo dõi mặt dưới và các vị trí cổ ống, góc.
Về thời gian và chiều cao ngâm, tài liệu (tr.54) ghi là theo chỉ dẫn thiết kế và nhà sản xuất — thực tế thường tối thiểu 24 giờ, với điều kiện là lớp chống thấm đã đủ tuổi. Cần nói rõ: con số 24 giờ này được Ebook ghi ở phần sàn khu vệ sinh, như một mốc thực hành phổ biến. Với sân thượng, chiều cao và thời gian ngâm vẫn phải theo chỉ dẫn thiết kế và nhà sản xuất vật liệu, vì diện tích, độ dốc và tải trọng nước khác hẳn.
Với sân thượng có tường chắn mái, việc ngâm nước thường không khó — bịt phễu thu và các lỗ thoát xuyên tường, cho nước vào là mặt sân giữ được nước. Đây là một lợi thế mà mái dốc không có.
11.2. Nhìn ở đâu
Đây là chỗ hay bị hiểu sai nhất. Nhiều người ngâm nước xong thì đứng trên sân thượng nhìn mặt nước xem có tụt không. Cách đó không sai nhưng không đủ nhạy — với diện tích sân thượng, một lượng rò rỉ đủ gây thấm trần có thể chưa làm mực nước tụt thấy được, chưa kể nước bay hơi cũng làm mực nước xuống.
Checklist bản Toàn diện (tr.54) nói rõ phải nhìn ở đâu: quan sát mặt dưới sàn và trần tầng dưới. Và ở phần nghiệm thu chung (tr.55): theo dõi mặt dưới và các vị trí cổ ống, góc.
Nghĩa là: trong lúc mặt sân đang ngâm nước, người kiểm tra phải xuống tầng dưới, cầm đèn pin, và soi trần — đặc biệt là quanh những vị trí có cổ ống đi xuyên qua, và các góc giáp tường. Vết ẩm nhỏ đầu tiên bao giờ cũng xuất hiện ở đó.
Nên soi ít nhất hai lần: một lần sau vài giờ, một lần vào cuối thời gian ngâm.
11.3. Ba tiêu chí đạt
Checklist bản Toàn diện (tr.55) nêu đúng ba tiêu chí, và cả ba phải cùng đạt:
| # | Tiêu chí | Nhìn ở đâu |
|---|---|---|
| 1 | KHÔNG rò rỉ | Mặt dưới sàn, quanh cổ ống, quanh phễu |
| 2 | KHÔNG thấm loang mặt dưới | Trần tầng dưới, các góc giáp tường |
| 3 | KHÔNG đọng nước trên bề mặt — nước thoát hết theo dốc | Mặt sân thượng, sau khi mở lỗ thoát |
Tiêu chí thứ ba thường bị bỏ quên vì nó không liên quan tới rò rỉ. Nhưng nó chính là phép kiểm tra lớp tạo dốc ở mục 4, và nó chỉ làm được đúng vào lúc này — khi tháo nước ra và nhìn xem mặt sân có còn vũng nào không.
Và đây là quy tắc quan trọng nhất: Checklist bản Toàn diện (tr.55) yêu cầu nghiệm thu lớp chống thấm TRƯỚC khi thi công lớp bảo vệ, cán nền hoặc lát, và lập biên bản nghiệm thu công việc che khuất. Bản Cơ bản (tr.78) xếp đầu việc này ở mức DỪNG: chưa ngâm thử và nghiệm thu thì chưa phủ lớp trên.
Trình tự là ngâm thử → đạt → mới lát. Không phải lát xong rồi thử — vì lúc đó nếu thấm thì phải đục lên làm lại.
Ngâm thử nước là một trong những mốc mà tôi liệt kê trong bài các mốc nghiệm thu quan trọng khi xây nhà.
📘 Toàn bộ Giai đoạn 12 — Chống thấm trong Ebook "Checklist Giám Sát Thi Công Nhà Dân Từ A-Z" gồm 7 hạng mục, từ chọn vật liệu tới bảo vệ lớp chống thấm, mỗi hạng mục có đầu việc kiểm tra, tiêu chí, lỗi thường gặp và cách xử lý. Anh chị có thể xem tại dovancong.com.
12. Một kịch bản lặp đi lặp lại ở công trường nhà dân
Đây không phải một công trình cụ thể. Đây là mô típ mà tôi thấy lặp lại nhiều tới mức có thể kể trước diễn biến.
Tháng thứ nhất. Nhà đổ xong mái, xây xong tường chắn. Chủ nhà mừng vì tiến độ nhanh hơn dự kiến. Nhà thầu đề nghị làm chống thấm sân thượng luôn cho gọn, trước khi vào hoàn thiện. Chủ nhà đồng ý.
Buổi sáng làm chống thấm. Thợ đến, quét dọn qua mặt sàn, rồi bắt đầu quét vật liệu. Chủ nhà có mặt khoảng nửa tiếng đầu, thấy mặt sân chuyển màu sẫm đều, thấy thợ làm gọn gàng, yên tâm đi làm.
Thứ mà chủ nhà không nhìn thấy vì đã đi mất: chân tường vẫn là góc vuông, không ai bo vát. Ba cái cổ ống chỉ được đắp một lớp vữa lên mặt cho phẳng. Cái lỗ thoát xuyên tường chắn mái thì không nằm trong phạm vi công việc — thợ chống thấm mặt sàn, còn cái lỗ đó ở trên tường.
Chiều hôm sau. Chủ nhà hỏi: "Có cần ngâm nước thử không anh?" Câu trả lời: "Sân thượng thoáng thế này, mưa xuống là biết ngay ấy mà. Với lại ngâm nước phải chờ mấy hôm, chậm tiến độ. Bọn em làm bao năm nay có sao đâu."
Chủ nhà không cãi. Không phải vì bị thuyết phục, mà vì không biết cãi bằng cái gì. Người kia làm nghề mười mấy năm, mình thì lần đầu xây nhà. Và nói thật, cũng ngại — sắp tới còn cả phần hoàn thiện, làm căng bây giờ thì mệt.
Tuần sau. Thợ cán vữa và lát gạch sân thượng. Mọi thứ bên dưới đóng lại.
Bốn tháng sau. Nhà dọn vào ở. Sân thượng phẳng, sạch, buổi tối lên hóng mát rất mát.
Mùa mưa đầu tiên. Sau một trận mưa lớn kéo dài, chủ nhà phát hiện một vệt sẫm trên trần phòng ngủ tầng trên cùng, sát mép tường phía sân thượng. Vệt nhỏ, chỉ bằng bàn tay. Trời nắng lại vài hôm thì vệt nhạt đi. Chủ nhà nghĩ chắc do hắt mưa, để xem sao.
Mùa mưa thứ hai. Vệt đó không còn bằng bàn tay nữa. Nó chạy dọc theo mép trần thành một dải, và bắt đầu có chỗ bong sơn. Ở góc phòng, lớp sơn phồng lên rồi rộp.
Chủ nhà gọi thợ. Thợ lên sân thượng, đi một vòng, kết luận: "Chống thấm cũ hết tác dụng rồi, quét lại lớp mới là ổn." Và họ quét một lớp mới lên trên lớp gạch lát.
Mùa mưa thứ ba. Vệt thấm quay lại. Lần này chủ nhà mới gọi người có chuyên môn lên xem.
Việc đầu tiên người đó làm không phải là báo giá. Là hỏi: "Vệt thấm nằm ở đâu trên trần?" Trả lời: sát mép, chạy dọc theo chân tường.
Nhánh A của cây quyết định.
Và khi đục thăm dò một đoạn chân tường trên sân thượng, mọi thứ hiện ra: lớp chống thấm cũ dừng lại đúng ở mặt sàn, không leo lên tường một centimét nào. Cái góc vuông giữa sàn và tường chưa bao giờ được bo. Còn lớp quét mới ở mùa mưa thứ hai thì nằm trên mặt gạch, cách chỗ hỏng thật một lớp vữa và một lớp gạch.
Chi phí xử lý ở thời điểm này — đục gạch, đục vữa dọc chu vi, bo góc, làm lại chống thấm chân tường, lát lại, rồi sửa trần và sơn lại phòng ngủ — lớn hơn nhiều lần so với việc bo góc và ngâm thử nước ở tháng thứ nhất. Và khoản lớn nhất không nằm ở tiền: nó nằm ở chuyện gia đình phải sống chung với bụi, tiếng đục và mùi sơn trong chính ngôi nhà mình đang ở.
Điểm rẽ của toàn bộ câu chuyện không phải ở mùa mưa thứ ba. Nó ở buổi chiều hôm đó, khi câu hỏi "có cần ngâm nước thử không" được trả lời bằng một câu trấn an, và không ai hỏi tiếp.
13. Sáu sai lầm thường gặp
Sai lầm 1 — Phủ vật liệu mới lên một nguyên nhân chưa được tìm ra. Đây là sai lầm đắt nhất, nên nó đứng đầu danh sách. Quét thêm một lớp lên mặt sân không bịt được khe quanh cổ ống, không nối được vết nứt ở khe co dãn, và không làm mặt sân dốc hơn. Nó chỉ xóa mất dấu vết giúp tìm nguyên nhân. Xem lại hộp cảnh báo ở mục 3.3.
Sai lầm 2 — Coi chống thấm là việc của riêng mặt sàn. Bốn vị trí mà Checklist bản Toàn diện (tr.55) gọi là xung yếu — cổ ống, chân tường chắn mái, sê nô, khe lún — không có vị trí nào nằm ở giữa mặt sàn. Một tổ thợ quét rất đẹp phần giữa mà bỏ qua bốn chỗ này thì công việc coi như chưa làm.
Sai lầm 3 — Bỏ bước ngâm thử nước vì "chậm tiến độ". Bản Cơ bản (tr.78) xếp việc này ở mức DỪNG. Vài ngày chờ ngâm thử đổi lấy việc biết chắc lớp chống thấm có kín hay không, trước khi phủ gạch lên. Bỏ bước này là chọn không biết.
Sai lầm 4 — Nghiệm thu bằng mắt thay cho nghiệm thu bằng định lượng. Mặt sân phủ kín không có nghĩa là đủ định mức. Checklist bản Toàn diện (tr.53) yêu cầu nghiệm thu định lượng theo g/m². Cách kiểm tra bằng phép nhân đơn giản đã nêu ở mục 9.2.
Sai lầm 5 — Để lớp chống thấm phơi nắng chờ lát. Tia cực tím phá lớp chống thấm; bước chân và vật liệu chất lên làm thủng nó. Checklist bản Toàn diện (tr.55) yêu cầu cán lớp bảo vệ kịp thời và che chắn khỏi nắng trực tiếp trong thời gian chờ.
Sai lầm 6 — Bỏ qua chất lượng bản thân lớp bê tông. Chống thấm không bắt đầu ở thùng vật liệu. Nó bắt đầu ở mẻ bê tông. Bê tông rỗ, mác thấp, bảo dưỡng không đủ thì nứt — và lớp chống thấm phủ lên một mặt nứt sẽ nứt theo. Checklist bản Toàn diện (tr.53) nêu ba việc quyết định: đầm lại đúng thời điểm, xoa mặt bằng bàn xoa gỗ, và bảo dưỡng ẩm đủ.
14. Nhà bị thấm nước phải làm sao khi nguồn thấm là sân thượng
Mục này dành cho anh chị đã ở trong nhà và đã thấy vệt thấm. Câu hỏi nhà bị thấm nước phải làm sao có một câu trả lời ngắn: khoanh vùng trước, đừng vá trước.
Ở đây tôi chỉ đi sâu trường hợp nguồn thấm là sân thượng; còn quy trình khoanh vùng chung cho cả nhà — mái, nhà vệ sinh, đường ống, cửa, tường ngoài — nằm trong bài nhà bị thấm nước phải làm sao.
14.1. Khoanh vùng trước, đừng vá trước
Lý do đã nói ở mục 3.3, nhưng nhắc lại vì đây là chỗ nhiều người mất tiền nhất: mọi phương án sửa đều phụ thuộc vào nguyên nhân, và nguyên nhân không đoán được từ dưới đất. Cùng một vệt thấm trên trần có thể đến từ một cổ ống chưa gia cố, một chân tường chưa bo góc, một khe co dãn không tồn tại, hoặc đơn giản là mặt sân đọng nước quanh năm. Bốn nguyên nhân đó cần bốn cách xử lý khác nhau, và không cách nào trong đó là "quét thêm một lớp".
14.2. Bốn việc làm được ngay trong một buổi chiều
Không cần thợ, không cần dụng cụ chuyên dụng. Bốn việc này thu hẹp phạm vi rất nhanh:
Việc 1 — Chụp ảnh vệt thấm và ghi ngày. Chụp cả tổng thể trần lẫn cận cảnh. Chụp lại sau mỗi trận mưa lớn. Bộ ảnh theo thời gian này cho biết vệt thấm đang lan hay đứng yên, và nó phản ứng với mưa như thế nào — dữ kiện mà không lời mô tả nào thay được. Đây cũng là chứng cứ nếu sau này phải làm việc với nhà thầu về bảo hành.
Việc 2 — Xác định vị trí vệt thấm trên trần và chạy cây quyết định ở mục 3.2. Sát mép trần → nhánh A. Tròn quanh một điểm → nhánh B. Giữa trần theo đường thẳng → nhánh C.
Việc 3 — Lên sân thượng, đứng ở đúng vị trí tương ứng phía trên vệt thấm, và soi theo mục tương ứng. Nhánh A thì soi chân tường và sê nô. Nhánh B thì soi cổ ống và phễu thu. Nhánh C thì tìm khe co dãn — và nếu không tìm thấy khe nào trên một sân thượng dài, đó chính là phát hiện.
Việc 4 — Làm phép thử nước có kiểm soát. Thay vì đổ nước lên toàn bộ mặt sân, hãy đổ nước vào từng vị trí nghi vấn, mỗi lần một chỗ, cách nhau đủ lâu, và cho người ở dưới soi trần. Ví dụ: đổ nước tập trung quanh một cổ ống trong nửa tiếng, xem trần dưới có phản ứng không. Sau đó lau khô, chuyển sang chân tường. Cách này chậm nhưng nó cho ra quan hệ nhân quả rõ ràng, thay vì một kết luận chung chung "chắc là do sân thượng".
14.3. Khi nào thì phải gọi người có chuyên môn
Bốn việc trên là những gì chủ nhà tự làm được. Có ba tình huống nên dừng lại và gọi người có chuyên môn:
Một — vệt thấm đi kèm vết nứt trên trần hoặc trên dầm. Lúc này câu hỏi không còn là chống thấm nữa. Nứt kết cấu là chuyện khác, và cần người đánh giá tại chỗ.
Hai — thấm lan sang tường của phòng bên, hoặc lan xuống tầng dưới nữa. Nghĩa là nước đã đi theo kết cấu một quãng dài, và điểm vào có thể cách xa điểm ướt.
Ba — đã thử ba lần sửa mà vẫn tái diễn. Ba lần thất bại thường có nghĩa là chẩn đoán sai từ đầu, chứ không phải thi công kém.
Và một điều nữa, thuộc về quyền của anh chị chứ không phải kỹ thuật: nếu nhà còn trong thời hạn bảo hành, đừng tự đi thuê người sửa trước khi thông báo cho bên thi công. Lý do nằm ở mục tiếp theo.
15. Căn cứ pháp lý và quyền được bảo hành của chủ nhà
Phần này ngắn nhưng có giá trị thực dụng cao, đặc biệt với anh chị đang bị thấm và đang phân vân có nên đòi nhà thầu hay không.
15.1. Ai chịu trách nhiệm giám sát nhà ở riêng lẻ
Cần nói đủ ba tầng, vì đây là chỗ rất dễ hiểu sai theo cả hai hướng.
Tầng 1 — Trách nhiệm thuộc về chủ sở hữu nhà ở. Nghị định 207/2026/NĐ-CP, Điều 10 khoản 3 điểm b quy định: chủ sở hữu nhà ở tổ chức thi công xây dựng, giám sát thi công xây dựng và chịu trách nhiệm về an toàn trong thi công xây dựng công trình, công trình lân cận và môi trường trong quá trình thi công xây dựng.
Tầng 2 — Việc lập và lưu trữ hồ sơ theo Nghị định là "khuyến khích", không bắt buộc với nhà thông thường. Cũng tại điểm b nêu trên, Nghị định dùng chữ khuyến khích cho việc chủ sở hữu tổ chức giám sát, lập và lưu trữ hồ sơ công trình theo quy định của Nghị định.
Tầng 3 — Với nhà quy mô lớn thì là bắt buộc. Điều 10 khoản 3 điểm c quy định chủ sở hữu nhà ở phải tổ chức thi công và giám sát thi công theo quy định của Nghị định đối với nhà ở riêng lẻ thuộc trường hợp nêu tại điểm c khoản 2 cùng điều — tức là nhà từ 7 tầng trở lên hoặc có từ 02 tầng hầm trở lên.
Nói gọn lại cho dễ nhớ: với nhà dân thông thường, pháp luật không bắt anh chị phải thuê đơn vị giám sát, nhưng trách nhiệm về chất lượng và an toàn thì vẫn đặt lên vai chủ sở hữu. Không ai chịu thay. Đây chính là lý do tôi viết những bài như bài này — và cũng là chủ đề tôi bàn kỹ hơn trong bài chủ nhà tự giám sát xây nhà.
Cũng tại Điều 10 khoản 4, Nghị định liệt kê bốn nội dung giám sát thi công xây dựng công trình nhà ở riêng lẻ, trong đó có chất lượng vật liệu, cấu kiện xây dựng, thiết bị trước khi đưa vào thi công xây dựng — tức là việc kiểm vật liệu chống thấm ở mục 9.1 không phải chuyện cầu toàn, mà nằm đúng trong nội dung giám sát mà Nghị định nêu.
15.2. Biên bản nghiệm thu và bộ phận bị che khuất
Nghị định 207/2026/NĐ-CP, Điều 22 khoản 1 quy định: người trực tiếp giám sát thi công xây dựng và người trực tiếp phụ trách kỹ thuật thi công của nhà thầu thực hiện nghiệm thu công việc xây dựng tại công trường, và kết quả nghiệm thu được xác nhận bằng biên bản.
Với bộ phận công trình bị che khuất — đúng trường hợp của lớp chống thấm sân thượng — Phụ lục IIb "Bản vẽ hoàn công" của Nghị định 207/2026/NĐ-CP, mục 1 điểm c quy định: đối với các bộ phận công trình bị che khuất phải được lập bản vẽ hoàn công hoặc được đo đạc xác định kích thước, thông số thực tế trước khi tiến hành công việc tiếp theo.
Cần đọc đúng phạm vi của quy định này: nó yêu cầu ghi lại kích thước và thông số thực tế của bộ phận sắp bị che khuất, dưới dạng bản vẽ hoàn công hoặc kết quả đo đạc — chứ không phải quy định riêng về "nghiệm thu phần che khuất". Việc nghiệm thu và lập biên bản là nội dung của Điều 22 nêu trên. Hai thứ đó bổ sung cho nhau.
Ý nghĩa thực tế cho chủ nhà: trước khi lớp chống thấm bị phủ đi, cần có hồ sơ ghi lại hiện trạng thực tế của nó. Với công trình nhà dân, cách làm gọn nhất thường là chụp ảnh có ghi ngày cho từng vị trí xung yếu — cổ ống, chân tường, sê nô, khe — cộng với ảnh trong lúc ngâm thử nước, và biên bản nghiệm thu nếu có tư vấn giám sát. Bộ ảnh không thay thế được bản vẽ hoàn công theo quy định, nhưng với nhà dân tự xây thì nó là thứ khả thi nhất, và về sau vừa là hồ sơ để bảo trì, vừa là căn cứ khi có tranh chấp về bảo hành.
Một điểm nữa đáng biết nếu anh chị có thuê tư vấn giám sát: Điều 22 khoản 3 quy định người giám sát phải thực hiện nghiệm thu trong khoảng thời gian không quá 24 giờ kể từ khi nhận được đề nghị nghiệm thu của nhà thầu thi công, và nếu không đồng ý nghiệm thu thì phải thông báo lý do bằng văn bản. Nghĩa là việc từ chối nghiệm thu không được phép là một câu nói miệng cho qua.
15.3. Thấm mái, thấm sân thượng nằm trong nội dung bảo hành nhà ở
Đây là phần tôi muốn anh chị đọc kỹ nhất, vì nhiều chủ nhà không biết mình có quyền này.
Chuỗi căn cứ đi qua ba văn bản, và dừng ở văn bản đầu tiên là hiểu thiếu:
Nghị định 207/2026/NĐ-CP, Điều 33 khoản 6 quy định: đối với công trình nhà ở, nội dung, yêu cầu, trách nhiệm và thời hạn bảo hành thực hiện theo quy định của pháp luật về nhà ở. Nghĩa là Nghị định về chất lượng công trình chuyển tiếp sang luật chuyên ngành.
Luật Nhà ở số 27/2023/QH15, Điều 129 khoản 2 điểm b quy định: nhà ở được bảo hành kể từ khi hoàn thành việc xây dựng và nghiệm thu đưa vào sử dụng, với thời hạn đối với nhà ở riêng lẻ thì tối thiểu là 24 tháng.
Hai chữ tối thiểu rất quan trọng: thỏa thuận trong hợp đồng chỉ được dài hơn mốc này, không được ngắn hơn.
Luật Nhà ở số 27/2023/QH15, Điều 129 khoản 3 liệt kê nội dung bảo hành nhà ở, và trong danh sách đó có mặt đích danh: trần, mái, sân thượng, cùng với các phần ốp, lát, trát và việc khắc phục các trường hợp nghiêng, lún, nứt, sụt nhà ở. Cũng tại khoản 1, Luật quy định tổ chức, cá nhân thi công xây dựng nhà ở phải bảo hành nhà ở theo quy định của pháp luật về xây dựng.
(Một lưu ý để anh chị không viện dẫn quá tay: khoản 3 có nhắc "hệ thống thoát nước thải, chất thải sinh hoạt" — đó là hệ thoát nước thải, không phải hệ thoát nước mưa trên mái. Chỗ dựa đúng cho bài này là ba chữ mái, sân thượng và các phần ốp, lát, trát.)
Nói cách khác: thấm từ sân thượng, thấm mái, hỏng lớp lát bảo vệ trên sân thượng đều nằm trong nội dung bảo hành mà Luật Nhà ở liệt kê trực tiếp. Đây không phải chuyện "tùy thiện chí nhà thầu".
Về chi phí, Nghị định 207/2026/NĐ-CP, Điều 33 khoản 2 quy định nhà thầu thi công xây dựng thực hiện bảo hành phần công việc do mình thực hiện đối với các hư hỏng phát sinh trong thời gian bảo hành và phải chịu mọi chi phí liên quan đến thực hiện bảo hành.
Nhưng cần nói cả chiều ngược lại để anh chị không kỳ vọng sai. Điều 33 khoản 3 của Nghị định quy định nhà thầu có quyền từ chối bảo hành trong trường hợp hư hỏng phát sinh không phải do lỗi của nhà thầu hoặc do nguyên nhân bất khả kháng theo hợp đồng; đồng thời chủ sở hữu hoặc người quản lý, sử dụng công trình có trách nhiệm thực hiện đúng quy định về vận hành, bảo trì trong quá trình khai thác, sử dụng.
Điều này có hệ quả rất cụ thể với sân thượng: nếu phễu thu bị tắc vì lá cây và rác không được dọn suốt hai năm, dẫn tới nước dâng và tràn ngược, thì đó là câu chuyện bảo trì, khó quy cho nhà thầu. Còn nếu chân tường chưa bao giờ được bo góc và lớp chống thấm chưa bao giờ leo lên tường, thì đó là lỗi thi công.
Ba việc nên làm nếu nhà còn trong thời hạn bảo hành:
- Thông báo cho bên thi công trước, bằng văn bản hoặc tin nhắn có lưu lại, kèm ảnh và ngày tháng. Tự thuê người sửa trước rồi mới đòi là tự làm yếu vị thế của mình.
- Đối chiếu điều khoản bảo hành trong hợp đồng với mốc tối thiểu 24 tháng. Nếu hợp đồng ghi ngắn hơn, mốc luật vẫn là mốc sàn. Tôi có một bài riêng về hợp đồng xây nhà.
- Giữ lại bộ ảnh và hồ sơ nghiệm thu — đặc biệt là ảnh chụp các vị trí xung yếu trước khi bị che khuất.
⚖️ Ghi chú về hiệu lực và ngày kiểm tra. Các căn cứ nêu ở mục 15 gồm: Nghị định 207/2026/NĐ-CP (hiệu lực từ 01/7/2026) và Luật Nhà ở số 27/2023/QH15 (hiệu lực từ 01/01/2025). Trạng thái hiệu lực của cả hai văn bản được kiểm tra lần gần nhất ngày 08/9/2026. Với nhà đã nghiệm thu đưa vào sử dụng trước ngày 01/01/2025, thời hạn bảo hành áp theo pháp luật có hiệu lực tại thời điểm đó — anh chị cần đối chiếu riêng, đừng áp thẳng mốc 24 tháng cho mọi trường hợp. Bài viết này trình bày căn cứ pháp lý để anh chị nắm được quyền của mình; nó không thay thế ý kiến tư vấn pháp lý cho một tranh chấp cụ thể.
16. Checklist rút gọn — 12 câu trước mùa mưa
In ra, mang lên sân thượng, đi một vòng.
| # | Câu hỏi | Đạt khi | Mục |
|---|---|---|---|
| 1 | Đổ một xô nước ở chỗ xa phễu nhất — sau 15 phút mặt sân còn vũng nào không? | Không còn vũng | 4 |
| 2 | Có vệt ố hình vũng, rêu xanh đen, hoặc viền cặn vôi trắng trên mặt sân không? | Không có | 4 |
| 3 | Miệng phễu thu có phải là chỗ trũng nhất quanh nó không? | Có | 5 |
| 4 | Sê nô có dốc về phễu không, hay nước đọng lại trong máng? | Có dốc, không đọng | 5 |
| 5 | Phễu thu và các lỗ thoát có bị lá cây, rác, xi măng rơi làm tắc không? | Không tắc | 5 |
| 6 | Chân mỗi cổ ống có dấu hiệu được đục mở rộng và bo gờ quanh chân không, hay chỉ đắp vữa phẳng lên mặt? | Có bo gờ, có gia cố | 6 |
| 7 | Lỗ thoát nước xuyên tường chắn mái có được xử lý chống thấm quanh miệng không? | Có | 6 |
| 8 | Ngồi xuống nhìn dọc chân tường: có gờ bo vát chạy liên tục suốt chu vi không? | Có, liên tục | 7 |
| 9 | Lớp chống thấm có leo lên mặt tường chắn mái không, hay dừng lại ở mặt sàn? | Có leo lên tường | 7 |
| 10 | Sân thượng dài hơn khoảng cách khe theo bảng ở mục 8.2 — có thấy khe co dãn không? | Có, hoặc thiết kế đã tính | 8 |
| 11 | Lớp chống thấm có được phủ lớp bảo vệ không, hay đang phơi nắng trần trụi? | Có lớp bảo vệ | 10 |
| 12 | Đã ngâm thử nước và có người xuống tầng dưới soi trần chưa? | Đã làm, đạt cả 3 tiêu chí | 11 |
Câu 12 là câu quan trọng nhất. Nếu công trình đang thi công và câu trả lời là "chưa", thì đây là điểm dừng — theo đúng mức xử lý mà Checklist bản Cơ bản (tr.78) ghi cho đầu việc này: DỪNG — chưa ngâm thử và nghiệm thu thì chưa phủ lớp trên.
17. Câu hỏi thường gặp
Chống thấm sân thượng nên làm ở giai đoạn nào của công trình?
Sau khi bản sàn bê tông đã đủ tuổi và sau khi hoàn thành, thử kín toàn bộ đường ống đi qua khu vực đó, nhưng trước khi thi công lớp bảo vệ, cán nền hoặc lát gạch. Checklist bản Toàn diện (tr.54–55) đặt thứ tự này rất rõ: thử kín ống và xử lý cổ ống trước, chống thấm sau, ngâm thử nước, rồi mới phủ lớp trên. Riêng việc tạo dốc thì còn sớm hơn nữa — Checklist bản Toàn diện (tr.53) yêu cầu tạo hướng dốc ngay trong quá trình đổ bê tông.
Sân thượng đã lát gạch rồi thì kiểm tra bằng cách nào?
Anh chị mất khả năng nhìn thấy lớp bên dưới, nhưng vẫn còn ba phép kiểm tra:
- Phép thử xô nước ở mục 4.2 — vẫn làm được, và vẫn cho biết mặt sân có đọng nước hay không.
- Soi trần tầng dưới sau mỗi trận mưa lớn, chụp ảnh có ghi ngày để so sánh theo thời gian.
- Phép thử nước có kiểm soát ở mục 14.2 — đổ nước vào từng vị trí nghi vấn, mỗi lần một chỗ, có người soi trần bên dưới.
Nếu ba phép trên đều bình thường và trần không có vệt, thì phần lớn khả năng là ổn. Nếu có vệt, quay lại cây quyết định ở mục 3.2.
Bài này có áp dụng cho mái ngói, mái tôn không?
Không hoàn toàn. Bài này viết cho sân thượng và mái bằng bê tông cốt thép. Mái dốc lợp ngói và mái tôn có logic khác: nước không đọng mà chảy, nên vấn đề chuyển từ chống thấm mặt phẳng sang độ dốc, độ kín của mối lợp và chi tiết ở các điểm giao.
Với mái dốc, Checklist bản Toàn diện (tr.35) tập trung vào độ dốc đúng theo loại ngói và chỉ dẫn nhà sản xuất — nêu rõ lỗi độ dốc thiếu → thấm, dột, rêu đọng — cùng với việc lợp đủ vít, đinh và kẹp gió.
Tuy nhiên có một phần chung cho cả hai loại mái, và đó là phần quan trọng nhất: cùng tài liệu (tr.35) yêu cầu xử lý chống thấm điểm xung yếu — cổ ống, khe tiếp giáp, chân tường mái và phun hoặc ngâm thử nước kiểm tra trước khi hoàn thiện, đồng thời ghi lỗi thường gặp là bỏ qua cổ ống, khe tiếp giáp → thấm dột về sau. Nghĩa là bốn vị trí xung yếu ở mục 5 đến mục 8 của bài này vẫn đáng soi trên mọi loại mái.
Nhà mái bằng bị dột mà sân thượng nhìn vẫn bình thường, có thể không?
Hoàn toàn có thể, và đây là tình huống rất hay gặp. Ba lý do:
Một — chỗ hỏng nằm ở vị trí xung yếu chứ không ở mặt sân. Cổ ống, chân tường, khe co dãn đều là những chỗ mà nhìn lướt qua trông "vẫn bình thường".
Hai — chỗ hỏng bị lớp gạch lát che kín. Lớp gạch có thể còn nguyên vẹn trong khi lớp chống thấm bên dưới đã rách.
Ba — nước đi ngang trước khi đi xuống. Nước có thể chảy dọc mặt trên bản sàn một quãng rồi mới tìm được chỗ rỉ, nên điểm ướt trên trần lệch so với lỗ hổng thật.
Vì vậy: mặt sân nhìn đẹp không phải là bằng chứng. Bằng chứng là phép thử nước.
Xử lý mái nhà bị dột có nhất thiết phải đục hết lớp gạch không?
Không nhất thiết, và đây chính là lý do phải khoanh vùng trước.
Nếu xác định được nguồn thấm là một vị trí cục bộ — một cổ ống, một đoạn chân tường, một cái phễu — thì phạm vi xử lý cũng cục bộ theo. Nếu nguồn thấm là lớp chống thấm đã hết tuổi thọ trên diện rộng, hoặc mặt sân không dốc, thì phạm vi mới lớn.
Bốn việc ở mục 14.2 chính là để trả lời câu hỏi này trước khi ai đó cầm máy đục lên sân thượng. Còn phương án xử lý cụ thể thì phụ thuộc vào nguyên nhân và cấu tạo thực tế của mái — cần người xem tận nơi, không quyết được từ một bài viết.
Nhà bị thấm nước phải làm sao nếu chưa xác định được nguồn?
Ba việc theo thứ tự:
Một — không phủ, không vá. Mọi lớp phủ mới đều xóa dấu vết và làm chẩn đoán khó hơn.
Hai — thu thập dữ kiện. Ảnh vệt thấm theo thời gian; ghi nhận vệt thấm phản ứng thế nào với mưa; chạy cây quyết định ở mục 3.2; làm phép thử nước có kiểm soát ở mục 14.2.
Ba — nếu vẫn không ra, gọi người có chuyên môn lên xem tận nơi. Ba tình huống nên gọi sớm đã nêu ở mục 14.3.
Và nếu nhà còn trong thời hạn bảo hành, hãy thông báo cho bên thi công trước khi tự thuê người sửa — xem mục 15.3.
Nhà tôi xây năm ngoái, giờ thấm sân thượng, tôi có quyền yêu cầu nhà thầu sửa không?
Nếu nhà ở riêng lẻ của anh chị mới nghiệm thu đưa vào sử dụng được khoảng một năm, thì theo Luật Nhà ở số 27/2023/QH15, Điều 129 khoản 2 điểm b, nhà vẫn đang trong thời hạn bảo hành — thời hạn tối thiểu cho nhà ở riêng lẻ là 24 tháng kể từ khi hoàn thành việc xây dựng và nghiệm thu đưa vào sử dụng.
Và Điều 129 khoản 3 của Luật liệt kê mái, sân thượng, trần và các phần ốp, lát, trát vào nội dung bảo hành nhà ở. Chi phí thực hiện bảo hành do nhà thầu thi công chịu, theo Nghị định 207/2026/NĐ-CP, Điều 33 khoản 2.
Hai lưu ý để anh chị không kỳ vọng sai:
- Nhà thầu có quyền từ chối nếu hư hỏng không phải do lỗi của họ — ví dụ do phễu thu bị tắc lâu ngày vì không dọn, tức là chuyện bảo trì (Nghị định 207/2026/NĐ-CP, Điều 33 khoản 3).
- Nên thông báo bằng văn bản kèm ảnh và ngày tháng trước khi tự thuê người sửa.
Trạng thái hiệu lực của các văn bản nêu trên được kiểm tra lần gần nhất ngày 08/9/2026.
18. Kết luận
Chống thấm sân thượng không phải là chuyện mua đúng thùng vật liệu. Nó là chuyện làm đúng ở bảy vị trí — lớp tạo dốc, phễu thu và sê nô, cổ ống, chân tường chắn mái, khe co dãn, bản thân lớp chống thấm, và lớp bảo vệ — rồi ngâm nước thử trước khi phủ lớp gạch lên.
Trong bảy vị trí đó, không vị trí nào nằm ở giữa mặt sân. Chúng nằm ở rìa, ở góc, ở những chỗ mà một tổ thợ đang vội sẽ làm qua loa vì "chỗ ấy bé tí, có gì đâu". Và tất cả đều biến mất khỏi tầm mắt ngay khi lớp gạch lát xuống.
Nếu anh chị chỉ nhớ được ba câu từ bài viết này, hãy nhớ ba câu sau:
- Chỗ thấm không nằm ở giữa mặt sân. Nó nằm ở cổ ống và chân tường chắn mái.
- Ngâm thử nước trước khi lát, và phải có người xuống tầng dưới soi trần.
- Đừng phủ vật liệu mới lên một nguyên nhân chưa tìm ra. Tìm nguyên nhân trước.
Một buổi chiều đứng trên sân thượng, hỏi đúng năm câu và yêu cầu ngâm nước thử — đó là khoản đầu tư rẻ nhất mà anh chị có thể bỏ ra cho ngôi nhà của mình.
Anh chị có thể làm gì tiếp theo
1. Tải Checklist Giám Sát Thi Công Nhà Dân Từ A-Z — miễn phí. Bộ checklist đi qua 20 giai đoạn thi công, từ chuẩn bị mặt bằng tới hoàn thiện. Giai đoạn 12 là phần chống thấm với đủ 7 hạng mục, mỗi hạng mục có đầu việc kiểm tra, tiêu chí, lỗi thường gặp và mức xử lý. Tải tại dovancong.com.
2. Đọc Ebook "Checklist Giám Sát Thi Công Nhà Dân Từ A-Z". Bản đầy đủ có thêm chỉ tiêu kỹ thuật cụ thể và viện dẫn tiêu chuẩn cho từng đầu việc — phần mà bài viết này chỉ trích dẫn được một số ít.
3. Theo dõi Đỗ Văn Công. Tôi đăng các video quay tại công trường theo từng giai đoạn thi công trên YouTube và Facebook, và viết bài chi tiết tại dovancong.com.
4. Nếu anh chị cần người xem tận nơi. Với những trường hợp đã thấm mà tự khoanh vùng không ra, hoặc công trình sắp tới mốc chống thấm và anh chị muốn có người kiểm tra trước khi che khuất — anh chị có thể tìm hiểu dịch vụ tư vấn, giám sát xây nhà tại dovancong.com.
ThS.KS. Đỗ Văn Công — gần 20 năm trong lĩnh vực xây dựng, chứng chỉ hành nghề giám sát hạng I.
Nội dung kỹ thuật trong bài dẫn từ Ebook "Checklist Giám Sát Thi Công Nhà Dân Từ A-Z" (bản Toàn diện, trang 35 và 53–55; bản Cơ bản, trang 46–48 và 74–79). Căn cứ pháp lý dẫn từ Nghị định 207/2026/NĐ-CP và Luật Nhà ở số 27/2023/QH15; trạng thái hiệu lực kiểm tra lần gần nhất ngày 08/9/2026.
